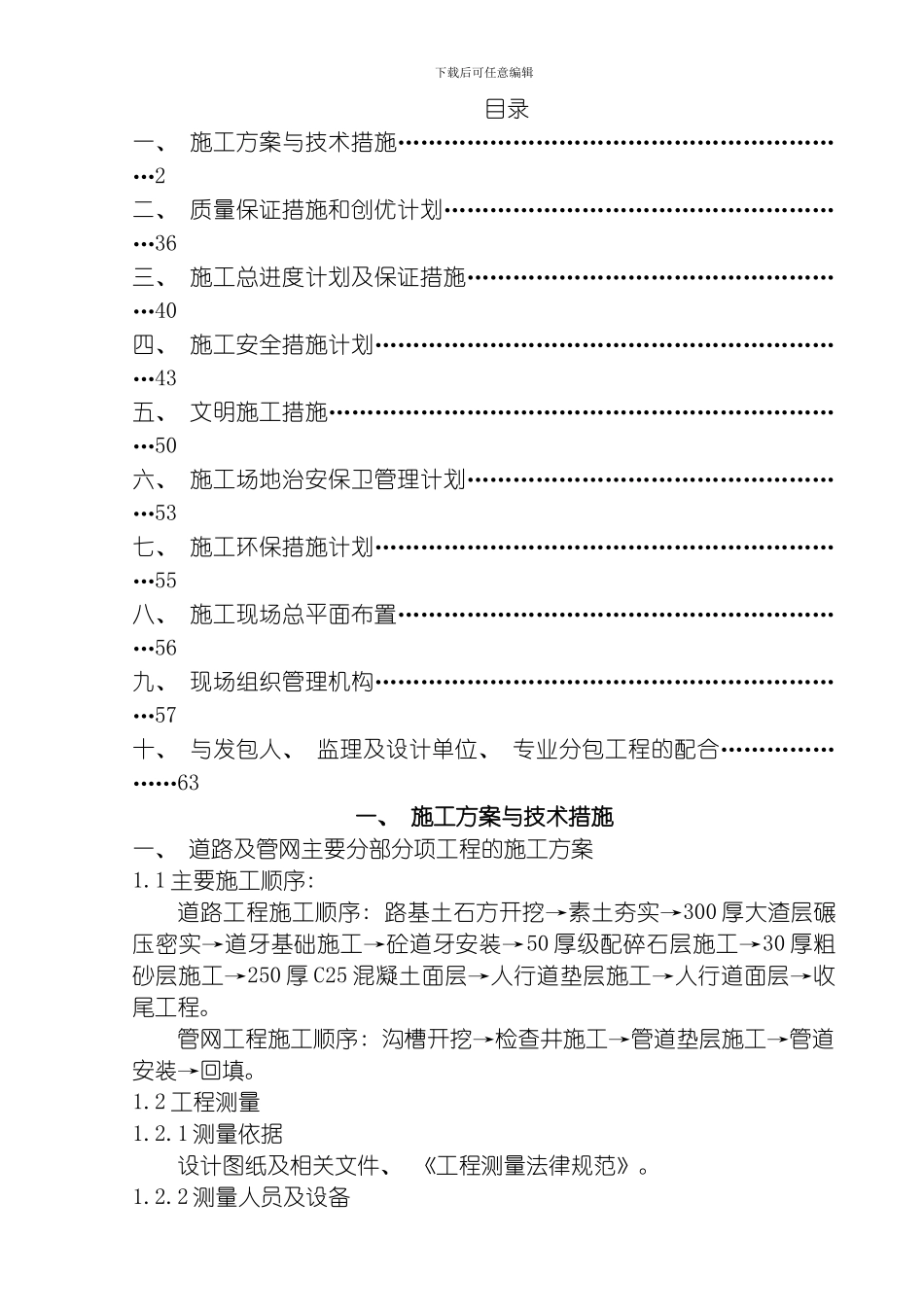

下载后可任意编辑目录一、 施工方案与技术措施……………………………………………………2二、 质量保证措施和创优计划………………………………………………36三、 施工总进度计划及保证措施……………………………………………40四、 施工安全措施计划………………………………………………………43五、 文明施工措施……………………………………………………………50六、 施工场地治安保卫管理计划……………………………………………53七、 施工环保措施计划………………………………………………………55八、 施工现场总平面布置……………………………………………………56九、 现场组织管理机构………………………………………………………57十、 与发包人、 监理及设计单位、 专业分包工程的配合…………………63一、 施工方案与技术措施一、 道路及管网主要分部分项工程的施工方案1
1 主要施工顺序: 道路工程施工顺序: 路基土石方开挖→素土夯实→300 厚大渣层碾压密实→道牙基础施工→砼道牙安装→50 厚级配碎石层施工→30 厚粗砂层施工→250 厚 C25 混凝土面层→人行道垫层施工→人行道面层→收尾工程
管网工程施工顺序: 沟槽开挖→检查井施工→管道垫层施工→管道安装→回填
2 工程测量1
1 测量依据设计图纸及相关文件、 《工程测量法律规范》

2 测量人员及设备下载后可任意编辑1
1 测量工程师 1 人、 测量助理工程师 2 人、 测量技术员 3人
2 全站仪 SET- 一台( 套) , 该仪器主要精度指标:测角精度2″, 测距精度 2mm±2ppm D•
SET-500 一台( 套) , 该仪器主要精度指标:测角精度 5″, 测距精度 3mm±2ppm D•
苏光自动安平水准仪 DS3 一台( 套) , 该仪器主要精度指标:安平精度 0
