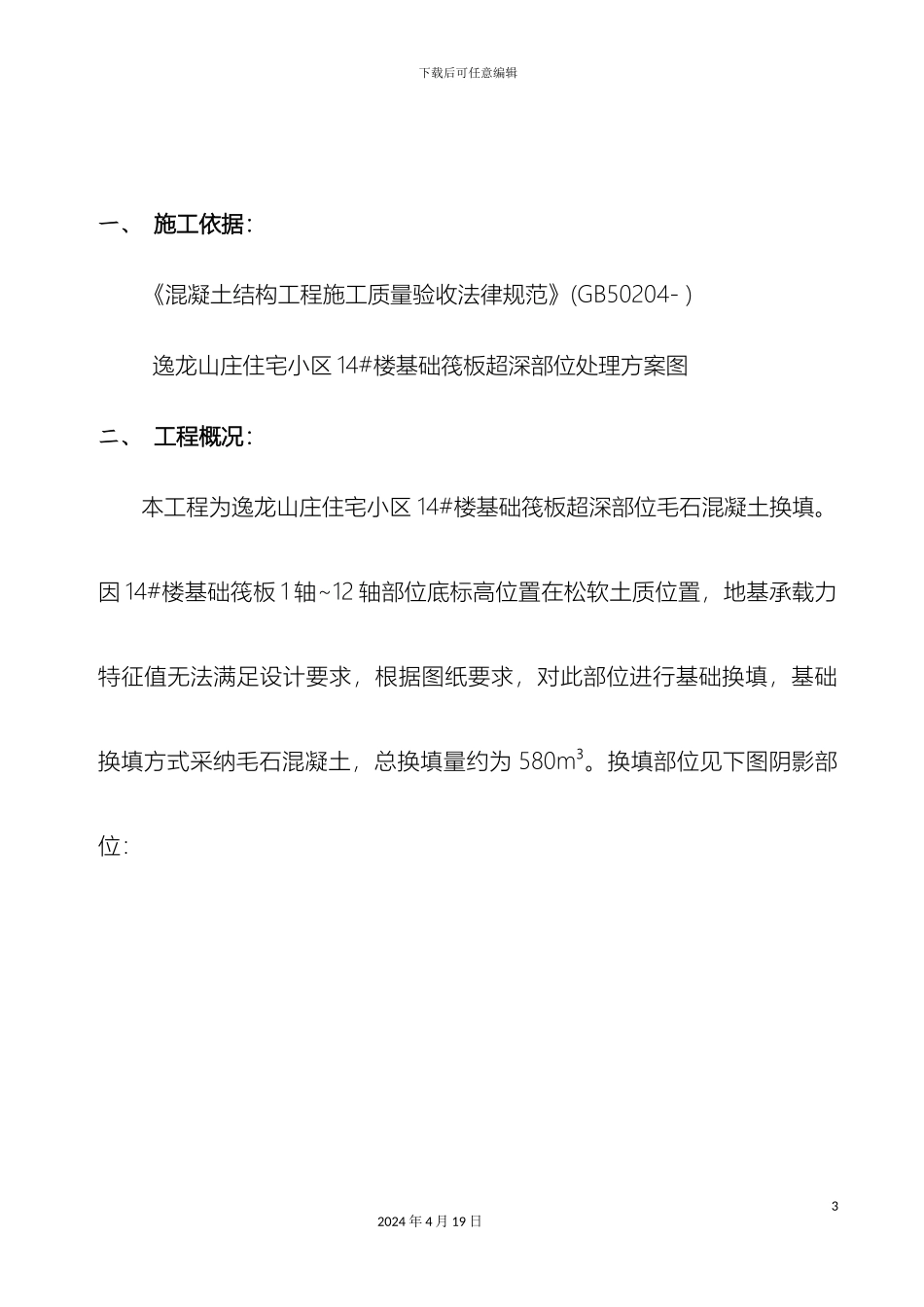

下载后可任意编辑毛石混凝土填充施工方案12024 年 4 月 19 日下载后可任意编辑**********工程毛石混凝土施工方案 编制单位: 编 制 人: 审 核 人: 审 批 人: 编制日期: 22024 年 4 月 19 日下载后可任意编辑一、 施工依据:《混凝土结构工程施工质量验收法律规范》(GB50204- )逸龙山庄住宅小区 14#楼基础筏板超深部位处理方案图二、 工程概况:本工程为逸龙山庄住宅小区 14#楼基础筏板超深部位毛石混凝土换填
因 14#楼基础筏板 1 轴~12 轴部位底标高位置在松软土质位置,地基承载力特征值无法满足设计要求,根据图纸要求,对此部位进行基础换填,基础换填方式采纳毛石混凝土,总换填量约为 580m³
换填部位见下图阴影部位:32024 年 4 月 19 日下载后可任意编辑本分项工程特点:毛石砼施工面广、用量大,基底高差较大,模板支设有一定难度,工期紧迫,质量要求高
三、施工准备1、技术及材料准备⑴、毛石:规格 20~30CM 左右、无风化、表面洁净
⑵、混凝土:C20 混凝土,混凝土为商品混凝土,质量符合要求
⑶ 、 支 护 模 板 及 加 固 材 料 : 1830*915*1
2 防 水 模 板 、 Φ8 铁 线 、42024 年 4 月 19 日下载后可任意编辑Φ48*2
75 脚手架管、50*80 木方
⑷、商品混凝土应有出厂合格证
⑸、施工前作好施工计划和准备工作
⑹、标高、轴线、模板等已进行技术复核
⑺、确定浇筑混凝土所需的各种材料、机具、劳动力需用量
⑻、确定浇筑混凝土所需的水、电满足施工需要
2、机具准备⑴ 机械设备:混凝土搅拌运输车、混凝土汽车输送泵、2KW 镝灯 2 盏、插入式振动器等
⑵ 主要工具:瓦工常规工具、电工常规工具、机械常规工具等
⑶ 主要检测工具:水准仪、经纬仪等
3、作业条件⑴ 管理人员向作业班组进行操
