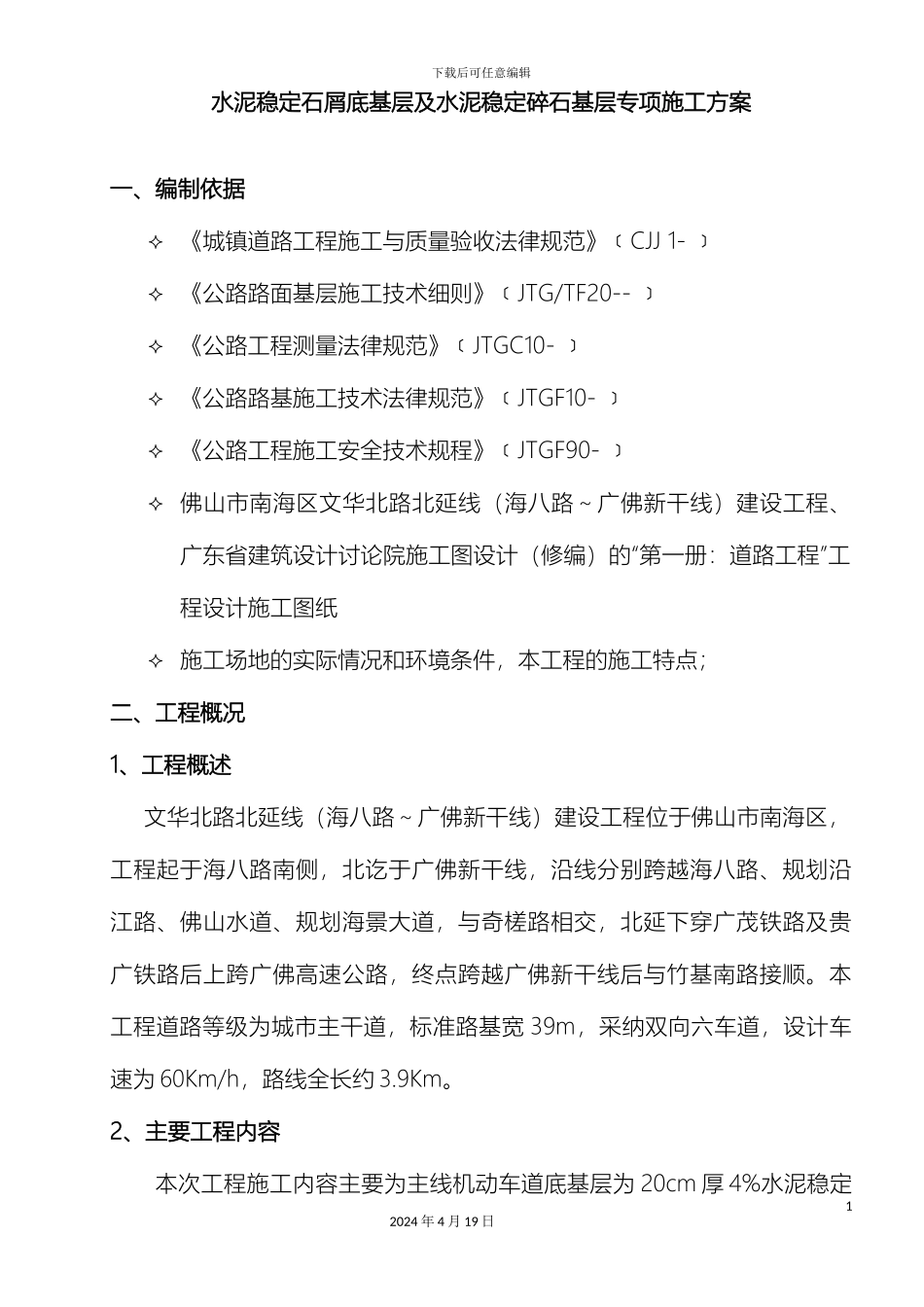

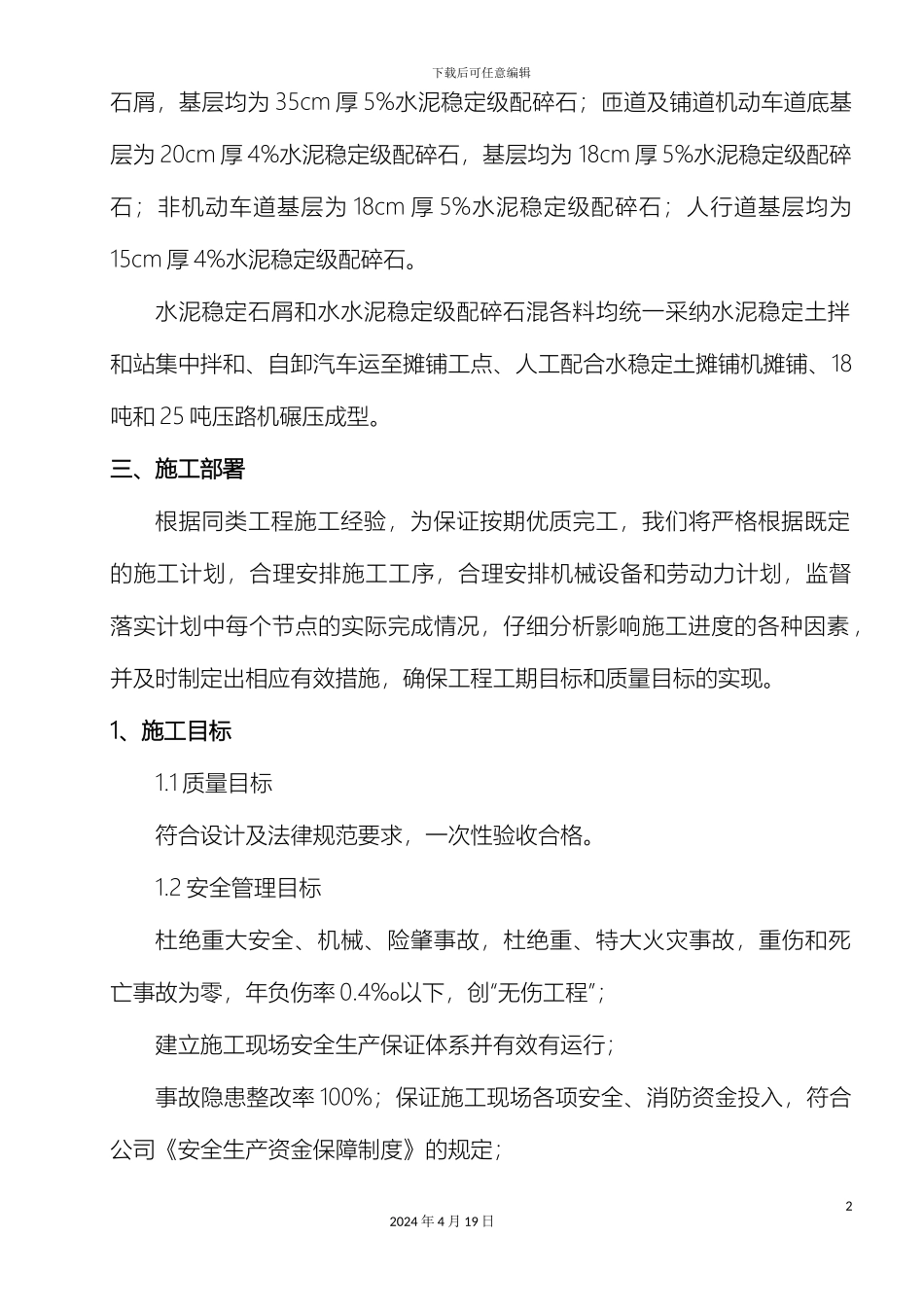

下载后可任意编辑水泥稳定基层专项施工方案12024 年 4 月 19 日下载后可任意编辑水泥稳定石屑底基层及水泥稳定碎石基层专项施工方案一、编制依据 《城镇道路工程施工与质量验收法律规范》﹝CJJ 1- ﹞ 《公路路面基层施工技术细则》﹝JTG/TF20-- ﹞ 《公路工程测量法律规范》﹝JTGC10- ﹞ 《公路路基施工技术法律规范》﹝JTGF10- ﹞ 《公路工程施工安全技术规程》﹝JTGF90- ﹞ 佛山市南海区文华北路北延线(海八路~广佛新干线)建设工程、广东省建筑设计讨论院施工图设计(修编)的“第一册:道路工程”工程设计施工图纸 施工场地的实际情况和环境条件,本工程的施工特点;二、工程概况1、工程概述 文华北路北延线(海八路~广佛新干线)建设工程位于佛山市南海区,工程起于海八路南侧,北讫于广佛新干线,沿线分别跨越海八路、规划沿江路、佛山水道、规划海景大道,与奇槎路相交,北延下穿广茂铁路及贵广铁路后上跨广佛高速公路,终点跨越广佛新干线后与竹基南路接顺。本工程道路等级为城市主干道,标准路基宽 39m,采纳双向六车道,设计车速为 60Km/h,路线全长约 3.9Km。 2、主要工程内容 本次工程施工内容主要为主线机动车道底基层为 20cm 厚 4%水泥稳定12024 年 4 月 19 日下载后可任意编辑石屑,基层均为 35cm 厚 5%水泥稳定级配碎石;匝道及铺道机动车道底基层为 20cm 厚 4%水泥稳定级配碎石,基层均为 18cm 厚 5%水泥稳定级配碎石;非机动车道基层为 18cm 厚 5%水泥稳定级配碎石;人行道基层均为15cm 厚 4%水泥稳定级配碎石。水泥稳定石屑和水水泥稳定级配碎石混各料均统一采纳水泥稳定土拌和站集中拌和、自卸汽车运至摊铺工点、人工配合水稳定土摊铺机摊铺、18吨和 25 吨压路机碾压成型。三、施工部署根据同类工程施工经验,为保证按期优质完工,我们将严格根据既定的施工计划,合理安排施工工序,合理安排机械设备和劳动力计划,监督落实计划中每个节点的实际完成情况,仔细分析影响施工进度的各种因素,并及时制定出相应有效措施,确保工程工期目标和质量目标的实现。1、施工目标1.1 质量目标符合设计及法律规范要求,一次性验收合格。1.2 安全管理目标杜绝重大安全、机械、险肇事故,杜绝重、特大火灾事故,重伤和死亡事故为零,年负伤率 0.4‰以下,创“无伤工程”;建立施工现场安全生产保证体系并有效有运行;事故隐患整改率 100%;保证施工现场各项安全、消防...
