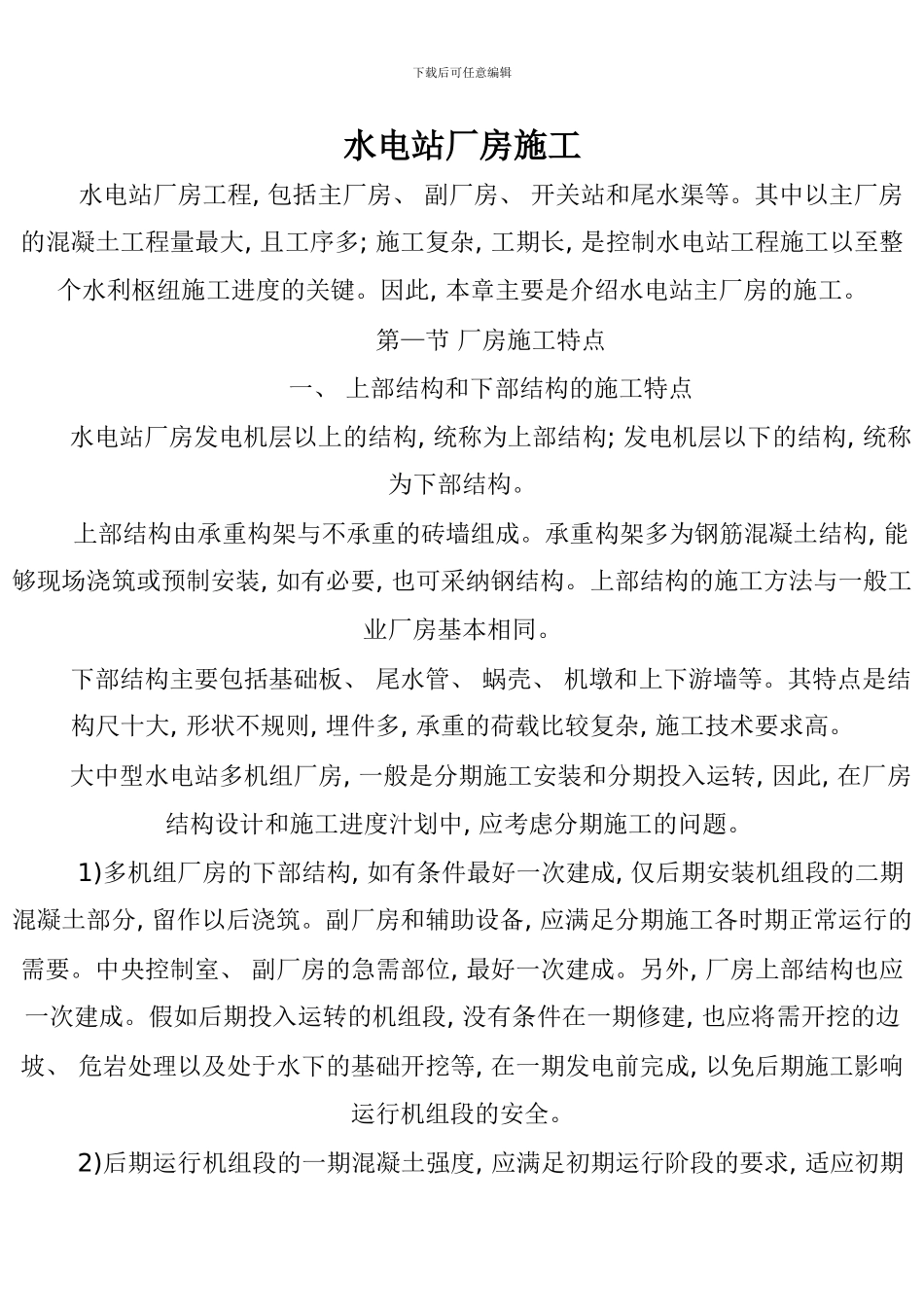

下载后可任意编辑水电站厂房施工 水电站厂房工程, 包括主厂房、 副厂房、 开关站和尾水渠等
其中以主厂房的混凝土工程量最大, 且工序多; 施工复杂, 工期长, 是控制水电站工程施工以至整个水利枢纽施工进度的关键
因此, 本章主要是介绍水电站主厂房的施工
第—节 厂房施工特点 一、 上部结构和下部结构的施工特点 水电站厂房发电机层以上的结构, 统称为上部结构; 发电机层以下的结构, 统称为下部结构
上部结构由承重构架与不承重的砖墙组成
承重构架多为钢筋混凝土结构, 能够现场浇筑或预制安装, 如有必要, 也可采纳钢结构
上部结构的施工方法与一般工业厂房基本相同
下部结构主要包括基础板、 尾水管、 蜗壳、 机墩和上下游墙等
其特点是结构尺十大, 形状不规则, 埋件多, 承重的荷载比较复杂, 施工技术要求高
大中型水电站多机组厂房, 一般是分期施工安装和分期投入运转, 因此, 在厂房结构设计和施工进度汁划中, 应考虑分期施工的问题
1)多机组厂房的下部结构, 如有条件最好一次建成, 仅后期安装机组段的二期混凝土部分, 留作以后浇筑
副厂房和辅助设备, 应满足分期施工各时期正常运行的需要
中央控制室、 副厂房的急需部位, 最好一次建成
另外, 厂房上部结构也应一次建成
假如后期投入运转的机组段, 没有条件在一期修建, 也应将需开挖的边坡、 危岩处理以及处于水下的基础开挖等, 在一期发电前完成, 以免后期施工影响运行机组段的安全
2)后期运行机组段的一期混凝土强度, 应满足初期运行阶段的要求, 适应初期下载后可任意编辑运行期间各种可能的尾水位情况
否则, 需实行措施, 加强一期混凝土结构的承载能力
3)后期的施工通道, 最好与初期的运行通道分开, 避开穿行于已投入运转的主, 副厂房部位
无法避开时, 应实行切实可靠的安全措施

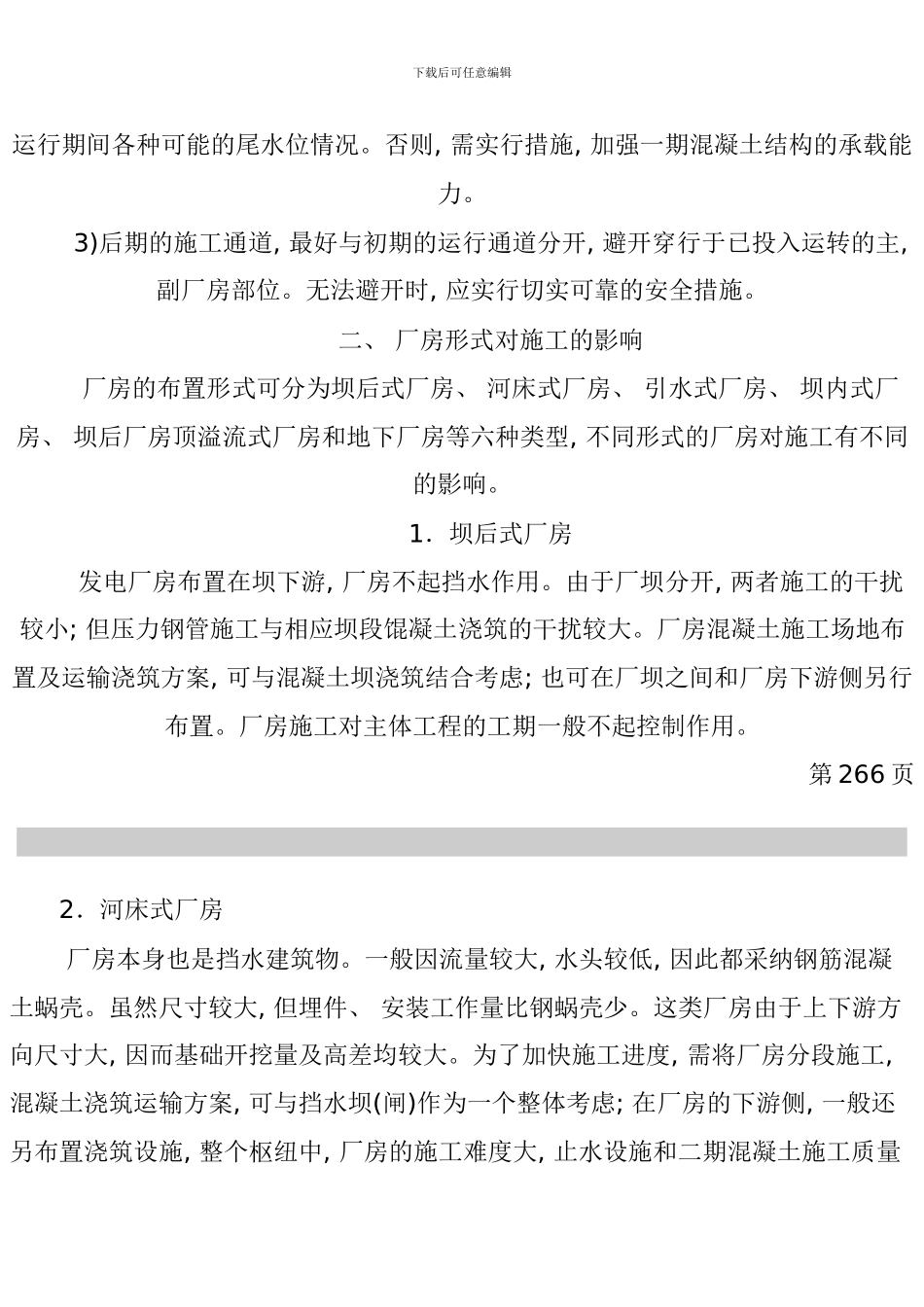

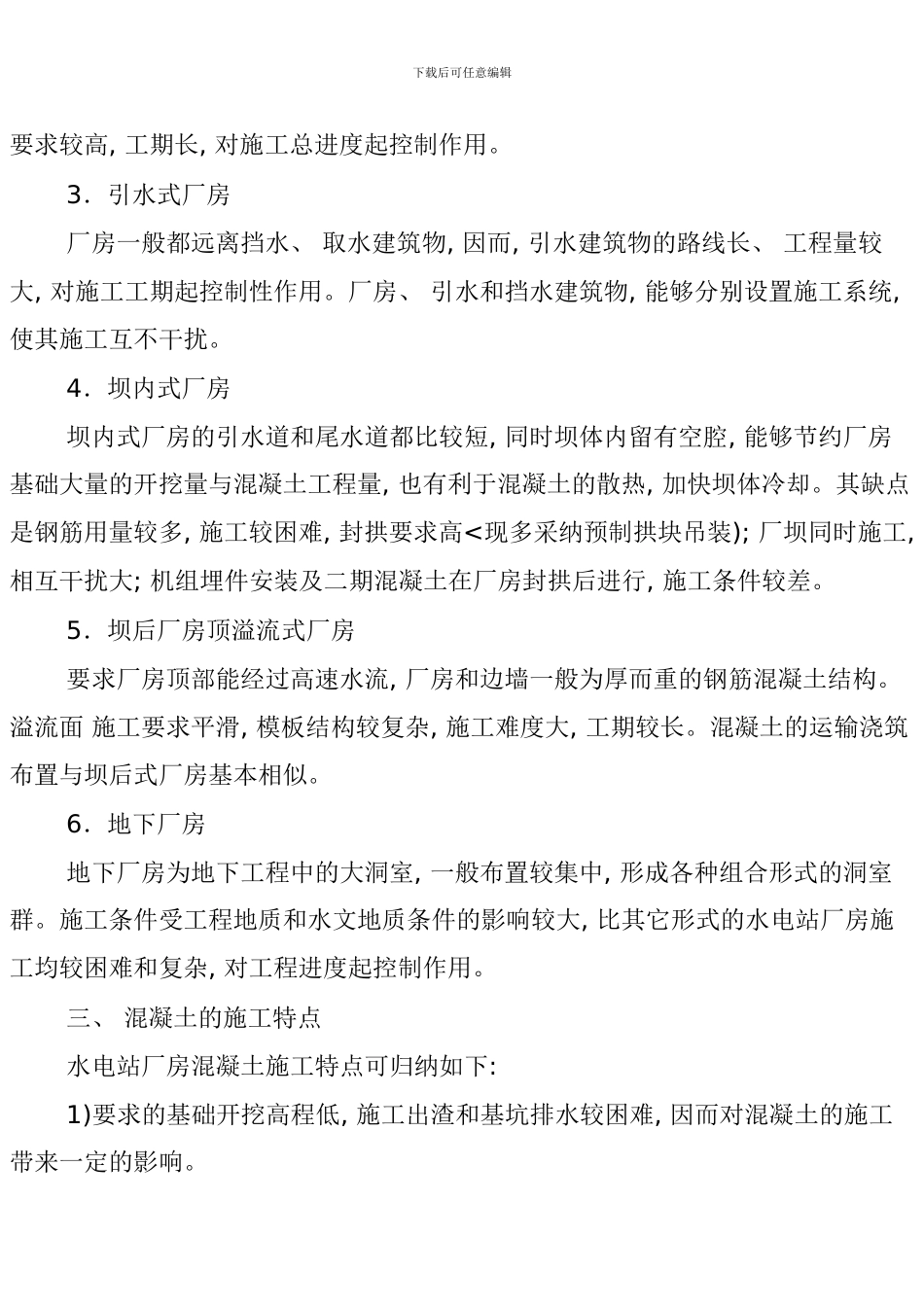

二、 厂房形式对施工的影响 厂房的布置形式可
