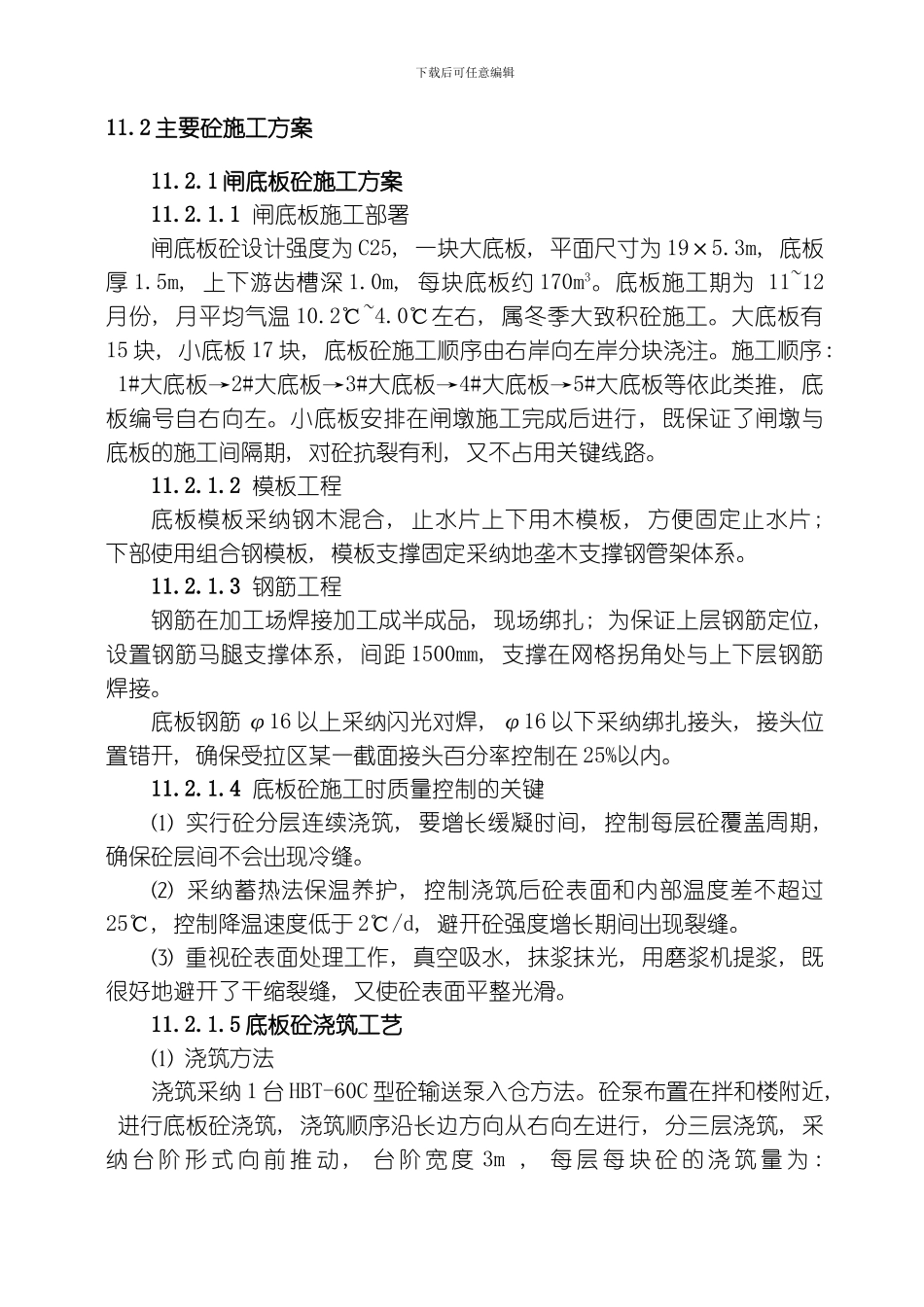

2 主要砼施工方案11
1 闸底板砼施工方案11
1 闸底板施工部署闸底板砼设计强度为 C25, 一块大底板, 平面尺寸为 19×5
3m, 底板厚 1
5m, 上下游齿槽深 1
0m, 每块底板约 170m3
底板施工期为 11~12月份, 月平均气温 10
0℃左右, 属冬季大致积砼施工
大底板有15 块, 小底板 17 块, 底板砼施工顺序由右岸向左岸分块浇注
施工顺序: 1#大底板→2#大底板→3#大底板→4#大底板→5#大底板等依此类推, 底板编号自右向左
小底板安排在闸墩施工完成后进行, 既保证了闸墩与底板的施工间隔期, 对砼抗裂有利, 又不占用关键线路
2 模板工程底板模板采纳钢木混合, 止水片上下用木模板, 方便固定止水片; 下部使用组合钢模板, 模板支撑固定采纳地垄木支撑钢管架体系
3 钢筋工程钢筋在加工场焊接加工成半成品, 现场绑扎; 为保证上层钢筋定位, 设置钢筋马腿支撑体系, 间距 1500mm, 支撑在网格拐角处与上下层钢筋焊接
底板钢筋 φ16 以上采纳闪光对焊, φ16 以下采纳绑扎接头, 接头位置错开, 确保受拉区某一截面接头百分率控制在 25%以内
4 底板砼施工时质量控制的关键⑴ 实行砼分层连续浇筑, 要增长缓凝时间, 控制每层砼覆盖周期, 确保砼层间不会出现冷缝
⑵ 采纳蓄热法保温养护, 控制浇筑后砼表面和内部温度差不超过25℃, 控制降温速度低于 2℃/d, 避开砼强度增长期间出现裂缝
⑶ 重视砼表面处理工作, 真空吸水, 抹浆抹光, 用磨浆机提浆, 既很好地避开了干缩裂缝, 又使砼表面平整光滑
5 底板砼浇筑工艺⑴ 浇筑方法浇筑采纳 1 台 HBT-60C 型砼输送泵入仓方法
砼泵布置在拌和楼附近, 进行底板砼浇筑, 浇筑顺序沿长边方
