下载后可任意编辑江苏省高速公路建设指挥部高速公路工程项目设计变更管理办法12024 年 4 月 19 日江苏省高速公路建设指挥部高速公路工程项目设计变更管理办法(暂行)第一章 总则1
1 为明确工作职责和工作程序,控制工程规模、标准、质量、工期和投资,根据苏交计[ ]311 号《江苏省公路工程设计变更管理暂行办法》、施工合同文件有关条款规定制定本办法
2 本办法设计变更是指自施工图设计文件批复之日起至经过竣工验收正式交付使用之日止,对已批准的施工图设计文件所进行的修改和完善等活动
对施工图设计过程中相对于初步设计发生的设计变更按苏交计[ ]311 号《江苏省公路工程设计变更管理暂行办法》执行
3 本办法设计变更的范围包括:对施工图设计所涉及的平纵线形、结构、型式、规模、质量标准及任何一部分工程的标高、基线和尺寸等的变更
下载后可任意编辑1

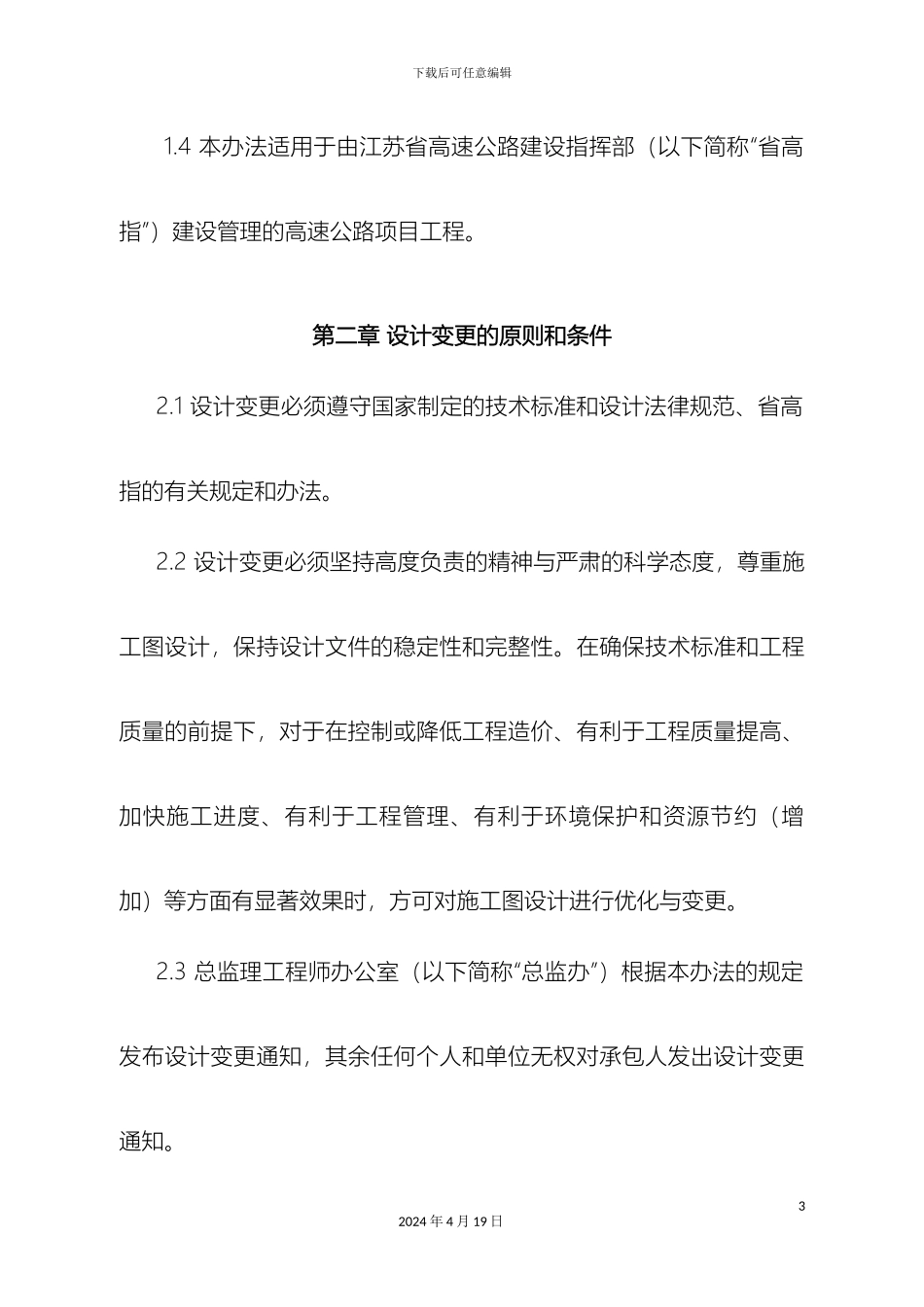

4 本办法适用于由江苏省高速公路建设指挥部(以下简称“省高指”)建设管理的高速公路项目工程
第二章 设计变更的原则和条件2
1 设计变更必须遵守国家制定的技术标准和设计法律规范、省高指的有关规定和办法
2 设计变更必须坚持高度负责的精神与严肃的科学态度,尊重施工图设计,保持设计文件的稳定性和完整性
在确保技术标准和工程质量的前提下,对于在控制或降低工程造价、有利于工程质量提高、加快施工进度、有利于工程管理、有利于环境保护和资源节约(增加)等方面有显著效果时,方可对施工图设计进行优化与变更
3 总监理工程师办公室(以下简称“总监办”)根据本办法的规定发布设计变更通知,其余任何个人和单位无权对承包人发出设计变更通知
32024 年 4 月 19 日下载后可任意编辑2
4 对未经立项的设计变更,一律不得实施;对未经批准变更数量和变更金额的设计变更,一律不得办理工程支付
经批准的设计变更一般不得再次变更
对任何设计变更申报及批复均
