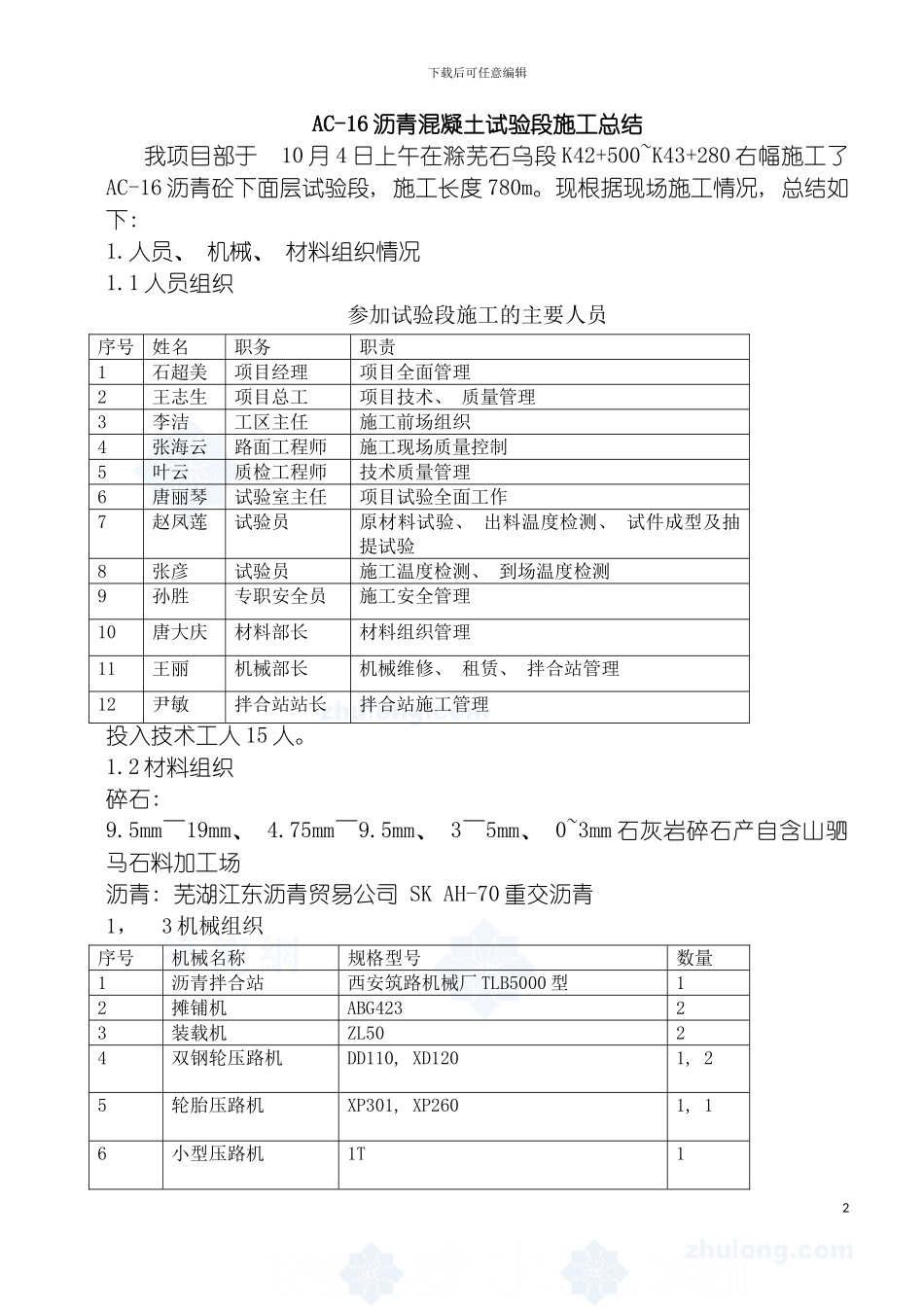

下载后可任意编辑沥青混凝土表面层试验段施工总结1下载后可任意编辑AC-16 沥青混凝土试验段施工总结我项目部于 10 月 4 日上午在滁芜石乌段 K42+500~K43+280 右幅施工了AC-16 沥青砼下面层试验段, 施工长度 780m
现根据现场施工情况, 总结如下: 1
人员、 机械、 材料组织情况1
1 人员组织参加试验段施工的主要人员序号姓名职务职责1石超美项目经理项目全面管理2王志生项目总工项目技术、 质量管理3李洁工区主任施工前场组织4张海云路面工程师施工现场质量控制5叶云质检工程师技术质量管理6唐丽琴试验室主任项目试验全面工作7赵凤莲试验员原材料试验、 出料温度检测、 试件成型及抽提试验8张彦试验员施工温度检测、 到场温度检测9孙胜专职安全员施工安全管理10唐大庆材料部长材料组织管理11王丽机械部长机械维修、 租赁、 拌合站管理12尹敏拌合站站长拌合站施工管理投入技术工人 15 人
2 材料组织碎石: 9
5mm~19mm、 4
75mm~9
5mm、 3~5mm、 0~3mm 石灰岩碎石产自含山驷马石料加工场沥青: 芜湖江东沥青贸易公司 SK AH-70 重交沥青1,3 机械组织序号机械名称规格型号数量1沥青拌合站西安筑路机械厂 TLB5000 型12摊铺机ABG42323装载机ZL5024双钢轮压路机DD110, XD1201, 25轮胎压路机XP301, XP2601, 16小型压路机1T12下载后可任意编辑7自卸汽车30T108洒水车5T22
采纳的施工工艺2
1 工艺特征: 沥青混凝土路面施工从拌合、 运输、 摊铺到碾压均采纳机械化施工
2 施工准备2
1 对所需原材料按合同法律规范要求进行试验

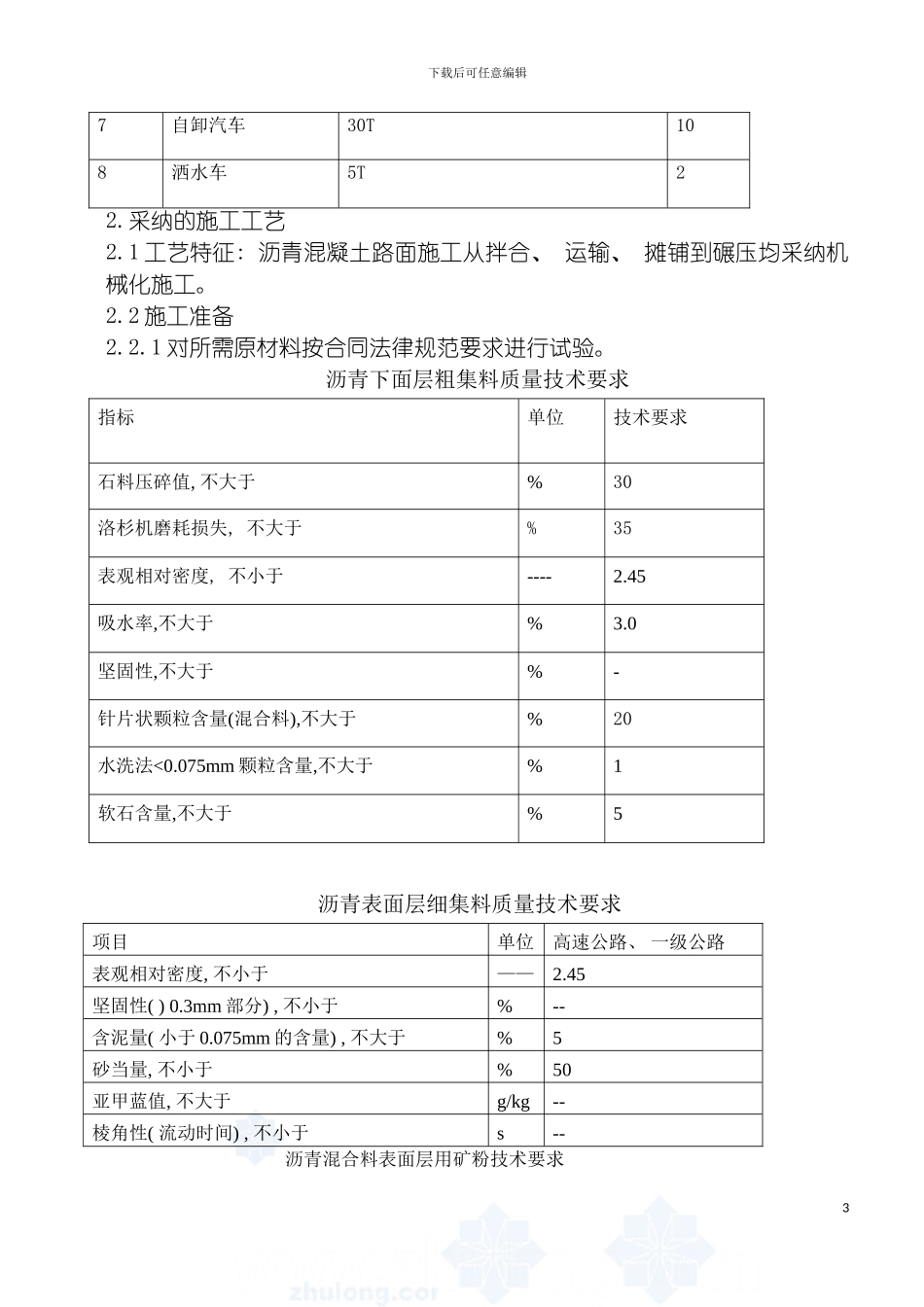

沥青下面层粗集料质量技术要求指标单位技术要求石料压碎值, 不大于%30洛杉机磨耗损失, 不大于%35表观相对密度, 不小于----2
