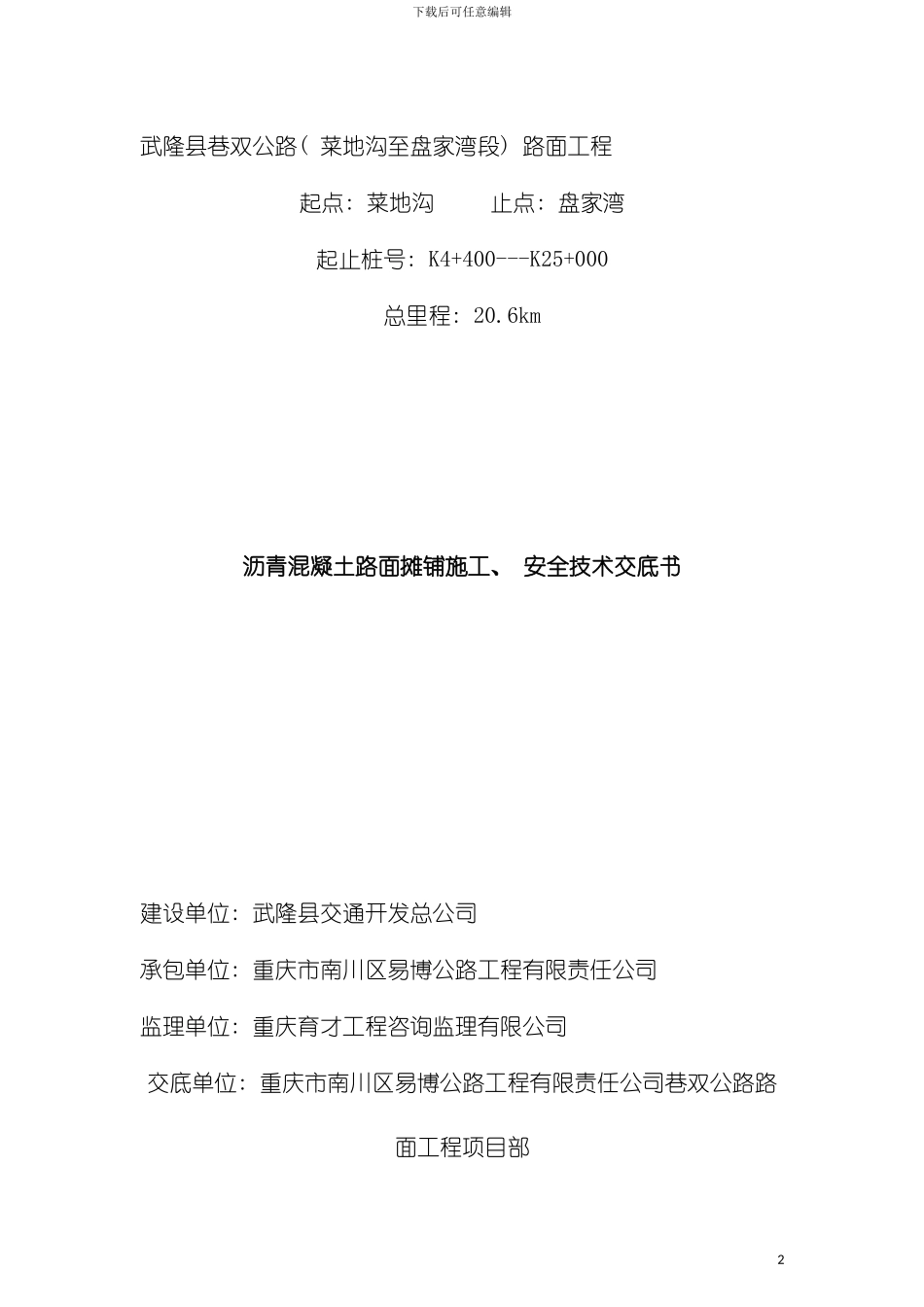

下载后可任意编辑沥青混凝土路面施工技术交底书1下载后可任意编辑武隆县巷双公路( 菜地沟至盘家湾段) 路面工程起点: 菜地沟 止点: 盘家湾起止桩号: K4+400---K25+000总里程: 20

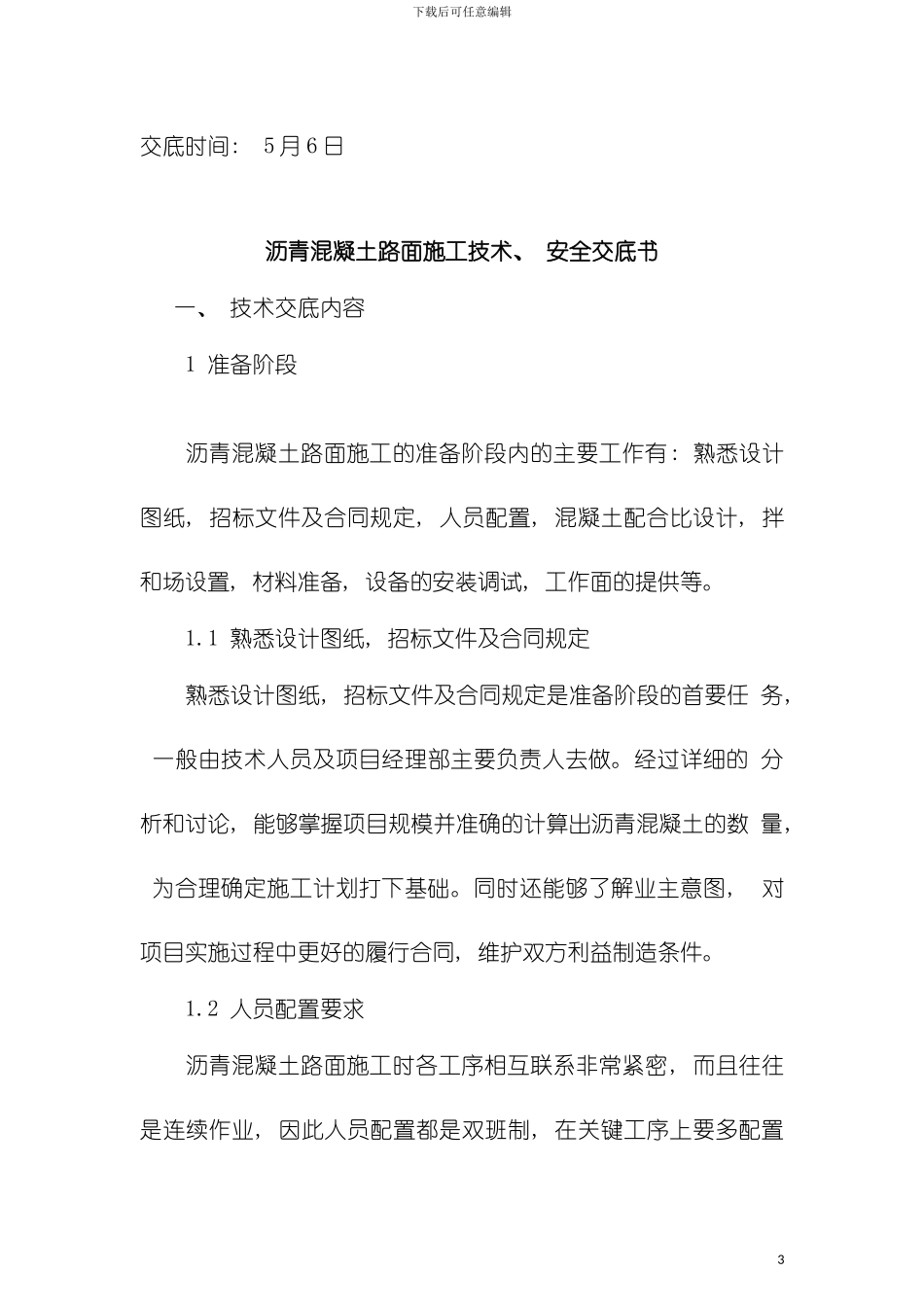

6km沥青混凝土路面摊铺施工、 安全技术交底书建设单位: 武隆县交通开发总公司承包单位: 重庆市南川区易博公路工程有限责任公司监理单位: 重庆育才工程咨询监理有限公司交底单位: 重庆市南川区易博公路工程有限责任公司巷双公路路面工程项目部2下载后可任意编辑交底时间: 5 月 6 日沥青混凝土路面施工技术、 安全交底书 一、 技术交底内容 1 准备阶段 沥青混凝土路面施工的准备阶段内的主要工作有: 熟悉设计 图纸, 招标文件及合同规定, 人员配置, 混凝土配合比设计, 拌和场设置, 材料准备, 设备的安装调试, 工作面的提供等
1 熟悉设计图纸, 招标文件及合同规定 熟悉设计图纸, 招标文件及合同规定是准备阶段的首要任 务, 一般由技术人员及项目经理部主要负责人去做
经过详细的 分析和讨论, 能够掌握项目规模并准确的计算出沥青混凝土的数 量, 为合理确定施工计划打下基础
同时还能够了解业主意图, 对项目实施过程中更好的履行合同, 维护双方利益制造条件
2 人员配置要求 沥青混凝土路面施工时各工序相互联系非常紧密, 而且往往 是连续作业, 因此人员配置都是双班制, 在关键工序上要多配置3下载后可任意编辑几名责任心强、 技术较好的人员
3 沥青混凝土配合比设计 这项工作由我公司外委的涪陵梓桐中心试验室负责完成, 由施工场地准备原材料, 送到试验室去做
这项工作现已完成
因为有了配合比, 就能够准确的确定 材料的各种规格及数量
4 拌和场设置 拌和场设置需要充分考虑场地位置在运输上的经济合理性, 场地要宽大、 平整, 并对环境及周围居民无影响, 且不受洪水侵扰
