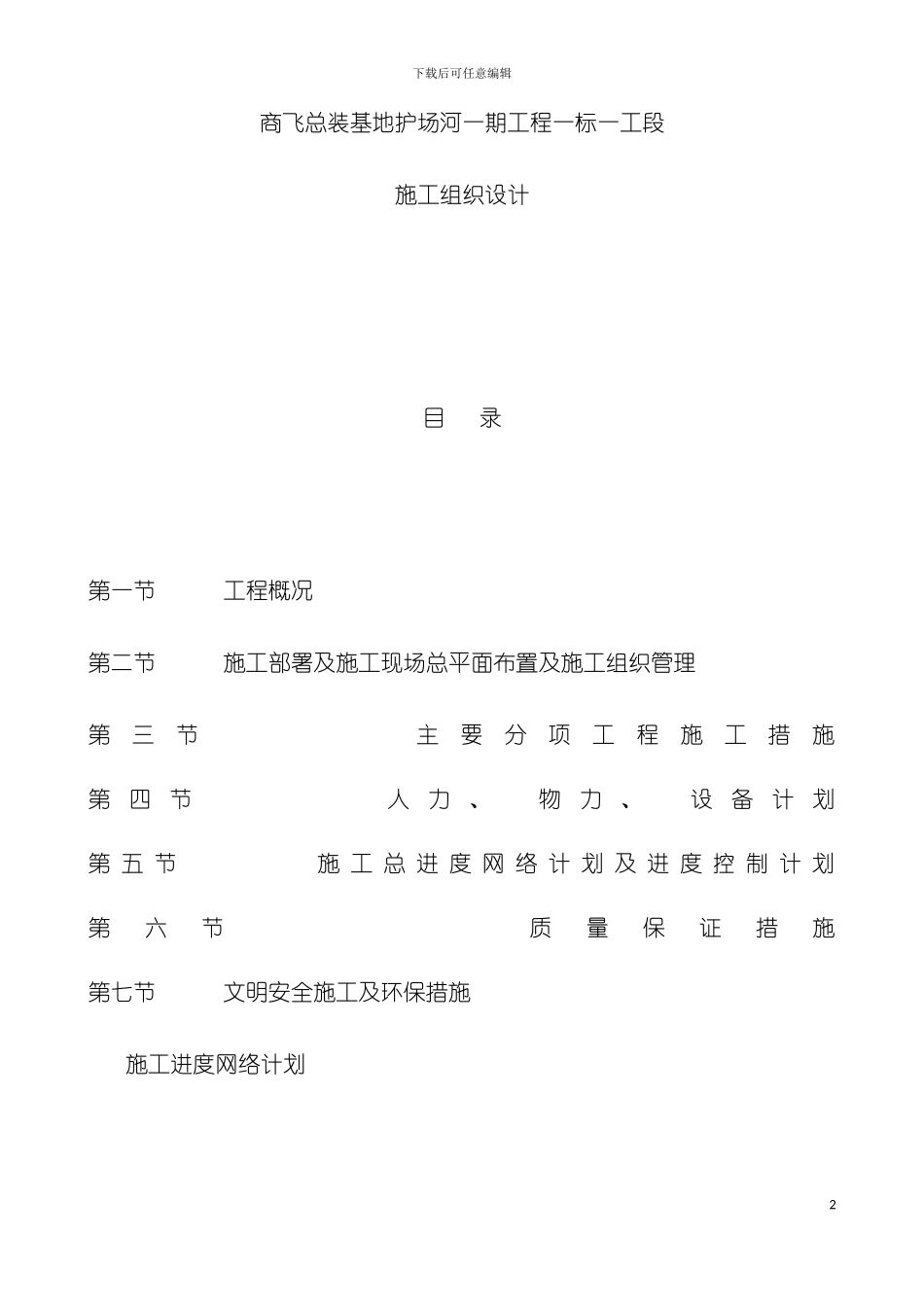

下载后可任意编辑河道开挖带护坡施工组织1下载后可任意编辑商飞总装基地护场河一期工程一标一工段施工组织设计目 录第一节 工程概况第二节 施工部署及施工现场总平面布置及施工组织管理第三节 主要分项工程施工措施第四节 人力、 物力、 设备计划第 五 节 施 工 总 进 度 网 络 计 划 及 进 度 控 制 计 划第六节 质量保证措施第七节 文明安全施工及环保措施施工进度网络计划2下载后可任意编辑商飞总装基地护场河一期工程一标一工段施工组织设计第一章 工程概况一、 工程概况1

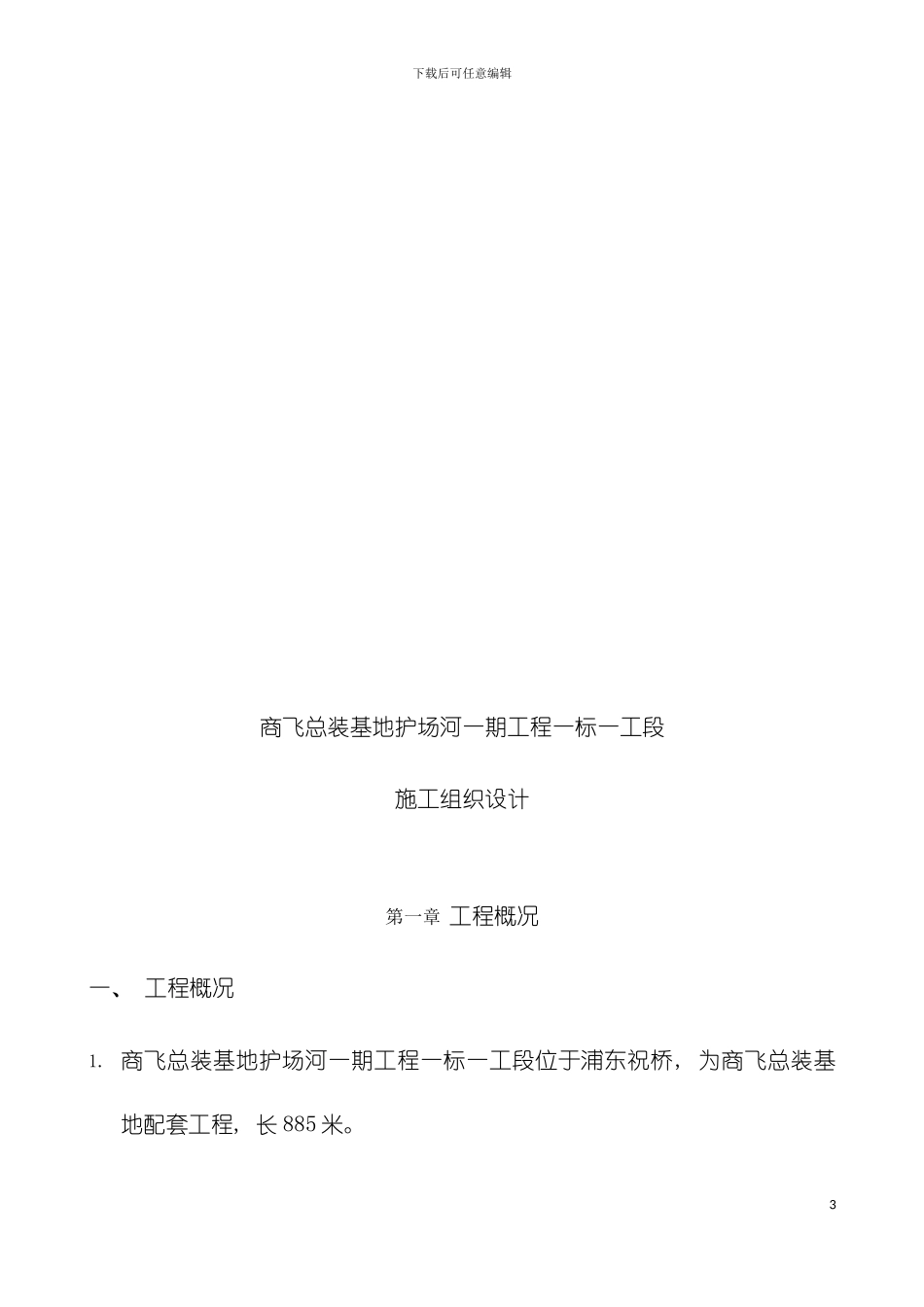

商飞总装基地护场河一期工程一标一工段位于浦东祝桥, 为商飞总装基地配套工程, 长 885 米
3下载后可任意编辑2
本次我公司承建的为一期工程一标一工段, 桩号 K0+000-K0+885
河道长度 885 米, 宽 60 米, 河底高程为-1
主要工程内容为河道开挖, 块石护坡, 东侧景观道路及西侧防汛通道
主要工程量: 1) 河道开挖土方量约 00M32) 干砌块石护坡 21000M23) 新建防汛道路 5310M2 及景观道路 1770M2二、 工期、 质量等级、 安全目标1、 工期: 本方案计划工期为 240 天
2、 质量等级: 确保工程质量一次验收合格率 100%
3、 安全目标: 文明施工, 确保安全, 避开一般事故, 杜绝重大人身和设备事故
第二章 施工部署一、 施工准备1、 根据施工总平面图, 对实地进行勘查, 复核标高, 对施工生活用水、 4下载后可任意编辑施工用电、 场内临设等进行统筹合理安排
2、 施工前, 施工管理人员准备好安全牌、 安全禁令牌以及七牌一图、 施工现场的各管理物品, 及消防器材
3、 落实技术资料, 组织有关人员熟悉施工图, 在看图时必须抓住主要施工图环节, 尽量在施工图纸会审得到解决, 减少今后有施工时出现的设计变动, 以便加工订货和组织施工
