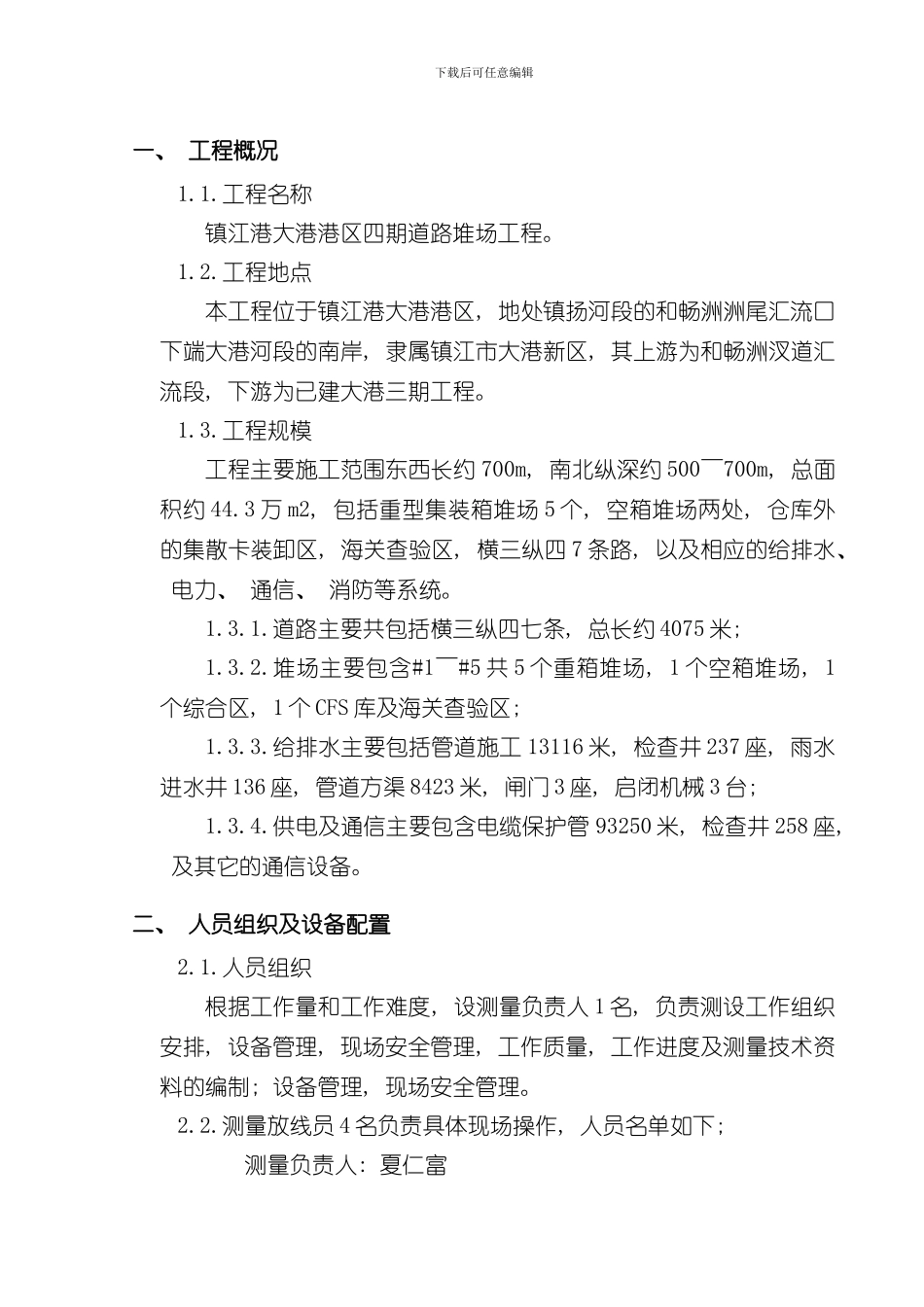

下载后可任意编辑一、 工程概况1
工程名称镇江港大港港区四期道路堆场工程
工程地点本工程位于镇江港大港港区, 地处镇扬河段的和畅洲洲尾汇流口下端大港河段的南岸, 隶属镇江市大港新区, 其上游为和畅洲汊道汇流段, 下游为已建大港三期工程
工程规模工程主要施工范围东西长约 700m, 南北纵深约 500~700m, 总面积约 44
3 万 m2, 包括重型集装箱堆场 5 个, 空箱堆场两处, 仓库外的集散卡装卸区, 海关查验区, 横三纵四 7 条路, 以及相应的给排水、 电力、 通信、 消防等系统
道路主要共包括横三纵四七条, 总长约 4075 米; 1
堆场主要包含#1~#5 共 5 个重箱堆场, 1 个空箱堆场, 1个综合区, 1 个 CFS 库及海关查验区; 1
给排水主要包括管道施工 13116 米, 检查井 237 座, 雨水进水井 136 座, 管道方渠 8423 米, 闸门 3 座, 启闭机械 3 台; 1
供电及通信主要包含电缆保护管 93250 米, 检查井 258 座, 及其它的通信设备
二、 人员组织及设备配置2
人员组织根据工作量和工作难度, 设测量负责人 1 名, 负责测设工作组织安排, 设备管理, 现场安全管理, 工作质量, 工作进度及测量技术资料的编制; 设备管理, 现场安全管理
测量放线员 4 名负责具体现场操作, 人员名单如下; 测量负责人: 夏仁富下载后可任意编辑 测量员; 蒋辉、 赵尔亮、 孙连刚、 卫华梁2

设备配置如表 2-1 所示 设备配置表 表格 2-1设备名称数量用途DTM-352C1 台坐标定位DSZ21 台高程测量NAL2244 台高程测量钢尺( 100 米) 6 把距离量测三、 施工准备施工测量准备工作是保证施工测量全过程顺利进行的重要环节, 包括图纸的
