下载后可任意编辑混凝土基础及垫层施工方案一、 工程设计概况本工程混凝土砖人行路、 透水铺装人行路、 混凝土路垫层采纳C20 或 C30 钢筋混凝土垫层, 厚度分为 150mm 和 200mm 两种做法

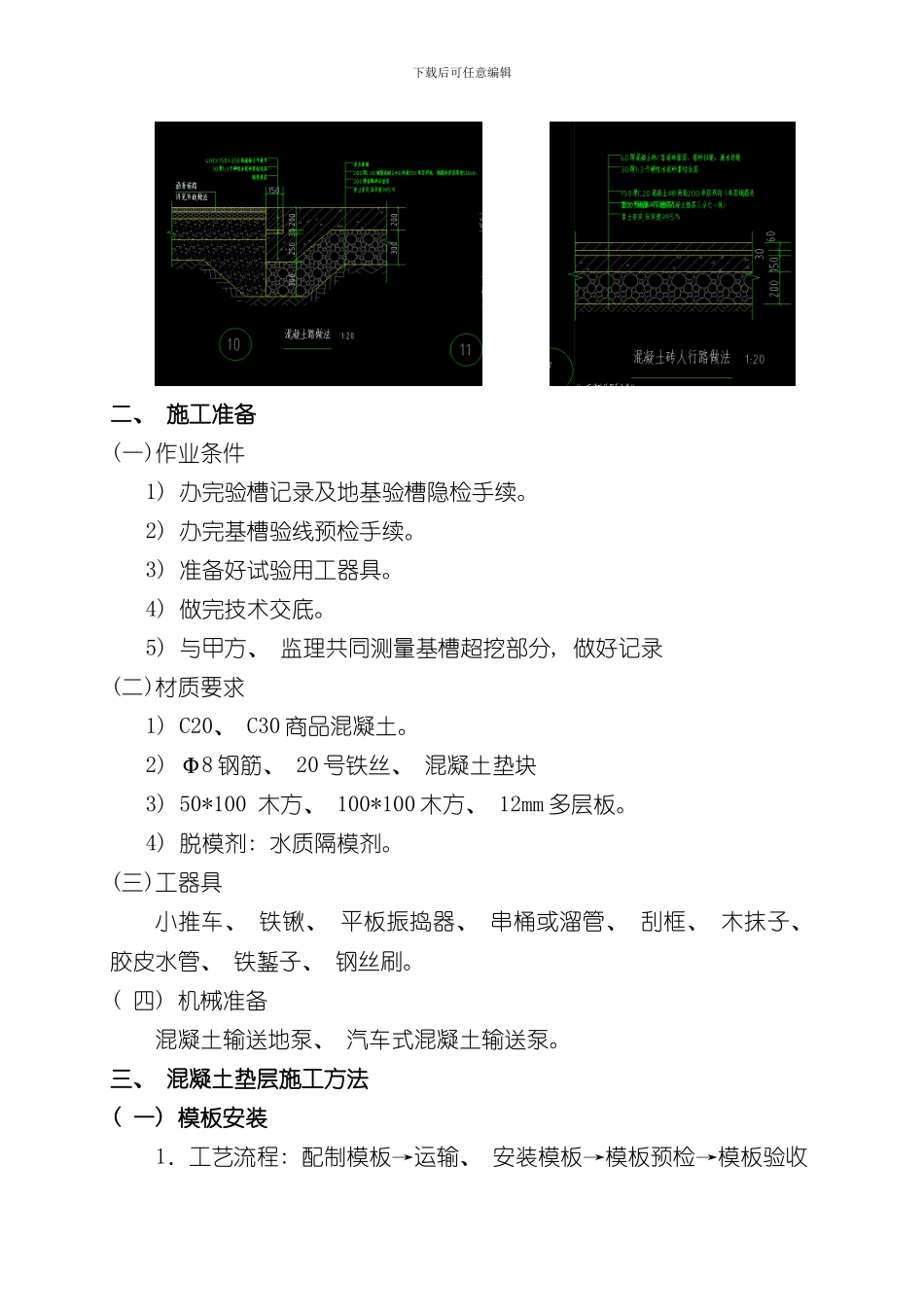

如图所示: 下载后可任意编辑 二、 施工准备(一)作业条件1) 办完验槽记录及地基验槽隐检手续
2) 办完基槽验线预检手续
3) 准备好试验用工器具
4) 做完技术交底
5) 与甲方、 监理共同测量基槽超挖部分, 做好记录(二)材质要求1) C20、 C30 商品混凝土
2) Φ8 钢筋、 20 号铁丝、 混凝土垫块3) 50*100 木方、 100*100 木方、 12mm 多层板
4) 脱模剂: 水质隔模剂
(三)工器具小推车、 铁锹、 平板振捣器、 串桶或溜管、 刮框、 木抹子、 胶皮水管、 铁錾子、 钢丝刷
( 四) 机械准备 混凝土输送地泵、 汽车式混凝土输送泵
三、 混凝土垫层施工方法( 一) 模板安装1.工艺流程: 配制模板→运输、 安装模板→模板预检→模板验收下载后可任意编辑1) 配制模板: 熟悉设计图纸中各种构件尺寸, 确定构件侧面模板的高度
混凝土砖人行路、 透水铺装人行路基础垫层为 150mm 厚,
混凝土路的垫层为 200mm 厚, 在木工加工场, 根据图纸尺寸将模板、 木方裁割成所需要的尺寸形状, 基础墙垫层模板并配置 50×100mm 的木肋
2) 安装模板: 先安装垫层侧模, 用短钢筋固定垫层模板, 短钢筋间距 60cm 左右
3) 模板预检: 模板安装完毕后, 由专人进行校正, 调整加固体系, 核实截面尺寸及垫层与轴线的位置关系
将模板内杂物清理洁净并对其断面尺寸与标高等进行预检
检查无误后, 报项目质检人员验收
4) 项目质检员检查后, 质量符合设计及施工质量要求合格后, 填写质评资料, 报送监理, 报请监理人员验收

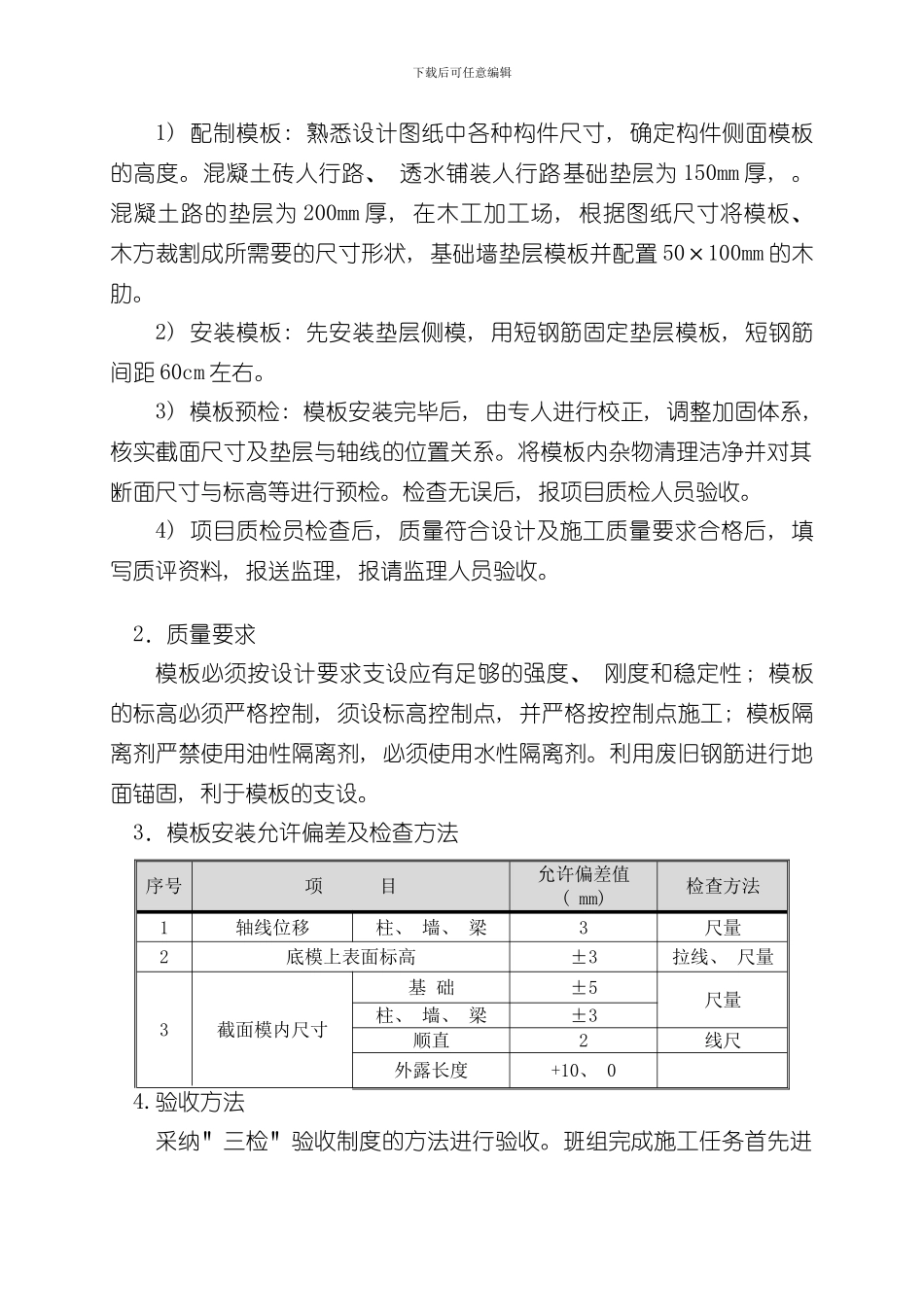

2.质量要求模板必须
