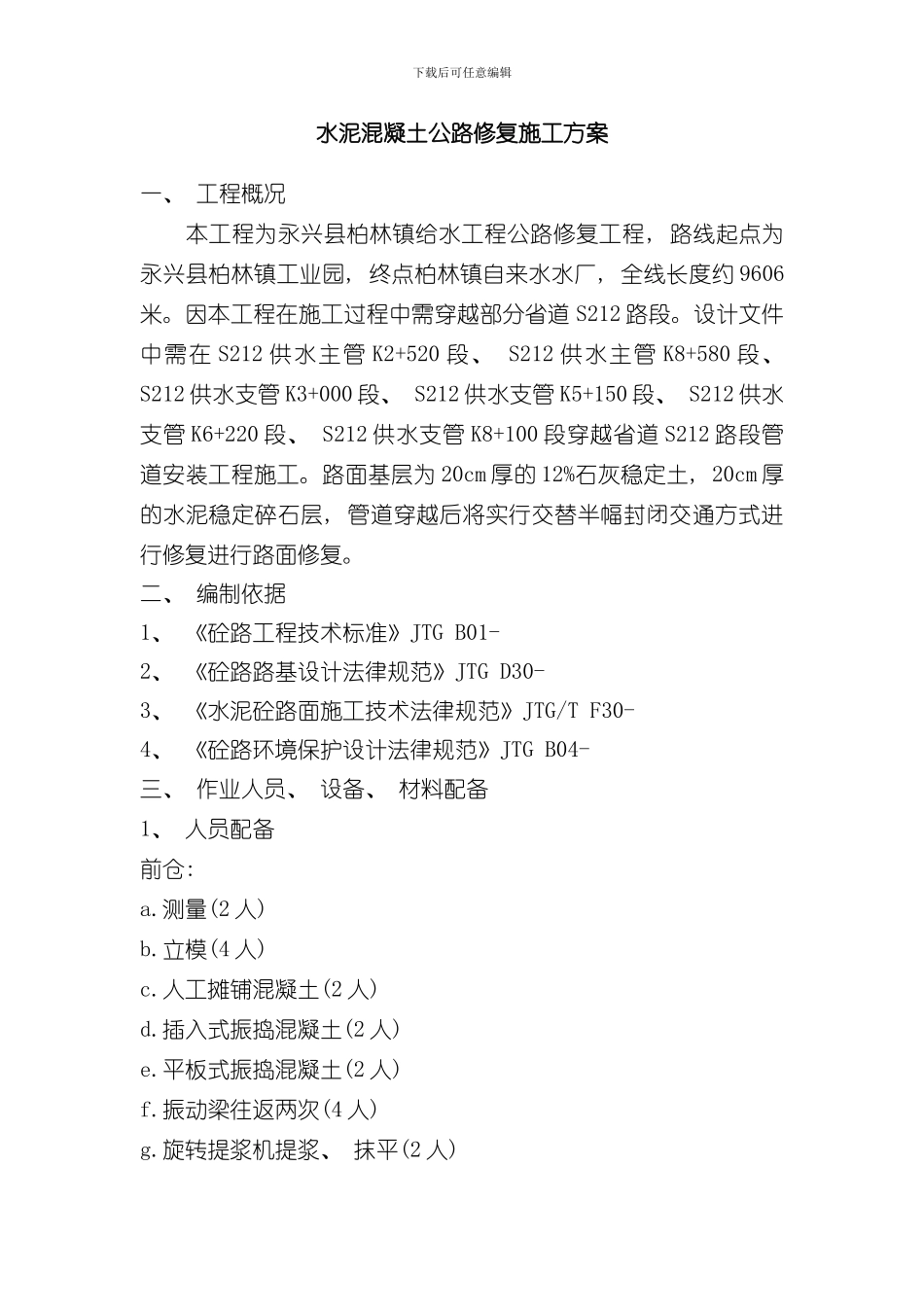

下载后可任意编辑水泥混凝土公路修复施工方案一、 工程概况 本工程为永兴县柏林镇给水工程公路修复工程, 路线起点为永兴县柏林镇工业园, 终点柏林镇自来水水厂, 全线长度约 9606米
因本工程在施工过程中需穿越部分省道 S212 路段
设计文件中需在 S212 供水主管 K2+520 段、 S212 供水主管 K8+580 段、 S212 供水支管 K3+000 段、 S212 供水支管 K5+150 段、 S212 供水支管 K6+220 段、 S212 供水支管 K8+100 段穿越省道 S212 路段管道安装工程施工
路面基层为 20cm 厚的 12%石灰稳定土, 20cm 厚的水泥稳定碎石层, 管道穿越后将实行交替半幅封闭交通方式进行修复进行路面修复
二、 编制依据1、 《砼路工程技术标准》JTG B01- 2、 《砼路路基设计法律规范》JTG D30- 3、 《水泥砼路面施工技术法律规范》JTG/T F30- 4、 《砼路环境保护设计法律规范》JTG B04- 三、 作业人员、 设备、 材料配备 1、 人员配备 前仓: a
测量(2 人) b
立模(4 人) c
人工摊铺混凝土(2 人) d
插入式振捣混凝土(2 人) e
平板式振捣混凝土(2 人) f
振动梁往返两次(4 人) g
旋转提浆机提浆、 抹平(2 人) 下载后可任意编辑h
找平混凝土面(2 人) i
6m 长铝合金检测平整度及混凝土面抹光(2 人) j
养护、 切缝(2 人) 后仓: a
搅拌机机手 1 人 b
运输 1-2#碎石 4 人 c
运输瓜米石 2 人 d
运输河砂 2 人 e
卸水泥 2 人 f
刨平材料 1 人 若后仓配有配料机, 采纳装载机上料, 只需 a、 e、 f 另加配料机刨平材料 1 人, 共需 5 人
2、 机械设备配备 a

30m3/h 混凝土拌合站 1 座 b
