下载后可任意编辑混凝土路面切割破除方案本项目为路面改造工程, 由于路面破损, 需要将破损路面的部分沥青及混凝土切割拆除, 其中最大的难点就是对整体路面结构产生的不良影响, 从而留下不安全隐患
按传统的风镐破裂施工方法, 势必会造成牵引力的减弱而影响整体结构, 加上风镐破裂所产生的震动, 不但会使被切割断面本身受损, 而且会波及周围的结构造成破坏
风镐拆卸所产生的粉尘污染及施工周期长也是一个突出的问题
经过重复推敲认证, 现结合我公司的技术专长及同类工程施工的经验, 特介绍钢筋砼切割技术和拆除方案
该新工艺施工作业速度快、 噪音低、 无震动, 无粉尘废气污染
这样, 既解决了结构的安全性问题, 也同时解决施工的工期及环保问题
其中主要沥青混凝土厚 90mm, 采纳手持碟锯切割的方式
一、 切割拆除主要关键点1、 本工程切割拆除施工前应全面了解拆除工程的图纸( 包括原结构图纸) 和资料, 进行实地勘察, 根据国家和建设行政主管部门有关技术法律规范, 编制施工组织设计或方案和安全技术措施
2、 本工程必须在拆除结构构件前, 应确保外荷载均已被清除、 移走或卸载, 同时, 保证拆除的构件已被固定, 符合方案要求后, 方可进行拆除工作
3、 拆除过程中必须考虑结构的稳定性及安全性, 混凝土结构切割施工前, 梁板底等部位应实行临时支撑措施, 关键部位需对原结构进行加固, 待加固构件达到设计要求后方可进行后续混凝土切割工作

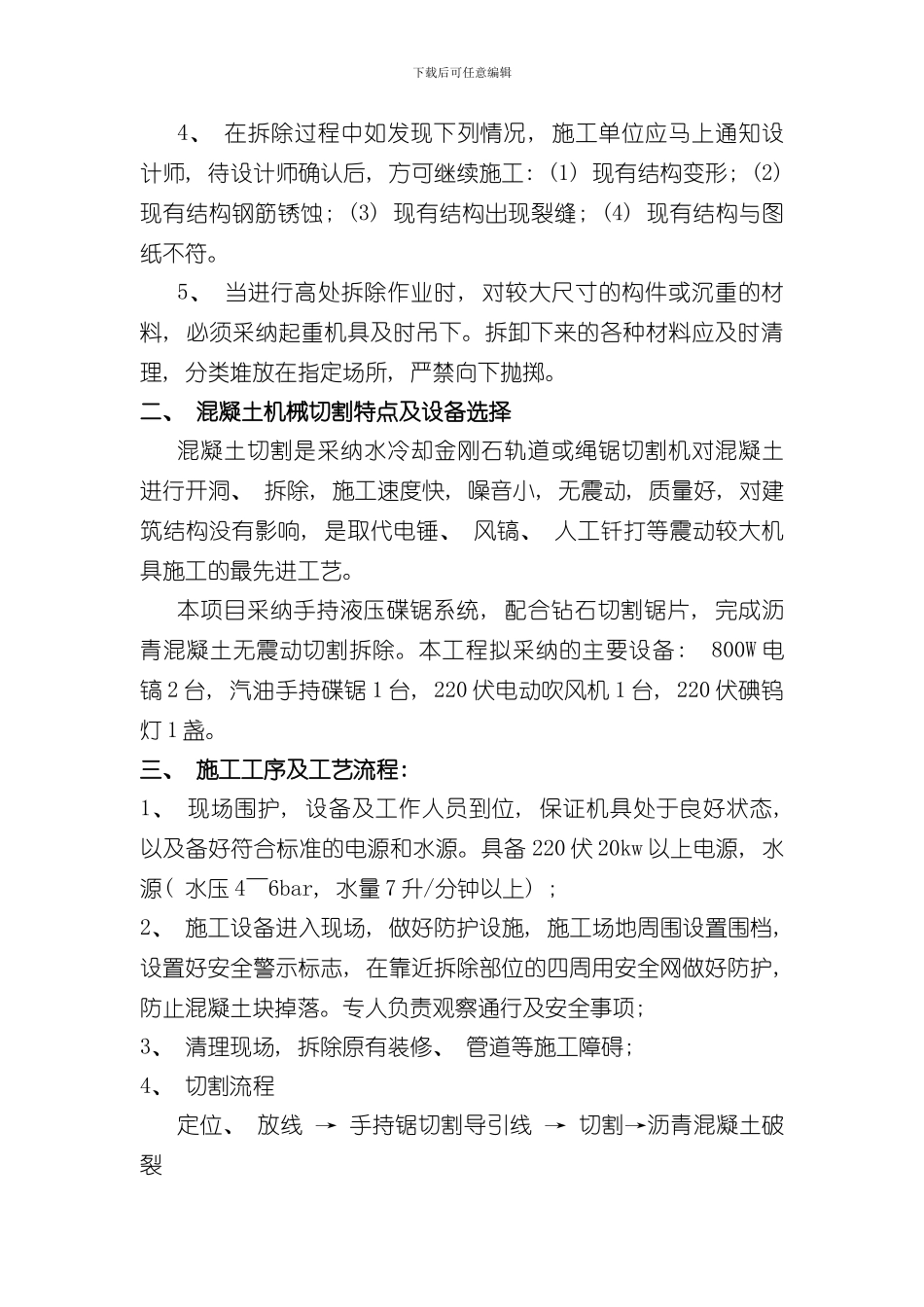

下载后可任意编辑4、 在拆除过程中如发现下列情况, 施工单位应马上通知设计师, 待设计师确认后, 方可继续施工: (1) 现有结构变形; (2) 现有结构钢筋锈蚀; (3) 现有结构出现裂缝; (4) 现有结构与图纸不符
5、 当进行高处拆除作业时, 对较大尺寸的构件或沉重的材料, 必须采纳起重机具及时吊下
拆卸下来的各种材料应及时清理, 分类堆放在指定场所, 严禁向
