灰土垫层施工方案样本

灰土垫层施工方案样本_第1页
1/14
灰土垫层施工方案样本_第2页
2/14
灰土垫层施工方案样本_第3页
3/14

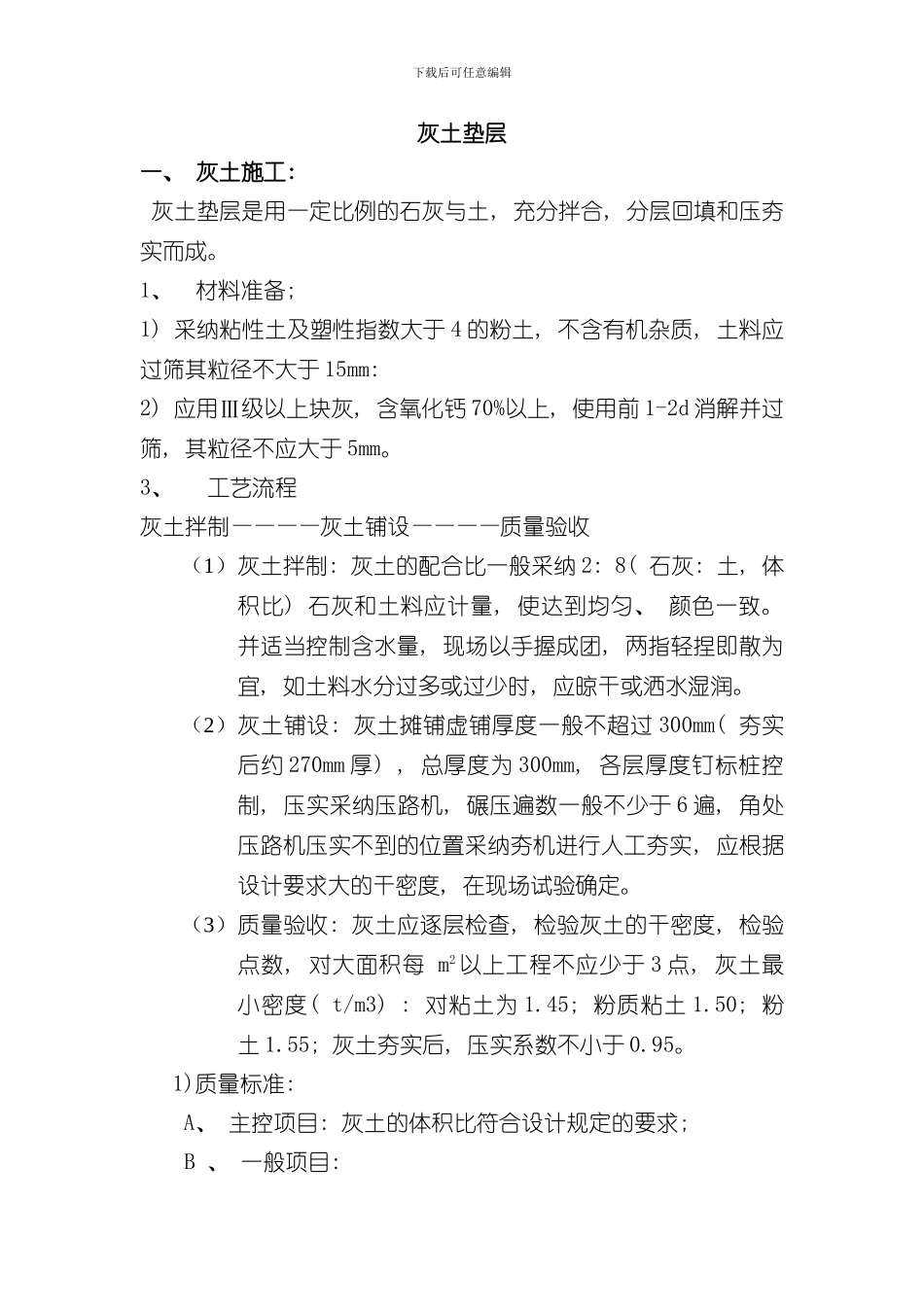

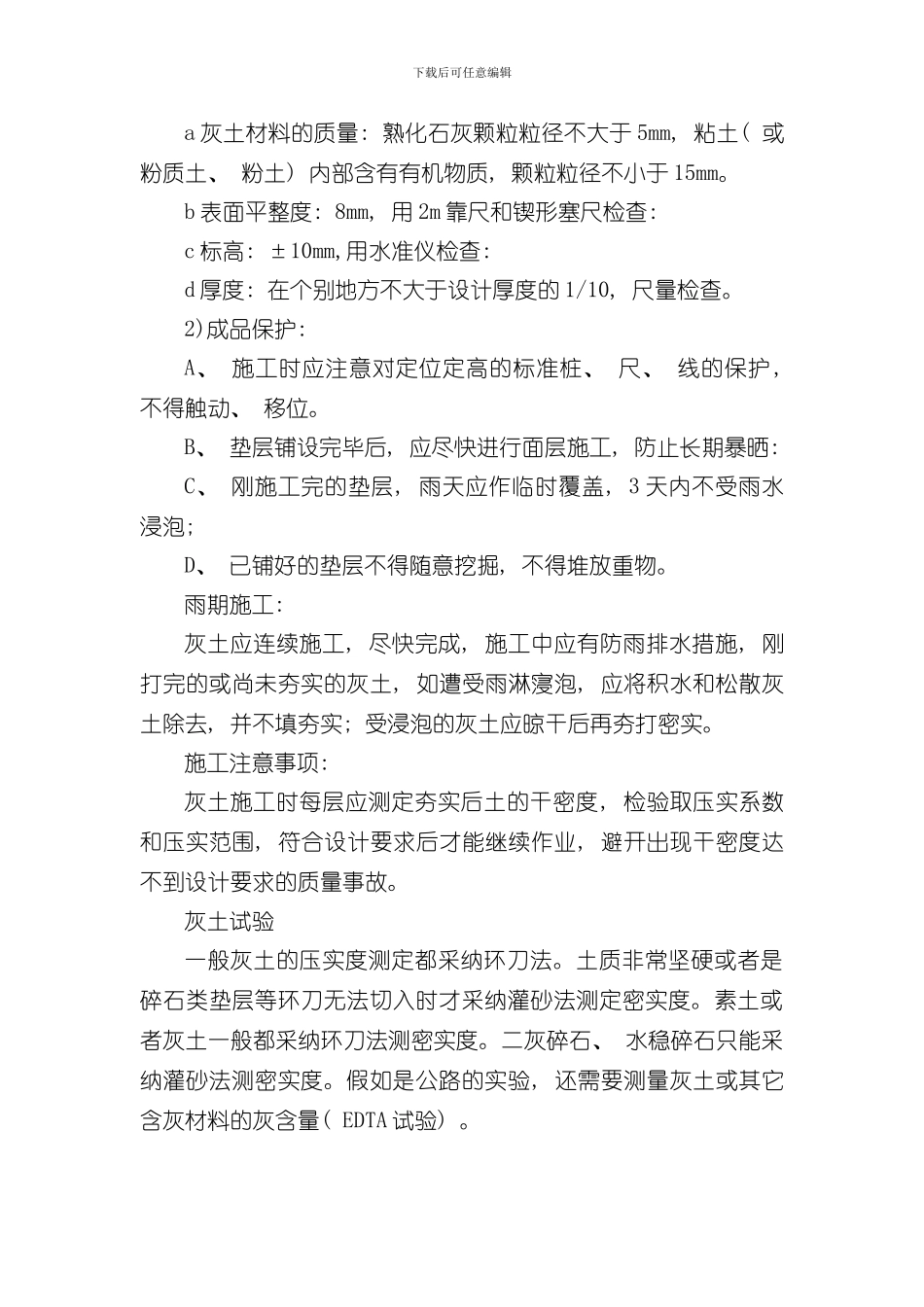

下载后可任意编辑灰土垫层一、 灰土施工: 灰土垫层是用一定比例的石灰与土, 充分拌合, 分层回填和压夯实而成。1、材料准备;1) 采纳粘性土及塑性指数大于 4 的粉土, 不含有机杂质, 土料应过筛其粒径不大于 15mm: 2) 应用Ⅲ级以上块灰, 含氧化钙 70%以上, 使用前 1-2d 消解并过筛, 其粒径不应大于 5mm。3、 工艺流程灰土拌制————灰土铺设————质量验收(1)灰土拌制: 灰土的配合比一般采纳 2: 8( 石灰: 土, 体积比) 石灰和土料应计量, 使达到均匀、 颜色一致。并适当控制含水量, 现场以手握成团, 两指轻捏即散为宜, 如土料水分过多或过少时, 应晾干或洒水湿润。(2)灰土铺设: 灰土摊铺虚铺厚度一般不超过 300mm( 夯实后约 270mm 厚) , 总厚度为 300mm, 各层厚度钉标桩控制, 压实采纳压路机, 碾压遍数一般不少于 6 遍, 角处压路机压实不到的位置采纳夯机进行人工夯实, 应根据设计要求大的干密度, 在现场试验确定。(3)质量验收: 灰土应逐层检查, 检验灰土的干密度, 检验点数, 对大面积每 m2 以上工程不应少于 3 点, 灰土最小密度( t/m3) : 对粘土为 1.45; 粉质粘土 1.50; 粉土 1.55; 灰土夯实后, 压实系数不小于 0.95。1)质量标准: A、 主控项目: 灰土的体积比符合设计规定的要求; B 、 一般项目: 下载后可任意编辑a 灰土材料的质量: 熟化石灰颗粒粒径不大于 5mm, 粘土( 或粉质土、 粉土) 内部含有有机物质, 颗粒粒径不小于 15mm。b 表面平整度: 8mm, 用 2m 靠尺和锲形塞尺检查: c 标高: ±10mm,用水准仪检查: d 厚度: 在个别地方不大于设计厚度的 1/10, 尺量检查。2)成品保护: A、 施工时应注意对定位定高的标准桩、 尺、 线的保护, 不得触动、 移位。B、 垫层铺设完毕后, 应尽快进行面层施工, 防止长期暴晒: C、 刚施工完的垫层, 雨天应作临时覆盖, 3 天内不受雨水浸泡; D、 已铺好的垫层不得随意挖掘, 不得堆放重物。雨期施工: 灰土应连续施工, 尽快完成, 施工中应有防雨排水措施, 刚打完的或尚未夯实的灰土, 如遭受雨淋寖泡, 应将积水和松散灰土除去, 并不填夯实; 受浸泡的灰土应晾干后再夯打密实。施工注意事项: 灰土施工时每层应测定夯实后土的干密度, 检验取压实系数和压实范围, 符合设计要求后才能继续作业, 避开出现干密度达不到设计要求的质量事故。灰土试验一般灰土的压实度测定都采纳环刀法。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

灰土垫层施工方案样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
