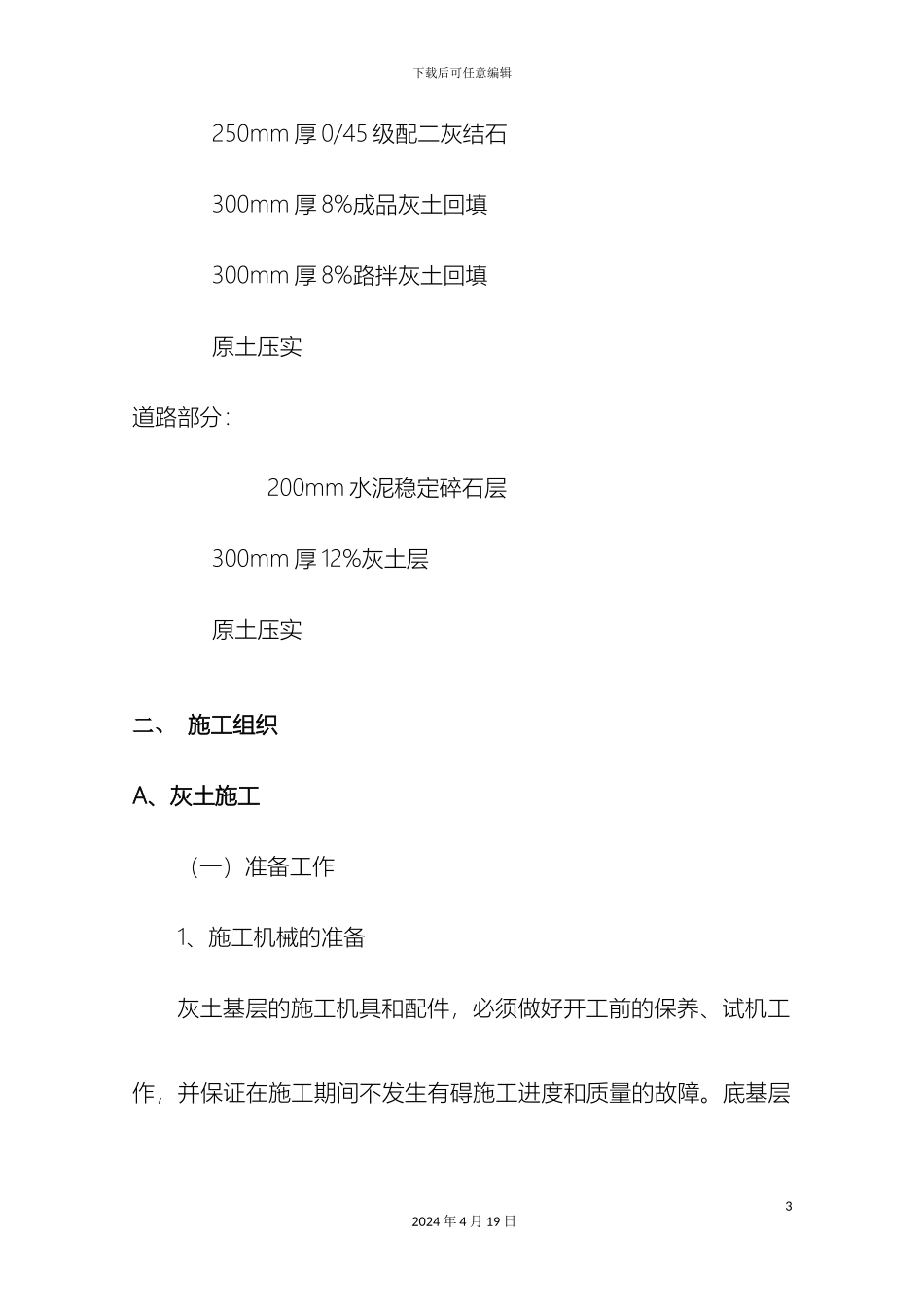

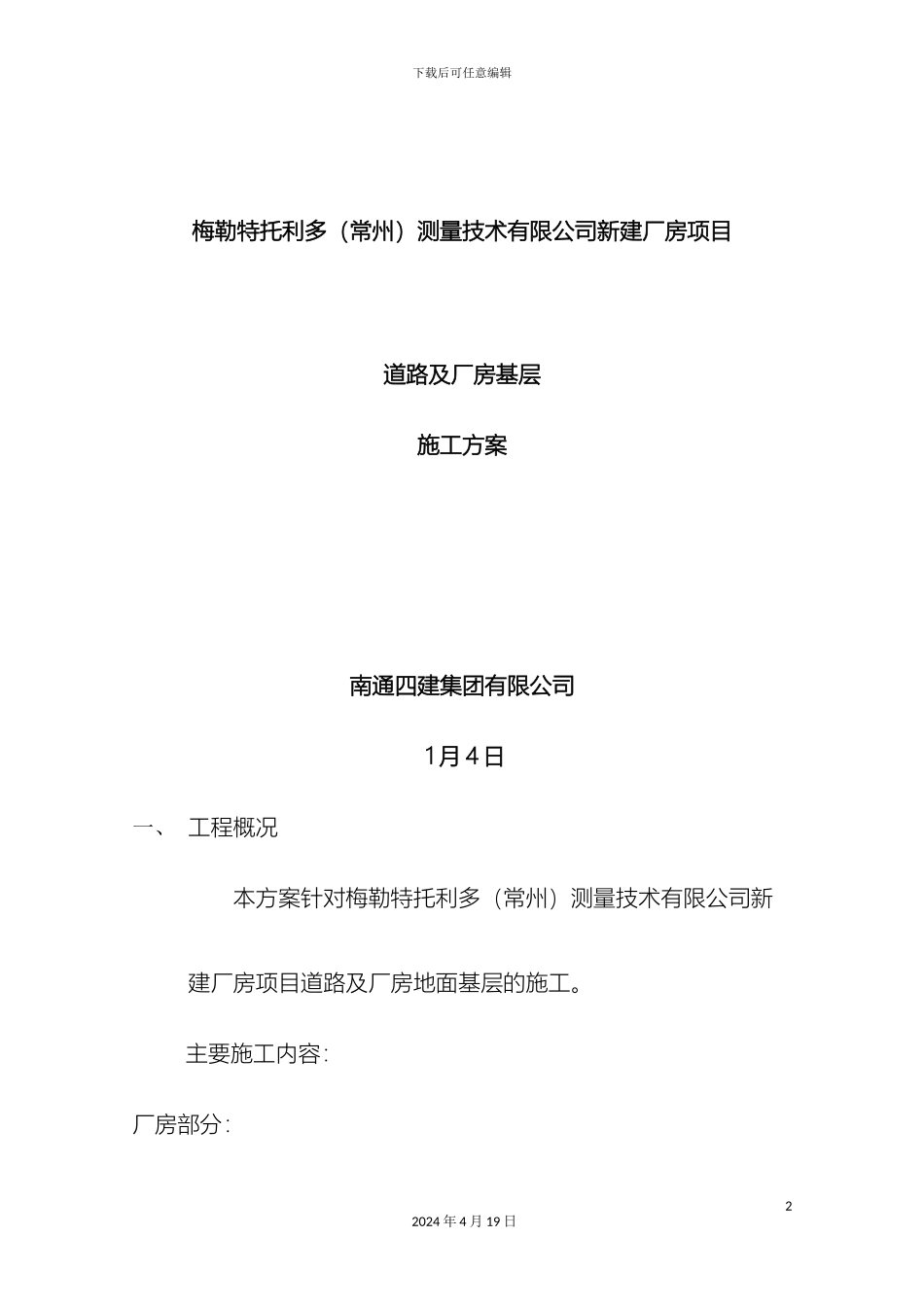

下载后可任意编辑灰土水稳施工专项方案12024 年 4 月 19 日下载后可任意编辑梅勒特托利多(常州)测量技术有限公司新建厂房项目道路及厂房基层施工方案南通四建集团有限公司 1 月 4 日一、 工程概况本方案针对梅勒特托利多(常州)测量技术有限公司新建厂房项目道路及厂房地面基层的施工。 主要施工内容:厂房部分:22024 年 4 月 19 日下载后可任意编辑 250mm 厚 0/45 级配二灰结石 300mm 厚 8%成品灰土回填 300mm 厚 8%路拌灰土回填 原土压实道路部分:200mm 水泥稳定碎石层 300mm 厚 12%灰土层 原土压实二、 施工组织A、灰土施工(一)准备工作1、施工机械的准备灰土基层的施工机具和配件,必须做好开工前的保养、试机工作,并保证在施工期间不发生有碍施工进度和质量的故障。底基层32024 年 4 月 19 日下载后可任意编辑采纳单幅路拌法一层摊铺施工,因而必须配备:①拌和深度大于灰土松铺厚度的路拌机;② 18-21t 的压路机、振动压路机和轮胎压路机;③ 50-T 中拖;④推土机;⑤自卸汽车;⑥装载机;⑦挖掘机;⑧洒水车。机械检修保养:特别是拌和机在使用前要检查刀片是否正常,是否缺刀片,保持刀片整齐一致。2、材料准备① 石灰的准备:石灰要符合三级或三级以上石灰各项技术指标的要求,本标段采纳上黄的消石灰,生石灰应在使用前 7-10 天充分消解。消解后的石灰应保持一定的湿度,不得产生扬尘,也不可过湿成团。消石灰应过过筛并尽快使用,石灰堆放在场地上用彩条布覆盖。石灰要分批进料,做到既不影响施工,又不过多存放,应尽量缩短储存时间。42024 年 4 月 19 日下载后可任意编辑② 土源的准备:取自场地内已开挖多余好土方。③ 水源的准备:水源采纳当地洁净河水,由洒水车运至施工现场。④ 下承层准备:原土压实,经检测验收合格后。3、混合料的组成① 经过检测,确定混合料的最佳含水量、最大干密度。计算出石灰、土的比例。② 施工前的试验在灰土施工前,取有代表性的样品进行下列试验:a、石灰原材料的检测,石灰等级:III 级b、标准击实c、灰剂量曲线d、灰土无侧限③ 施工工过程中的检测:a、灰土含量52024 年 4 月 19 日下载后可任意编辑b、压实度④ 成品的检测:a、EV1、EV2(二)、施工方案工艺流程:测量放样 布土 布消石灰 路拌机拌和 整形 碾压 成型 接缝和调头处理 养生1、测量放样在原土压实经验收合格后恢复中线及边线,进行高程测量,每10m...
