下载后可任意编辑灰土试验段施工方案一、 编制依据根据设计文件、 施工图纸、 技术法律规范、 公路试验规程、 公路路基施工技术法律规范及公路工程质量检验评定标准
二、 工程概况本标段为该项目工程 JQTJ-1 标, 济宁至祁门高速路永城段二期工程, 起讫里程为 K83+907
334~K92+600, 全长 8
路床处理措施为: 一般填方路段路床顶面以下采纳 40cm 厚 6%石灰土和 40cm 厚 4%石灰土处理; 低填路基对路床顶面以下采纳 40 厚 cm6%石灰土和 40cm 厚 4%石灰土处理回填 : 路床灰土处理采纳路拌法施工
本标段路床灰土试验段选取一段: 里程为 K87+706~K88+040, 全长 334m, 位于填方路段, 路床处理为 4%灰土厚 40cm 和 6%石灰土厚 40cm
三、 主要机械设备路床灰土填筑采纳路拌法施工

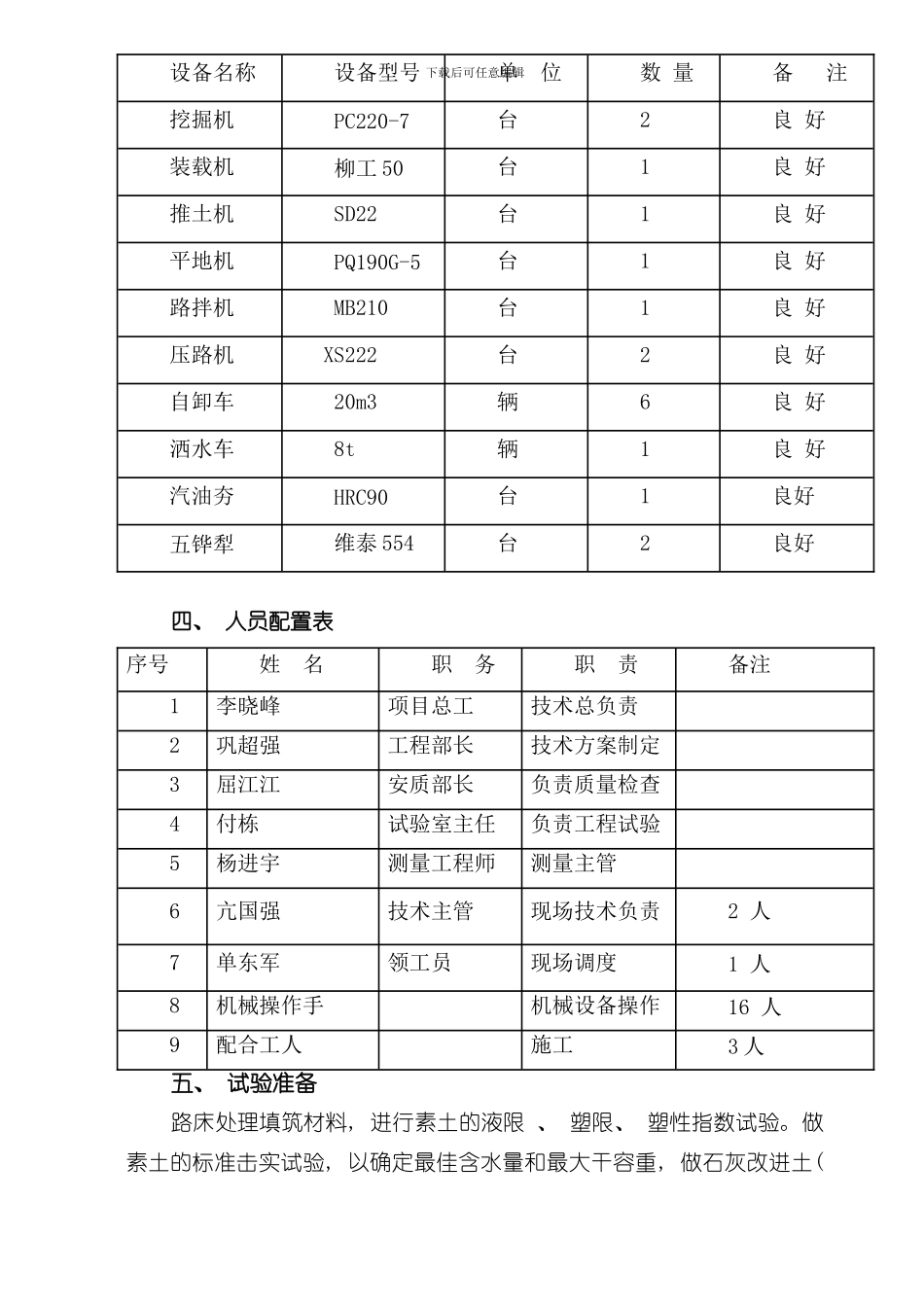

针对拟采纳的工艺特点, 并考虑施工现场的情况, 拟采纳主要机械设备见下表: 下载后可任意编辑四、 人员配置表序号姓 名职 务职 责备注1李晓峰项目总工技术总负责2巩超强工程部长技术方案制定3屈江江安质部长负责质量检查4付栋试验室主任负责工程试验5杨进宇测量工程师测量主管6亢国强技术主管现场技术负责2 人7单东军领工员现场调度1 人8机械操作手机械设备操作16 人9配合工人施工3 人五、 试验准备路床处理填筑材料, 进行素土的液限 、 塑限、 塑性指数试验

做素土的标准击实试验, 以确定最佳含水量和最大干容重, 做石灰改进土( 设备名称设备型号单 位数 量备 注挖掘机PC220-7台2良 好装载机柳工 50台1良 好推土机SD22台1良 好平地机PQ190G-5台1良 好路拌机MB210台1良 好压路机XS222台2良 好自卸车20m3辆6良 好洒水车8t辆1良 好汽油夯HRC90台1良好五铧犁维泰 554台2良好下载后可
