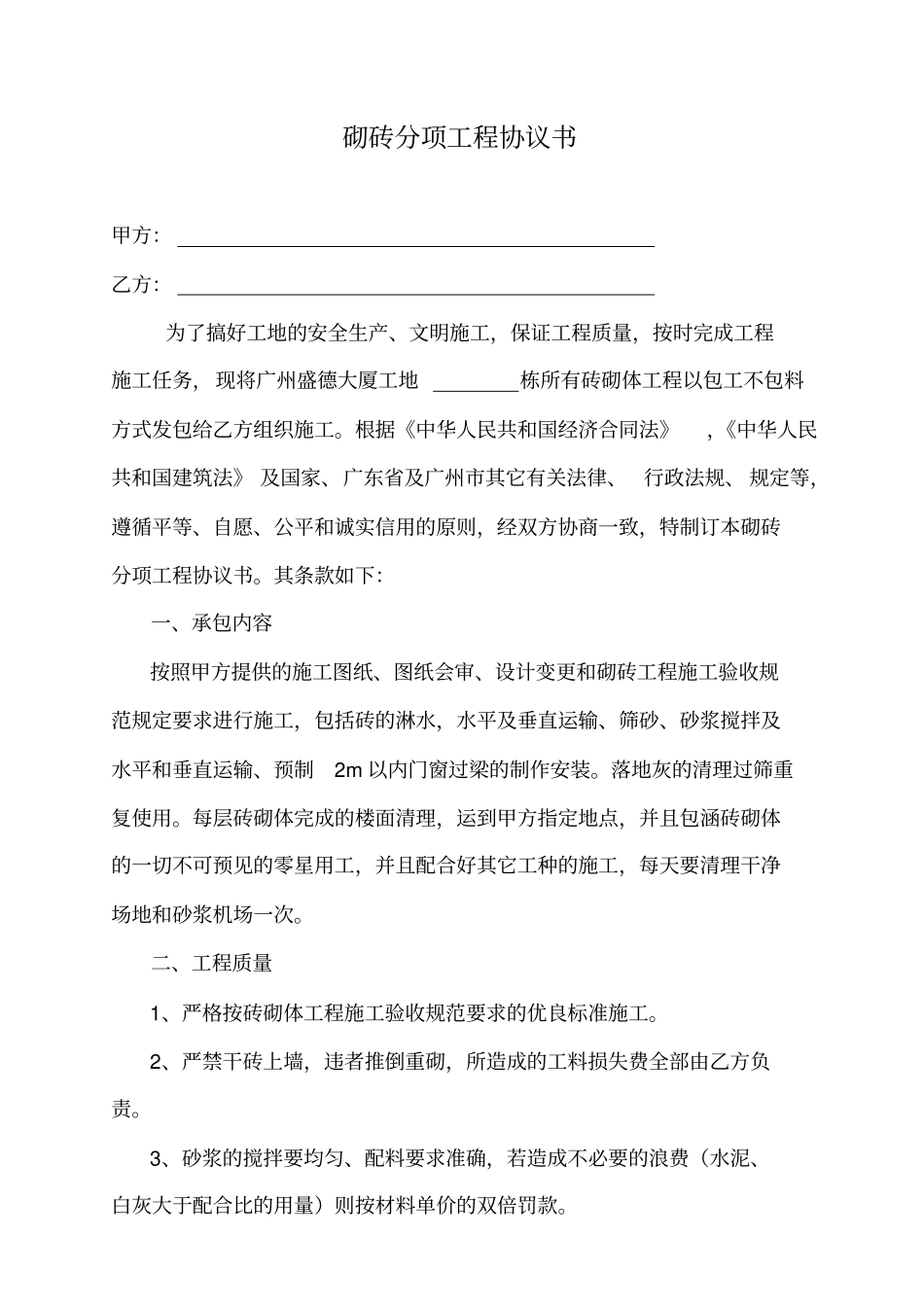

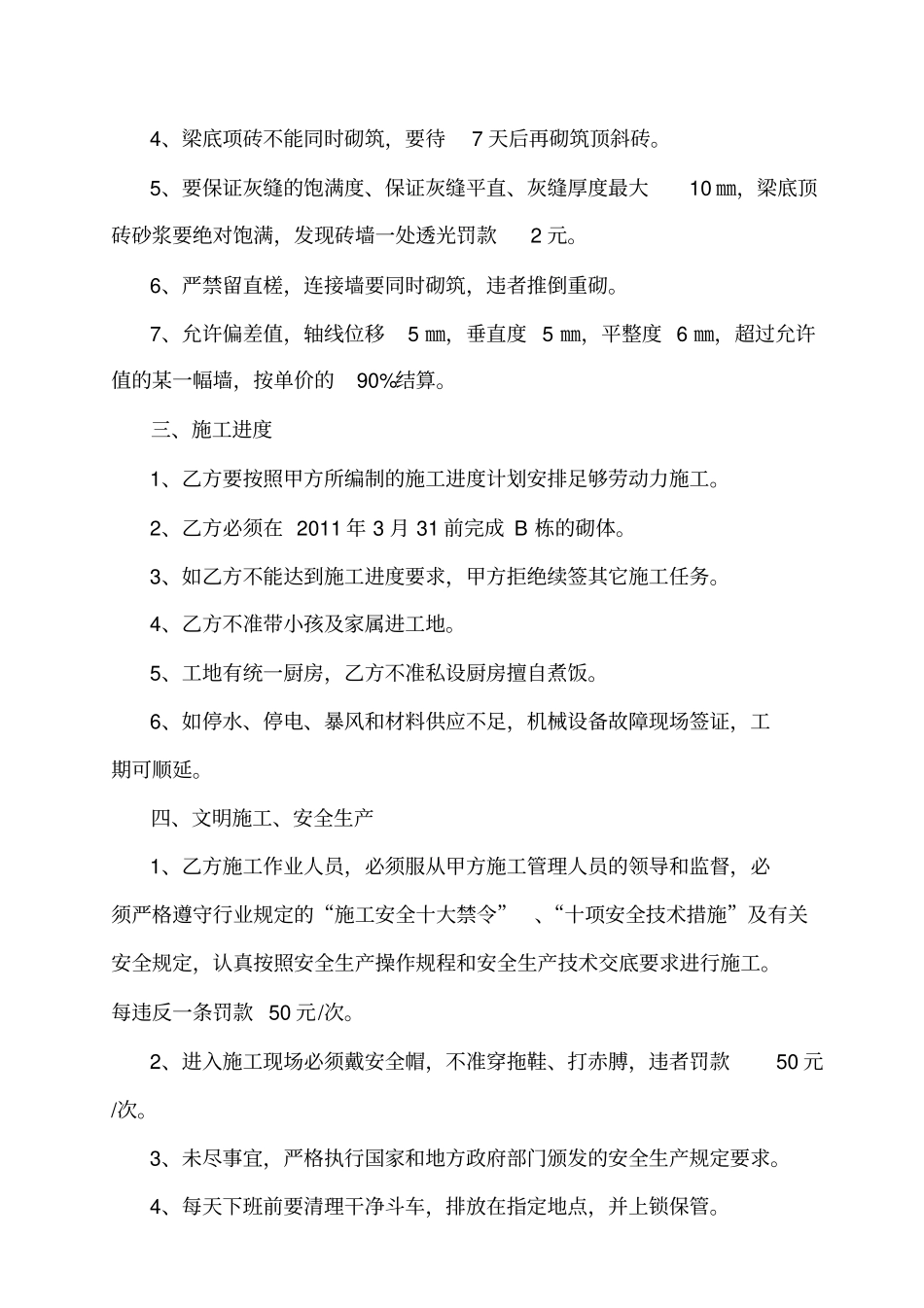

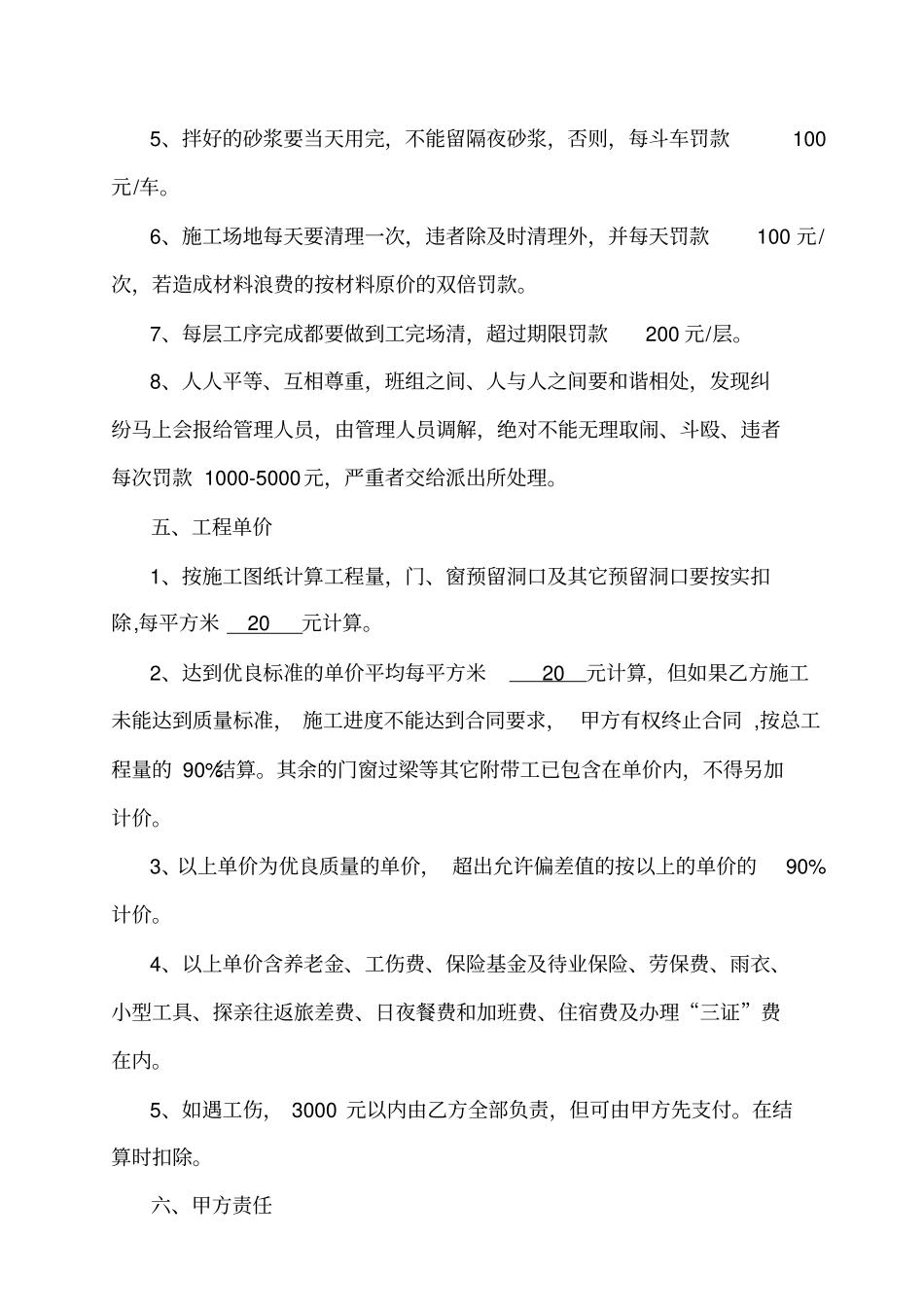

砌砖分项工程协议书甲方:乙方:为了搞好工地的安全生产、文明施工,保证工程质量,按时完成工程施工任务,现将广州盛德大厦工地栋所有砖砌体工程以包工不包料方式发包给乙方组织施工。根据《中华人民共和国经济合同法》,《中华人民共和国建筑法》 及国家、广东省及广州市其它有关法律、行政法规、 规定等,遵循平等、自愿、公平和诚实信用的原则,经双方协商一致,特制订本砌砖分项工程协议书。其条款如下:一、承包内容按照甲方提供的施工图纸、图纸会审、设计变更和砌砖工程施工验收规范规定要求进行施工,包括砖的淋水,水平及垂直运输、筛砂、砂浆搅拌及水平和垂直运输、预制2m 以内门窗过梁的制作安装。落地灰的清理过筛重复使用。每层砖砌体完成的楼面清理,运到甲方指定地点,并且包涵砖砌体的一切不可预见的零星用工,并且配合好其它工种的施工,每天要清理干净场地和砂浆机场一次。二、工程质量1、严格按砖砌体工程施工验收规范要求的优良标准施工。2、严禁干砖上墙,违者推倒重砌,所造成的工料损失费全部由乙方负责。3、砂浆的搅拌要均匀、配料要求准确,若造成不必要的浪费(水泥、白灰大于配合比的用量)则按材料单价的双倍罚款。4、梁底项砖不能同时砌筑,要待7 天后再砌筑顶斜砖。5、要保证灰缝的饱满度、保证灰缝平直、灰缝厚度最大10 ㎜,梁底顶砖砂浆要绝对饱满,发现砖墙一处透光罚款2 元。6、严禁留直槎,连接墙要同时砌筑,违者推倒重砌。7、允许偏差值,轴线位移5 ㎜,垂直度 5 ㎜,平整度 6 ㎜,超过允许值的某一幅墙,按单价的90%结算。三、施工进度1、乙方要按照甲方所编制的施工进度计划安排足够劳动力施工。2、乙方必须在 2011 年 3 月 31 前完成 B 栋的砌体。3、如乙方不能达到施工进度要求,甲方拒绝续签其它施工任务。4、乙方不准带小孩及家属进工地。5、工地有统一厨房,乙方不准私设厨房擅自煮饭。6、如停水、停电、暴风和材料供应不足,机械设备故障现场签证,工期可顺延。四、文明施工、安全生产1、乙方施工作业人员,必须服从甲方施工管理人员的领导和监督,必须严格遵守行业规定的“施工安全十大禁令”、“十项安全技术措施”及有关安全规定,认真按照安全生产操作规程和安全生产技术交底要求进行施工。每违反一条罚款 50 元/次。2、进入施工现场必须戴安全帽,不准穿拖鞋、打赤膊,违者罚款50 元/次。3、未尽事宜,严格执行国家和地方政府部门颁发的安全生产规定要求。4、每天下班前...
