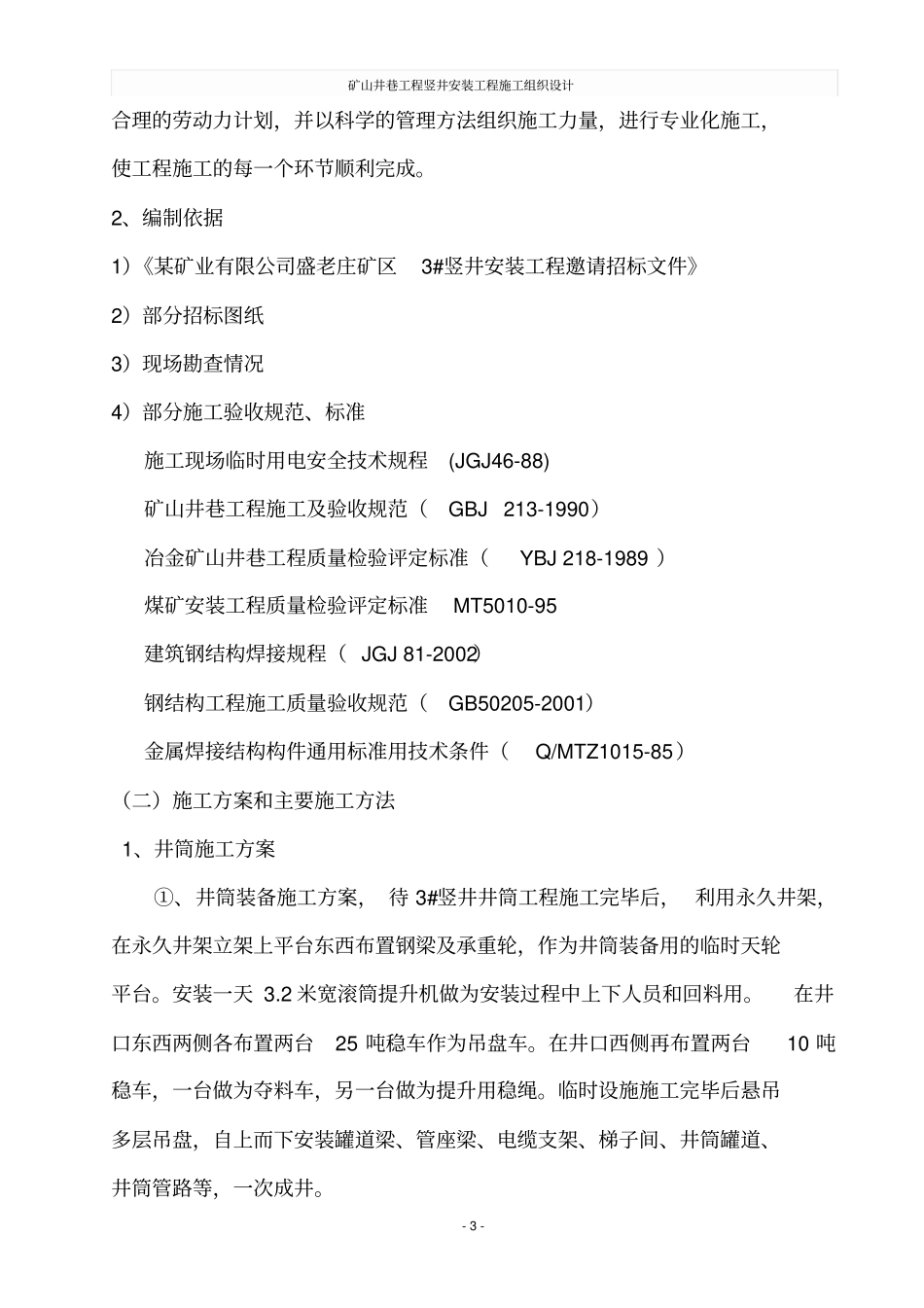

矿山井巷工程竖井安装工程施工组织设计- 1 - 矿山井巷工程竖井安装工程施工组织设计矿山井巷工程竖井安装工程施工组织设计- 2 - 一、施工组织设计第一章工程概况本标工程为某矿业有限公司盛老庄矿区3#竖井安装工程,本井筒深度为1221m,井筒直径5.5m,共设有 17 个马头门。井架为单侧斜撑式箱型井架,起立后垂直高度为50m,总重约 240t 。设计采用双层3#罐笼和 9 立方箕斗互为配重的提升方式。本次安装工程主要是井筒部分。工程内容主要包括:1、3#井罐道、罐道梁、梯子间、电缆支架安装。2、3#井排水管路、供水管路、供风管路、通风管路安装。3、3#井动力电缆、控制电缆安装。4、3#井 17 层马头门摇台基础浇筑。第二章 施工方案、主要施工方法及技术措施(一)总体施工安排及编制依据1、总体施工安排1)先完成各单位工程的测量控制点布设,为施工机械进场以及正式安装工作提供条件,随即根据施工组织及确定的施工顺序展开施工。2)本工程施工以井筒装备安装工程为工期控制关键线路来组织施工;在主线工期上其他辅助工程可同时施工;辅助工程要以主线工期要求为主,提前完成。3)考虑到现场场地等因素,临时设施布置尽量占用最小空间保证有足够的材料及成品件堆放场。4)非标件加工制作实行工厂制作,保证安全之前运到现场。本次工程施工,我们将根据工程特点和工程各阶段的施工要求,来制定矿山井巷工程竖井安装工程施工组织设计- 3 - 合理的劳动力计划,并以科学的管理方法组织施工力量,进行专业化施工,使工程施工的每一个环节顺利完成。2、编制依据1)《某矿业有限公司盛老庄矿区3#竖井安装工程邀请招标文件》2)部分招标图纸3)现场勘查情况4)部分施工验收规范、标准施工现场临时用电安全技术规程(JGJ46-88) 矿山井巷工程施工及验收规范(GBJ 213-1990)冶金矿山井巷工程质量检验评定标准( YBJ 218-1989 )煤矿安装工程质量检验评定标准MT5010-95 建筑钢结构焊接规程( JGJ 81-2002)钢结构工程施工质量验收规范(GB50205-2001)金属焊接结构构件通用标准用技术条件(Q/MTZ1015-85)(二)施工方案和主要施工方法1、井筒施工方案①、井筒装备施工方案, 待 3#竖井井筒工程施工完毕后, 利用永久井架,在永久井架立架上平台东西布置钢梁及承重轮,作为井筒装备用的临时天轮平台。安装一天 3.2 米宽滚筒提升机做为安装过程中上下人员和回料用。在井口东西两侧各布置两台25 吨稳车作为吊盘车。在井口西侧再布...
