砖墙围挡技术交底1
本表由施工单位填写、交底单位与接受交底单位各保存一· 份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

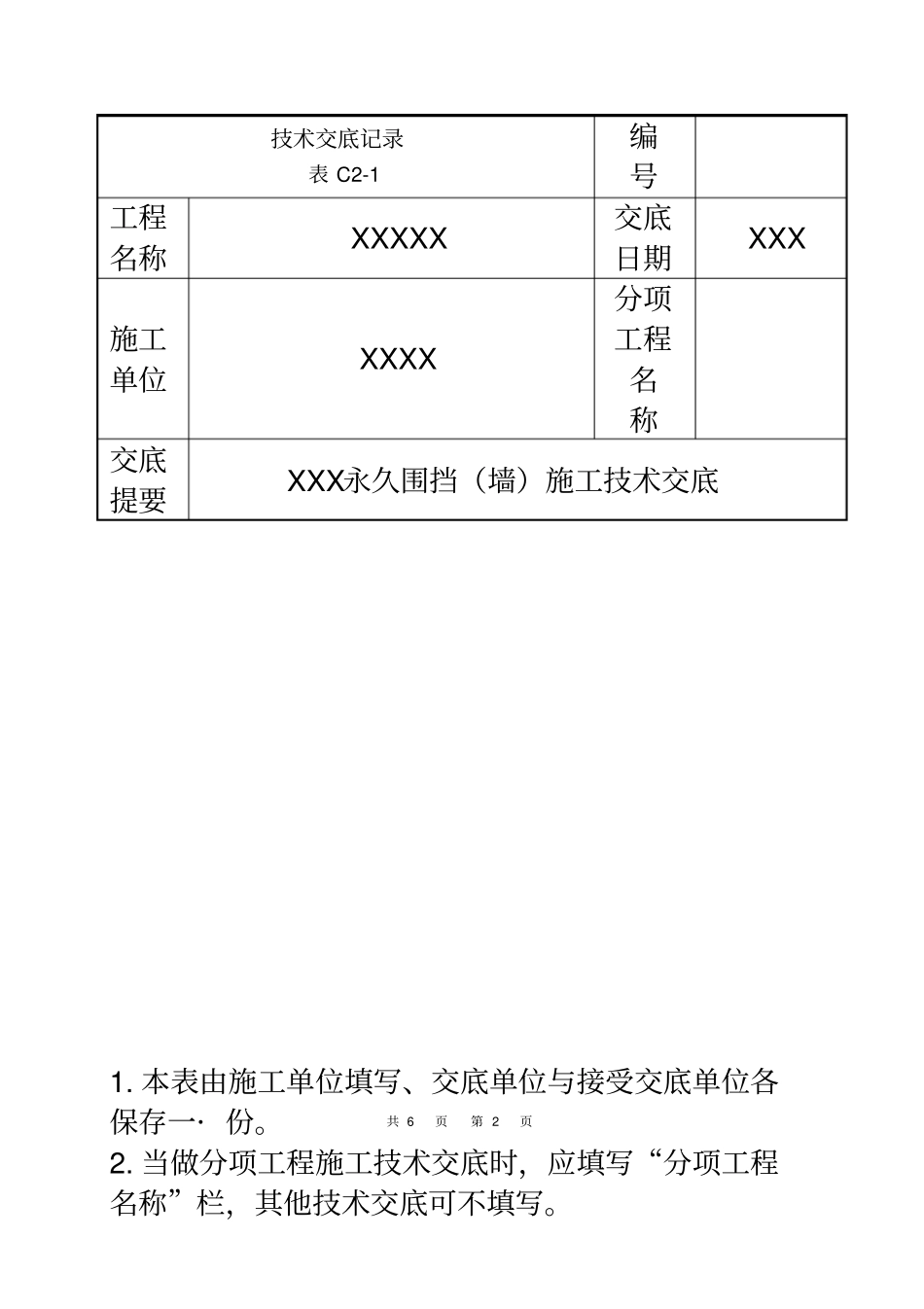

共 6 页第 2 页技术交底记录表 C2-1 编号工程名称XXXXX 交底日期XXX 施工单位XXXX分项工程名称交底提要XXX永久围挡(墙)施工技术交底1
本表由施工单位填写、交底单位与接受交底单位各保存一· 份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

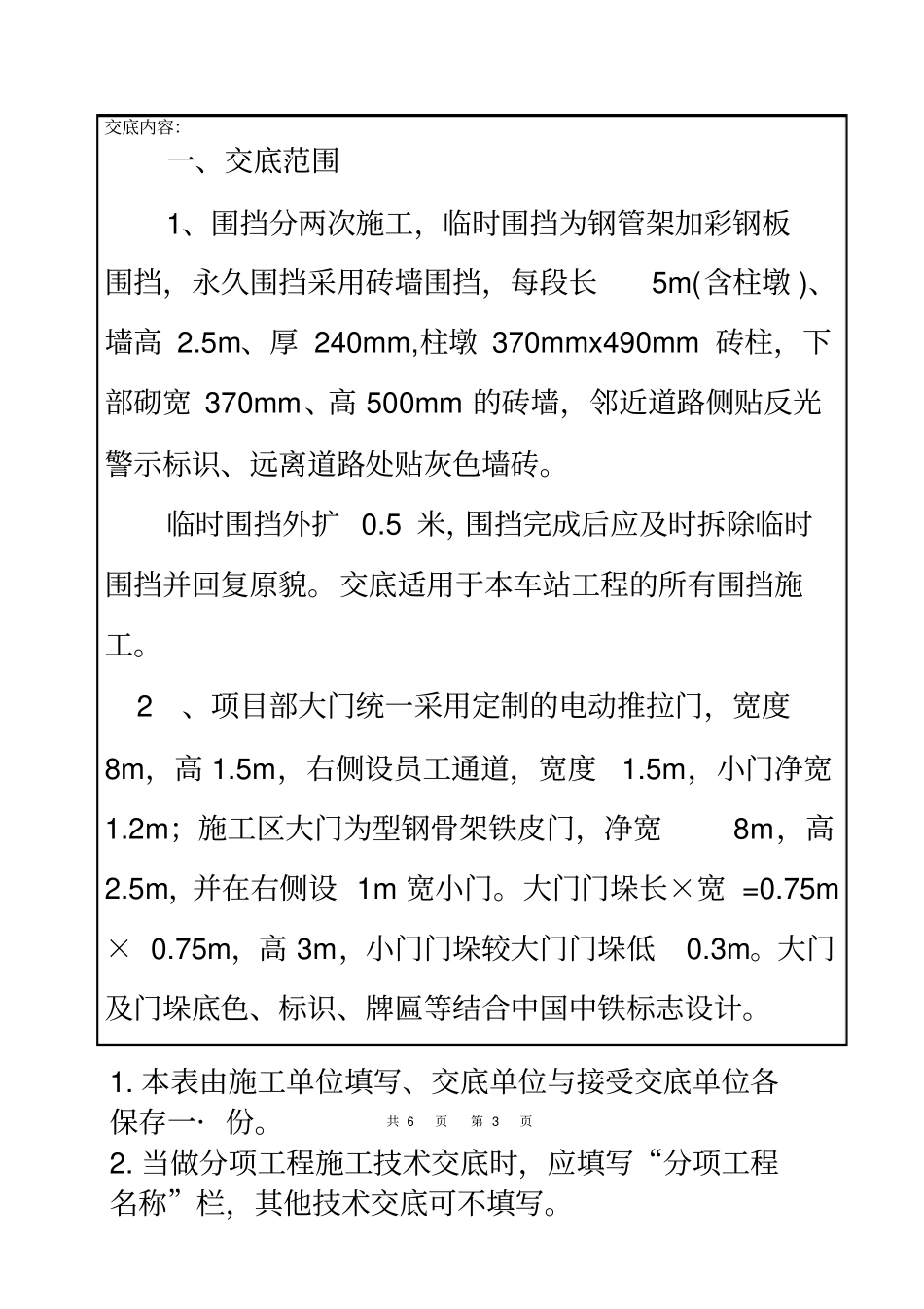

共 6 页第 3 页交底内容:一、交底范围1、围挡分两次施工,临时围挡为钢管架加彩钢板围挡,永久围挡采用砖墙围挡,每段长5m(含柱墩 )、墙高 2
5m、厚 240mm,柱墩 370mmx490mm 砖柱,下部砌宽 370mm、高 500mm 的砖墙,邻近道路侧贴反光警示标识、远离道路处贴灰色墙砖
临时围挡外扩 0
5 米,围挡完成后应及时拆除临时围挡并回复原貌
交底适用于本车站工程的所有围挡施工
2、项目部大门统一采用定制的电动推拉门,宽度8m,高 1
5m,右侧设员工通道,宽度1
5m,小门净宽1
2m;施工区大门为型钢骨架铁皮门,净宽8m,高2
5m,并在右侧设 1m 宽小门
大门门垛长×宽 =0
75m × 0
75m,高 3m,小门门垛较大门门垛低0
大门及门垛底色、标识、牌匾等结合中国中铁标志设计
本表由施工单位填写、交底单位与接受交底单位各保存一· 份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
共 6 页第 4 页二、施工流程临时围挡:测量放线——立柱定位—- 施做立柱定位孔——钢管支架拼装及加固—- 彩钢板安装永久围挡:测量放线——开挖沟槽—- 立柱定位— - 砖混基础砌筑— - 砖混立柱及墙面砌筑—- 抹面涂装三、施工工艺临时围挡:对场地实地测量,确
