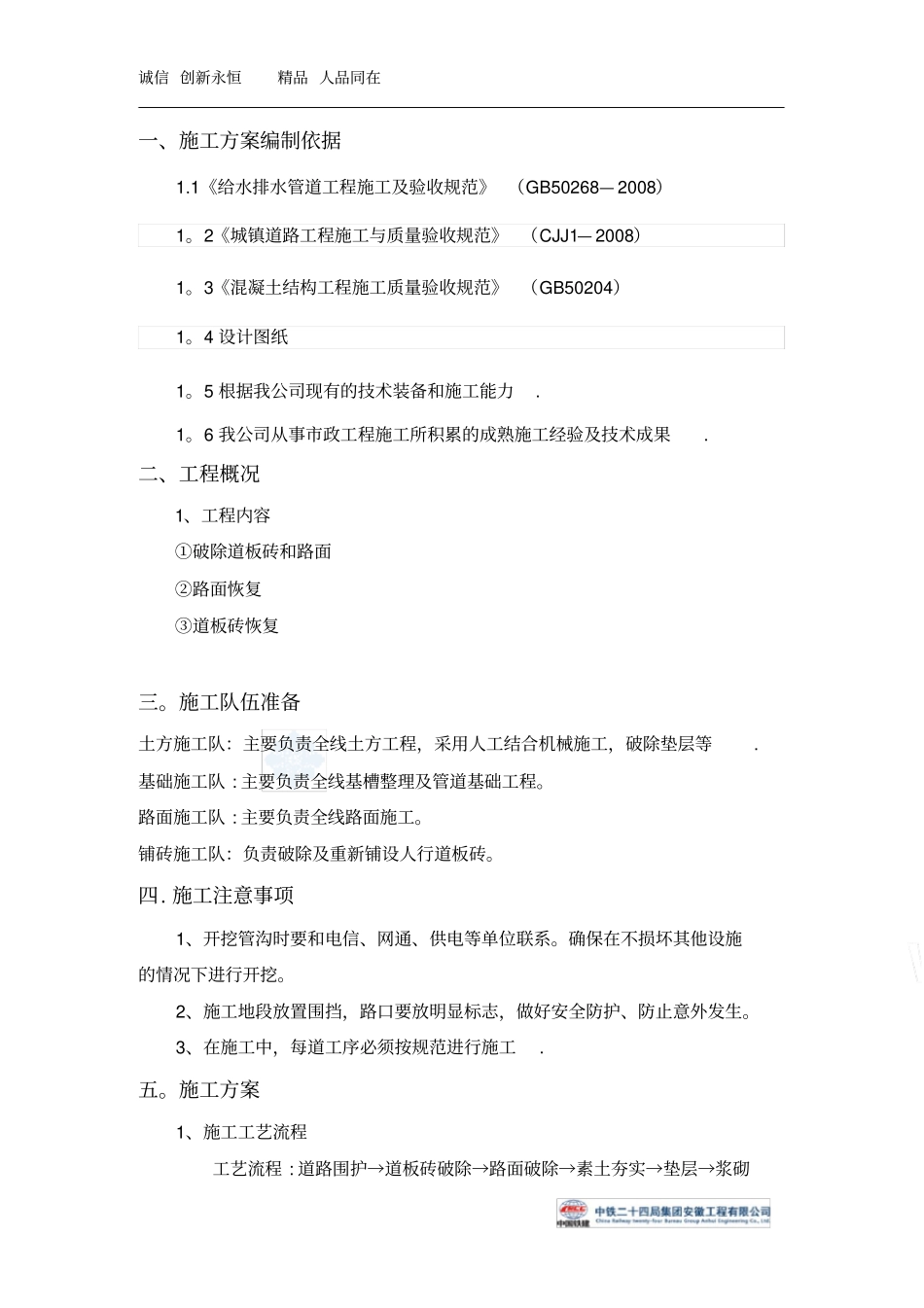

东岗楼桥下破占专项施工方案批准:审核 : 编制:日期:诚信 创新永恒精品 人品同在目录一、施工方案编制依据二、工程概况三、施工队伍准备四、施工注意事项五、施工方案六、安全施工保障措施七、质量保证措施诚信 创新永恒精品 人品同在一、施工方案编制依据1
1《给水排水管道工程施工及验收规范》 (GB50268— 2008)1
2《城镇道路工程施工与质量验收规范》 (CJJ1— 2008)1
3《混凝土结构工程施工质量验收规范》 (GB50204)1
4 设计图纸1
5 根据我公司现有的技术装备和施工能力
6 我公司从事市政工程施工所积累的成熟施工经验及技术成果
二、工程概况1、工程内容①破除道板砖和路面②路面恢复③道板砖恢复三
施工队伍准备土方施工队:主要负责全线土方工程,采用人工结合机械施工,破除垫层等
基础施工队 : 主要负责全线基槽整理及管道基础工程
路面施工队 : 主要负责全线路面施工
铺砖施工队:负责破除及重新铺设人行道板砖
施工注意事项1、开挖管沟时要和电信、网通、供电等单位联系
确保在不损坏其他设施的情况下进行开挖
2、施工地段放置围挡,路口要放明显标志,做好安全防护、防止意外发生
3、在施工中,每道工序必须按规范进行施工
施工方案1、施工工艺流程工艺流程 : 道路围护→道板砖破除→路面破除→素土夯实→垫层→浆砌诚信 创新永恒精品 人品同在人行道砖→勾缝→养护2、人行道铺砖施工方法(1) 人行道土方、素土回填、平整、碾压同路基填筑
(2)C20 砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收规范要求
(3) 人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后, 根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度
人行道整平夯实后 , 经质检员自检、 监理工程师检查验收,高程、尺寸均符合图纸
