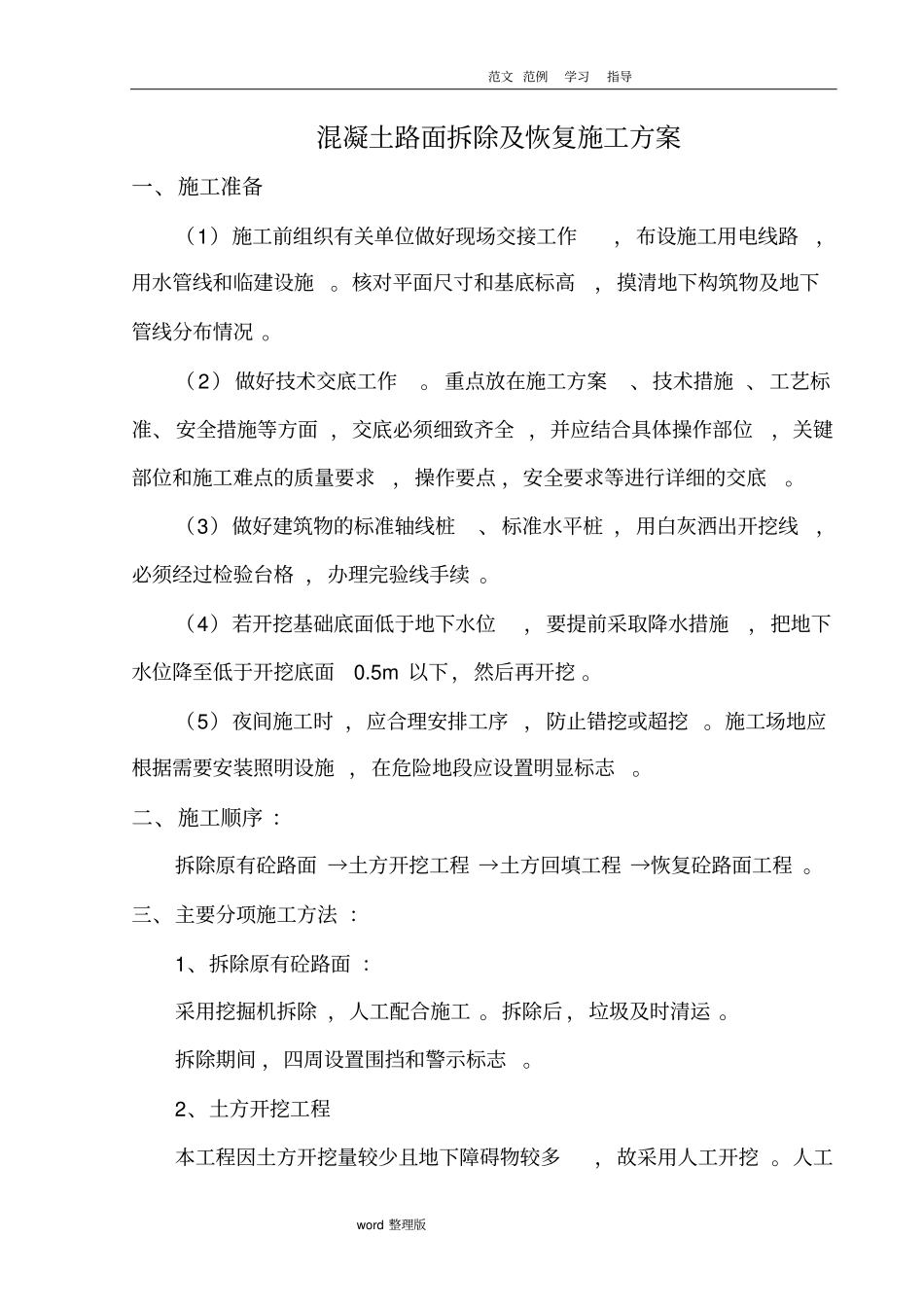

范文 范例学习指导word 整理版混凝土路面拆除及恢复施工方案一、施工准备(1)施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施
核对平面尺寸和基底标高,摸清地下构筑物及地下管线分布情况
(2)做好技术交底工作
重点放在施工方案、技术措施 、工艺标准、安全措施等方面 ,交底必须细致齐全 ,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点 ,安全要求等进行详细的交底
(3)做好建筑物的标准轴线桩、标准水平桩 ,用白灰洒出开挖线,必须经过检验台格 ,办理完验线手续
(4)若开挖基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0
5m 以下,然后再开挖
(5)夜间施工时 ,应合理安排工序 ,防止错挖或超挖
施工场地应根据需要安装照明设施 ,在危险地段应设置明显标志
二、施工顺序 :拆除原有砼路面 →土方开挖工程 →土方回填工程 →恢复砼路面工程
三、主要分项施工方法 :1、拆除原有砼路面 :采用挖掘机拆除 ,人工配合施工
拆除后 ,垃圾及时清运
拆除期间 ,四周设置围挡和警示标志
2、土方开挖工程本工程因土方开挖量较少且地下障碍物较多,故采用人工开挖

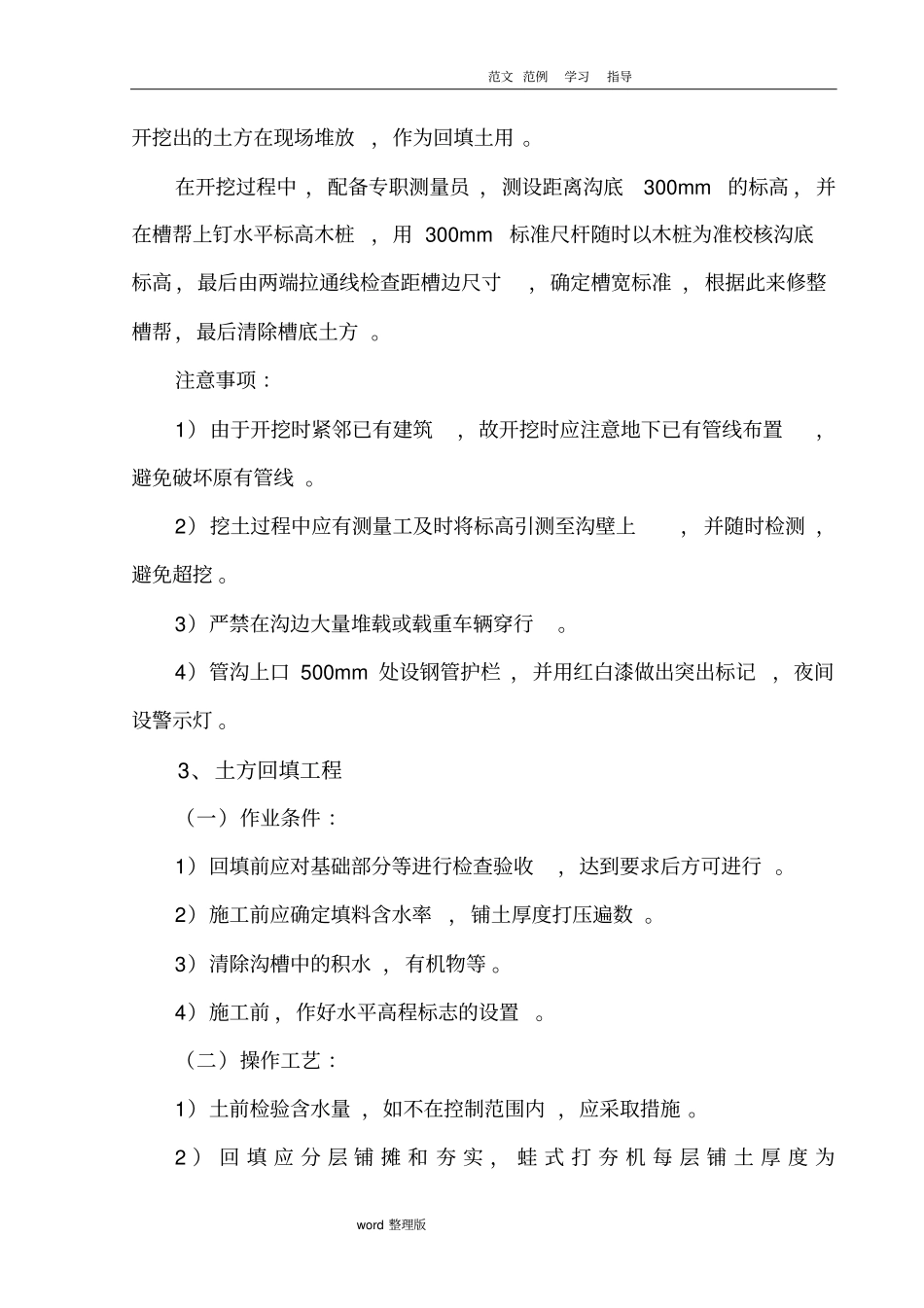

人工范文 范例学习指导word 整理版开挖出的土方在现场堆放,作为回填土用
在开挖过程中 ,配备专职测量员 ,测设距离沟底300mm的标高 ,并在槽帮上钉水平标高木桩,用 300mm标准尺杆随时以木桩为准校核沟底标高 ,最后由两端拉通线检查距槽边尺寸,确定槽宽标准 ,根据此来修整槽帮,最后清除槽底土方
注意事项 :1)由于开挖时紧邻已有建筑,故开挖时应注意地下已有管线布置,避免破坏原有管线
2)挖土过程中应有测量工及时将标高引测至沟壁上,并随时检测 ,避免超挖
3)严禁在沟边大量堆载或载重车辆穿行
4)管沟上口 500mm 处设钢管护栏 ,并用红白漆做
