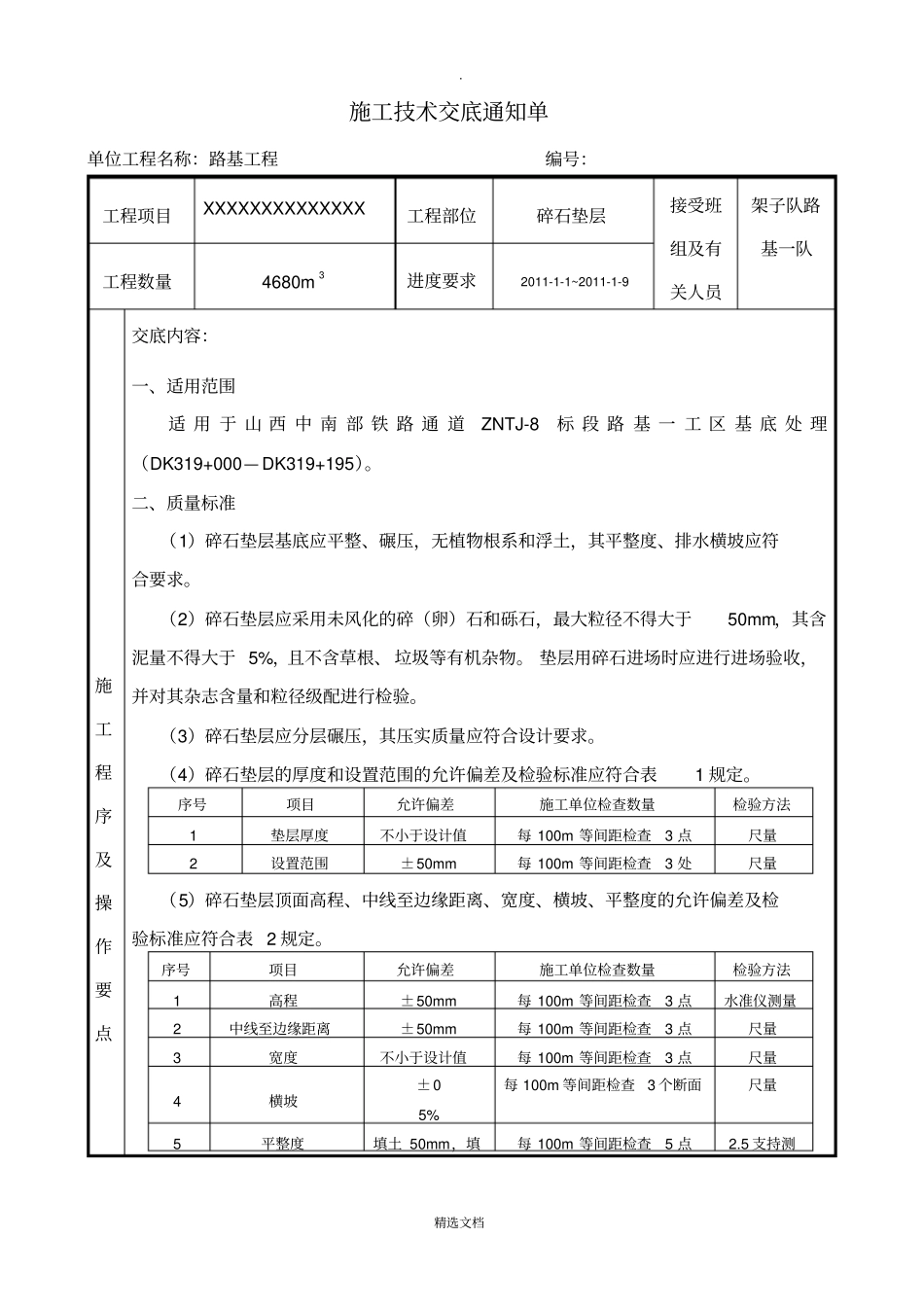

精选文档施工技术交底通知单单位工程名称:路基工程编号:工程项目XXXXXXXXXXXXXX工程部位碎石垫层接受班组及有关人员架子队路基一队工程数量4680m3进度要求2011-1-1~2011-1-9施工程序及操作要点交底内容:一、适用范围适 用 于 山 西 中 南 部 铁 路 通 道ZNTJ-8标 段 路 基 一 工 区 基 底 处 理(DK319+000— DK319+195)
二、质量标准(1)碎石垫层基底应平整、碾压,无植物根系和浮土,其平整度、排水横坡应符合要求
(2)碎石垫层应采用未风化的碎(卵)石和砾石,最大粒径不得大于50mm,其含泥量不得大于 5%,且不含草根、 垃圾等有机杂物
垫层用碎石进场时应进行进场验收,并对其杂志含量和粒径级配进行检验
(3)碎石垫层应分层碾压,其压实质量应符合设计要求
(4)碎石垫层的厚度和设置范围的允许偏差及检验标准应符合表1 规定
序号项目允许偏差施工单位检查数量检验方法1 垫层厚度不小于设计值每 100m 等间距检查3 点尺量2 设置范围±50mm 每 100m 等间距检查3 处尺量(5)碎石垫层顶面高程、中线至边缘距离、宽度、横坡、平整度的允许偏差及检验标准应符合表 2 规定
序号项目允许偏差施工单位检查数量检验方法1 高程±50mm 每 100m 等间距检查3 点水准仪测量2 中线至边缘距离±50mm 每 100m 等间距检查3 点尺量3 宽度不小于设计值每 100m 等间距检查3 点尺量4 横坡±0 5% 每 100m 等间距检查3 个断面尺量5 平整度填土 50mm,填每 100m 等间距检查5 点2
精选文档石 100mm 量

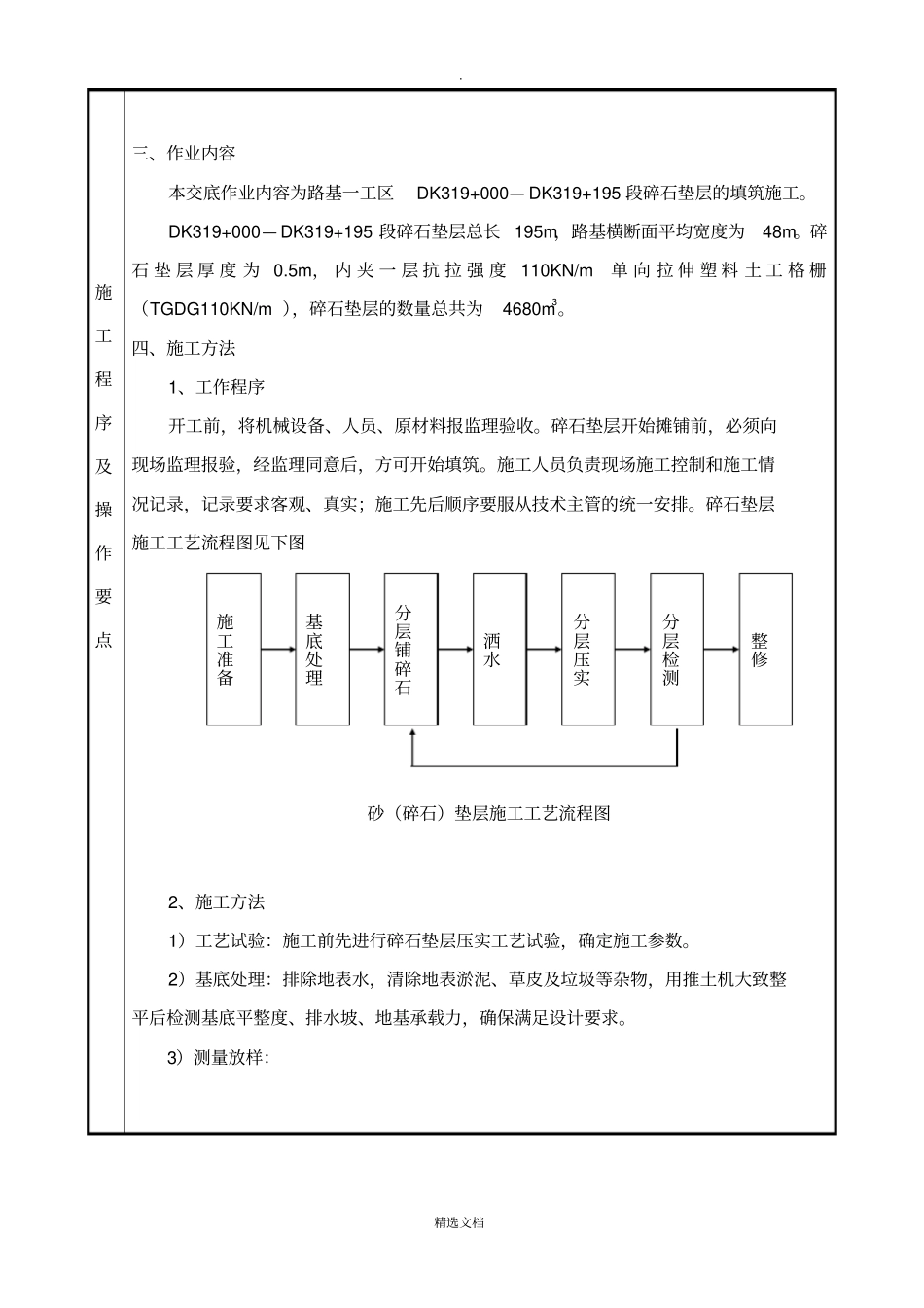

精选文档施工程序及操作要点三、作业内容本交底作业内容为路基一工区DK319+000— DK319+195 段碎石垫层的填筑施工
DK319+000— DK319+195
