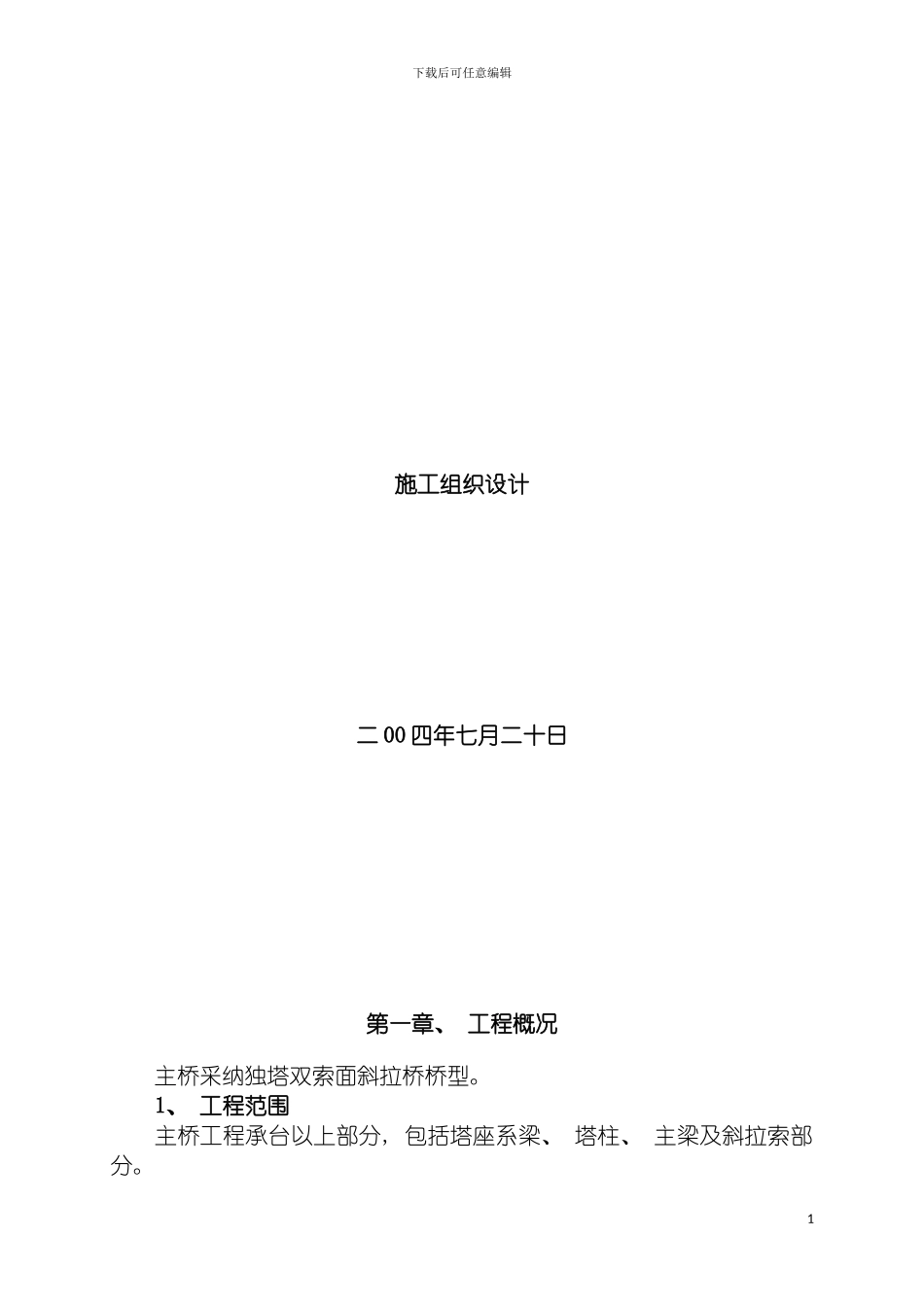

下载后可任意编辑独塔双索面斜拉桥施工组织设计方案1下载后可任意编辑施工组织设计二 00 四年七月二十日第一章、 工程概况主桥采纳独塔双索面斜拉桥桥型
1、 工程范围主桥工程承台以上部分, 包括塔座系梁、 塔柱、 主梁及斜拉索部分

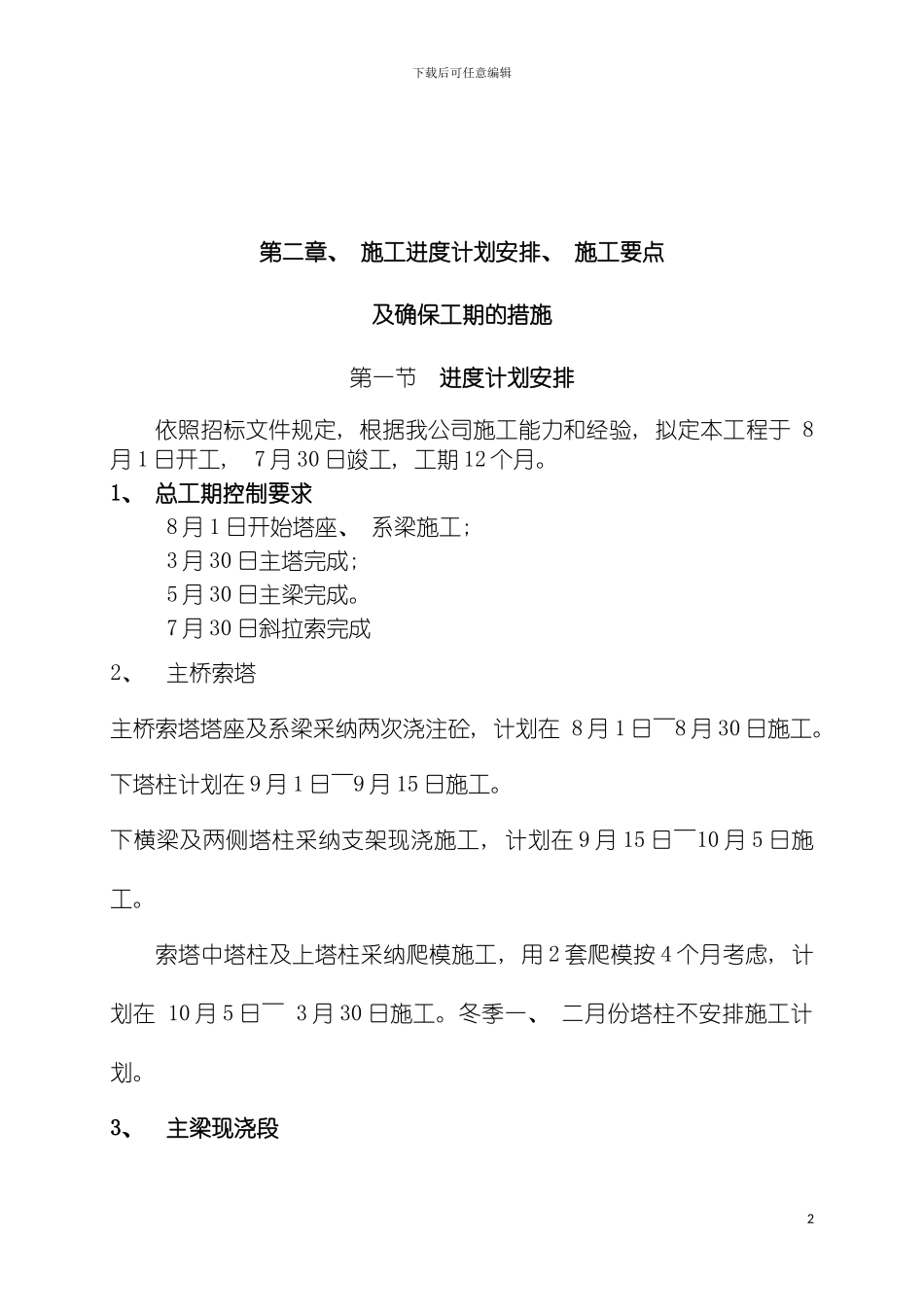

1下载后可任意编辑第二章、 施工进度计划安排、 施工要点及确保工期的措施第一节 进度计划安排依照招标文件规定, 根据我公司施工能力和经验, 拟定本工程于 8月 1 日开工, 7 月 30 日竣工, 工期 12 个月
1、 总工期控制要求 8 月 1 日开始塔座、 系梁施工; 3 月 30 日主塔完成; 5 月 30 日主梁完成
7 月 30 日斜拉索完成2、 主桥索塔主桥索塔塔座及系梁采纳两次浇注砼, 计划在 8 月 1 日~8 月 30 日施工
下塔柱计划在 9 月 1 日~9 月 15 日施工
下横梁及两侧塔柱采纳支架现浇施工, 计划在 9 月 15 日~10 月 5 日施工
索塔中塔柱及上塔柱采纳爬模施工, 用 2 套爬模按 4 个月考虑, 计划在 10 月 5 日~ 3 月 30 日施工
冬季一、 二月份塔柱不安排施工计划
3、 主梁现浇段2下载后可任意编辑主梁现浇段在支架上现浇, 在过渡墩盖梁完成后, 即可进行支架的设置, 拟在 10 月~ 5 月安排施工
4、 斜拉索 斜拉索拟于 6、 7 月份进行施工
6、 施工总体计划祥见施工总体计划表
第二节 主要施工要点1、 临时设施及场地布置均按标准化进行设计, 并根据国家及当地环保部门的规定配备防止污染或处理”三废”的设施
2、 索塔采纳爬模施工
3、 上部结构主梁采纳支架现浇工艺施工
4、 砼采纳现有拌和站拌制
5、 砼冬季施工: 对于塔柱和主梁砼, 在冬季气温较低时可进行施工, 但应实行防冻措施
1) 调整砼配合比, 添加具有防冻和早强作用的外加剂
2) 对砼拌和料进行加温, 保证
