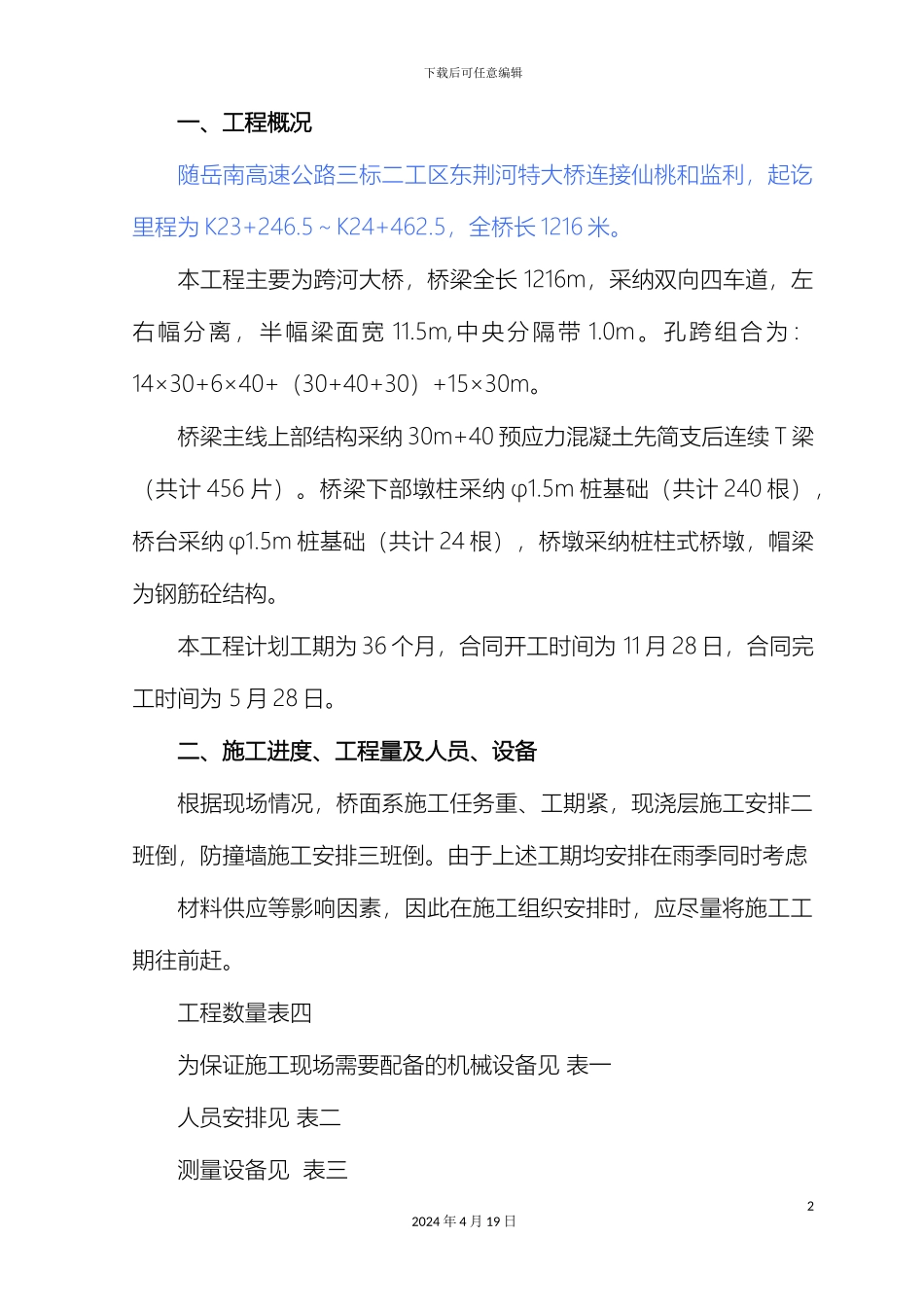

下载后可任意编辑现浇梁施工组织12024 年 4 月 19 日下载后可任意编辑一、工程概况随岳南高速公路三标二工区东荆河特大桥连接仙桃和监利,起讫里程为 K23+246
5~K24+462
5,全桥长 1216 米
本工程主要为跨河大桥,桥梁全长 1216m,采纳双向四车道,左右幅分离,半幅梁面宽 11
5m,中央分隔带 1
孔跨组合为:14×30+6×40+(30+40+30)+15×30m
桥梁主线上部结构采纳 30m+40 预应力混凝土先简支后连续 T 梁(共计 456 片)
桥梁下部墩柱采纳 φ1
5m 桩基础(共计 240 根),桥台采纳 φ1
5m 桩基础(共计 24 根),桥墩采纳桩柱式桥墩,帽梁为钢筋砼结构
本工程计划工期为 36 个月,合同开工时间为 11 月 28 日,合同完工时间为 5 月 28 日
二、施工进度、工程量及人员、设备根据现场情况,桥面系施工任务重、工期紧,现浇层施工安排二班倒,防撞墙施工安排三班倒
由于上述工期均安排在雨季同时考虑材料供应等影响因素,因此在施工组织安排时,应尽量将施工工期往前赶

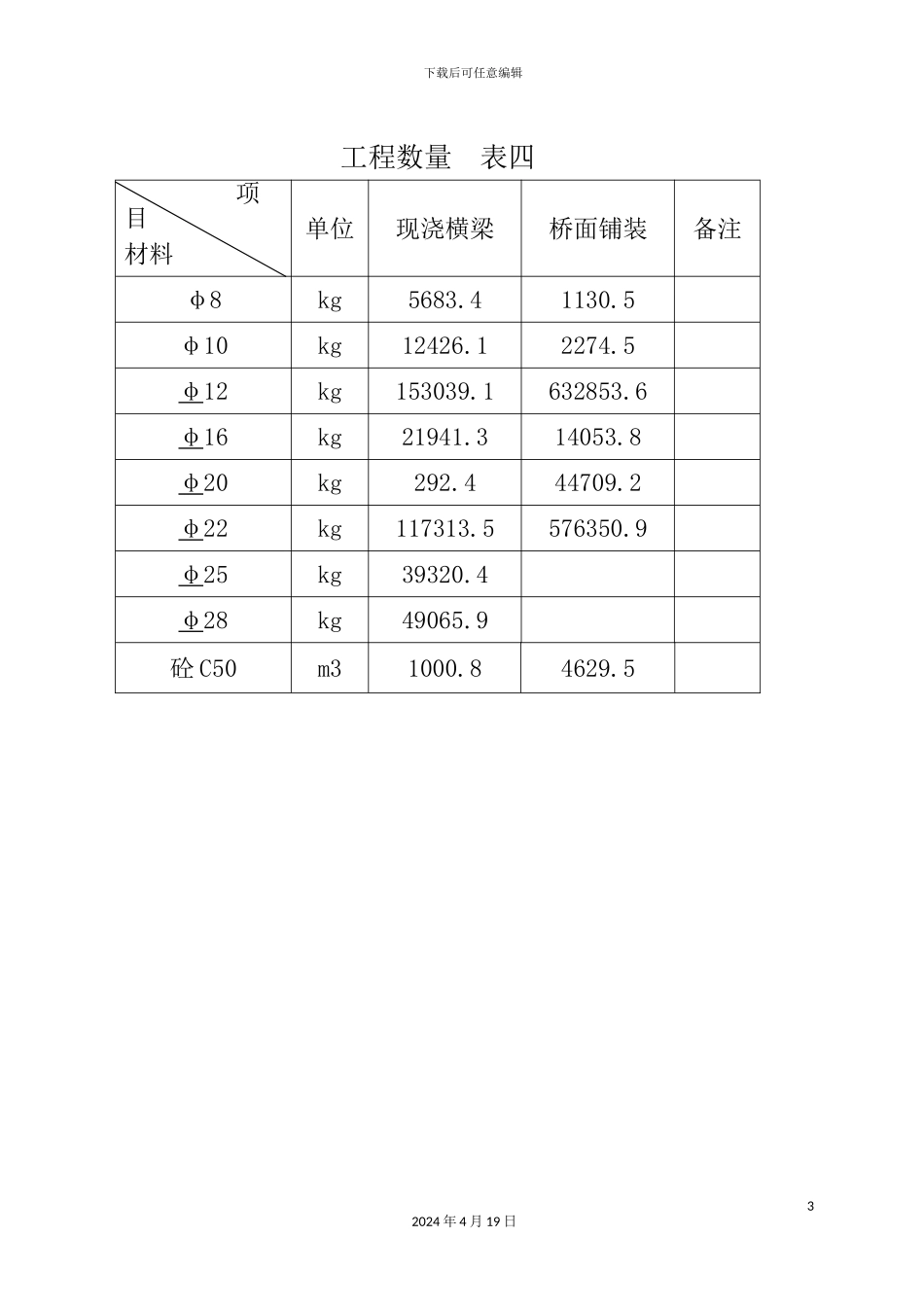

工程数量表四为保证施工现场需要配备的机械设备见 表一人员安排见 表二测量设备见 表三22024 年 4 月 19 日下载后可任意编辑 32024 年 4 月 19 日工程数量 表四 项目单位现浇横梁桥面铺装备注材料φ8kg5683
5 φ10kg12426
5 φ12kg153039
1632853
6 φ16kg21941
314053
8 φ20kg292
444709
2 φ22kg117313
5576350
9 φ25kg39320
4 φ28kg49065
9 砼 C50m31000
5下载后可任意编辑三、施工技术方法施工顺序: 湿接缝 现浇横梁 现浇层、铺装层1、湿接缝施工技术要求(1)、湿
