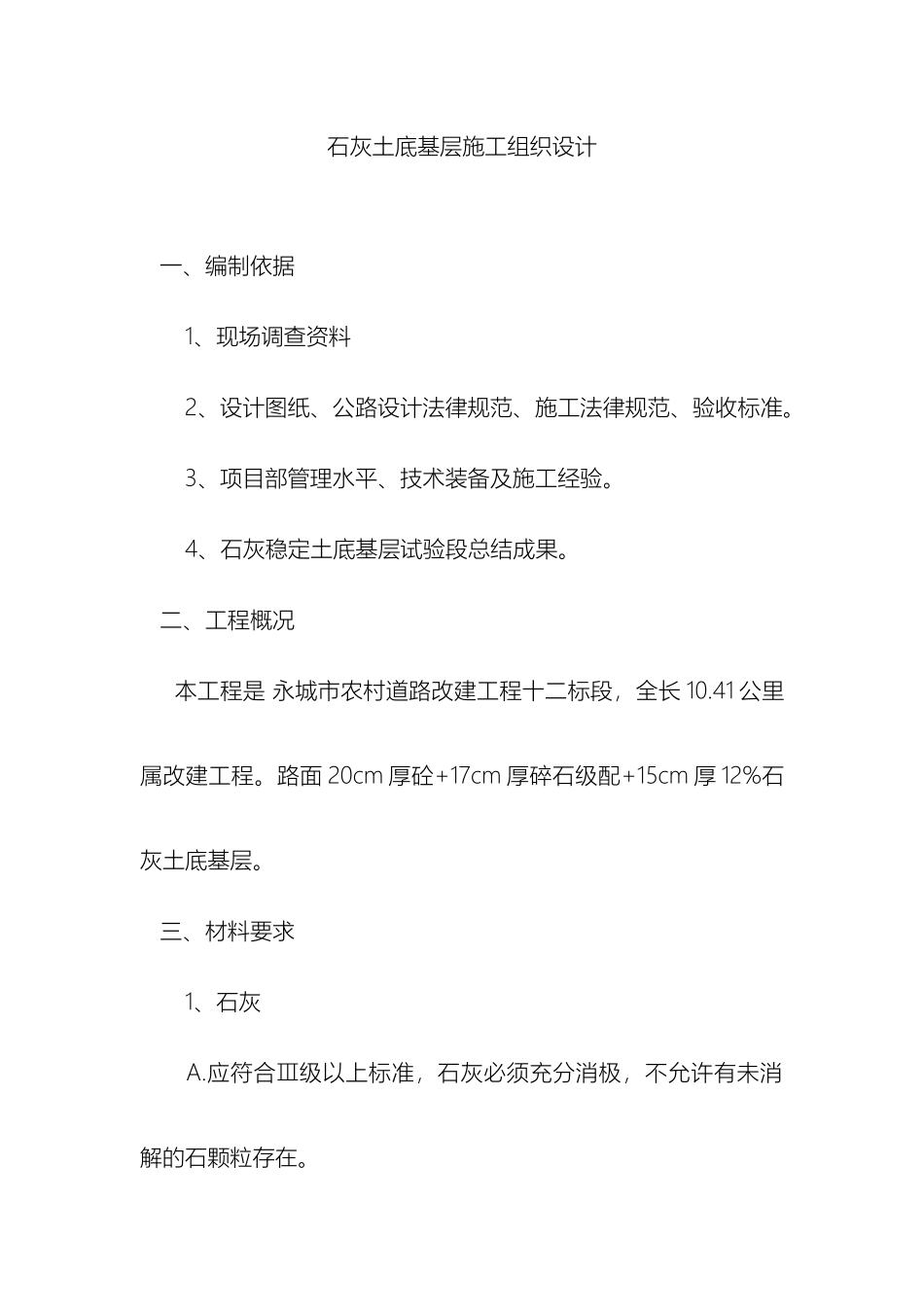

下载后可任意编辑石灰土底基层施工组织设计12024 年 4 月 19 日石灰土底基层施工组织设计 一、编制依据 1、现场调查资料 2、设计图纸、公路设计法律规范、施工法律规范、验收标准
3、项目部管理水平、技术装备及施工经验
4、石灰稳定土底基层试验段总结成果
二、工程概况 本工程是 永城市农村道路改建工程十二标段,全长 10
41 公里属改建工程
路面 20cm 厚砼+17cm 厚碎石级配+15cm 厚 12%石灰土底基层
三、材料要求 1、石灰 A
应符合Ⅲ级以上标准,石灰必须充分消极,不允许有未消解的石颗粒存在

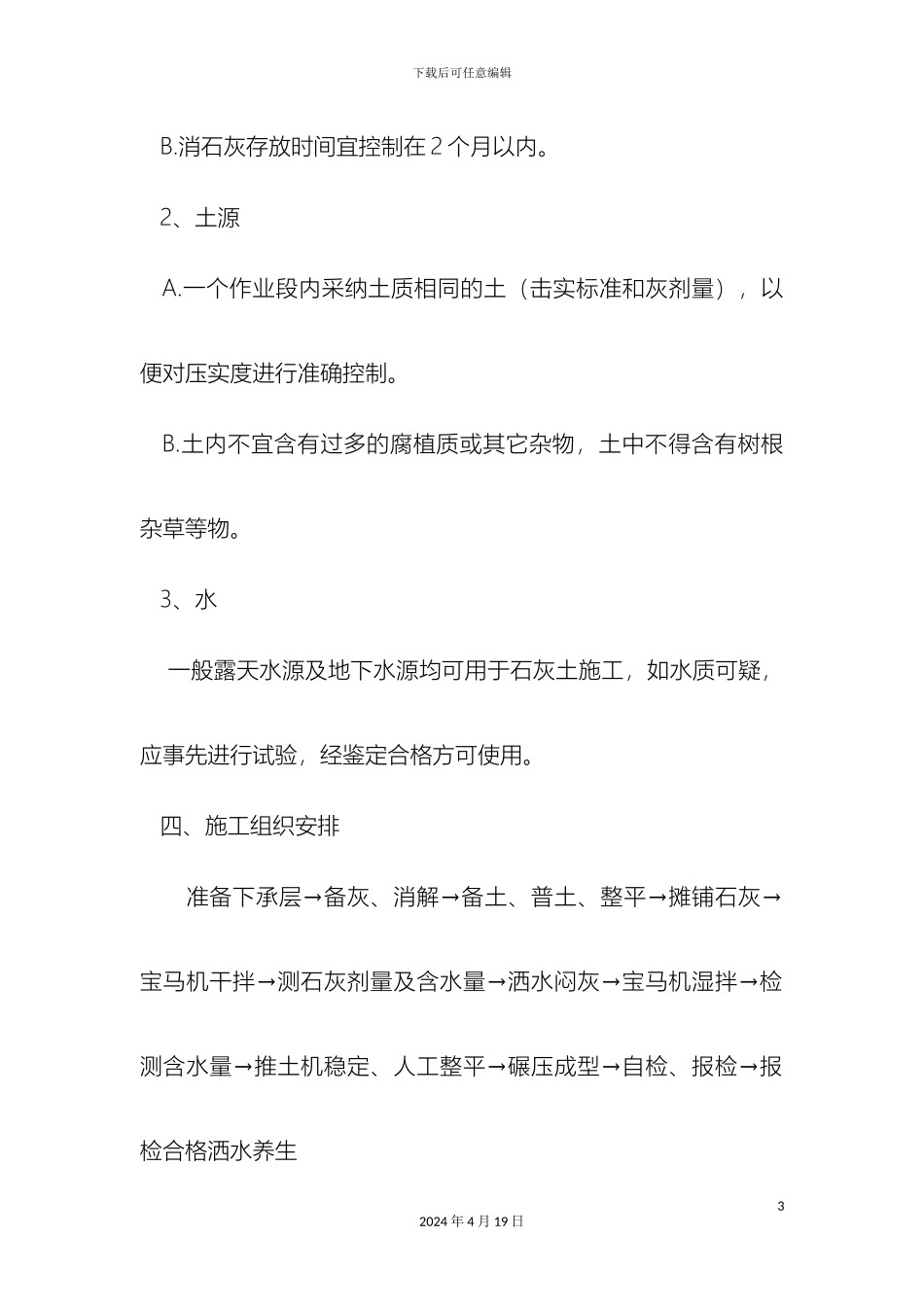

下载后可任意编辑 B
消石灰存放时间宜控制在 2 个月以内
2、土源 A
一个作业段内采纳土质相同的土(击实标准和灰剂量),以便对压实度进行准确控制
土内不宜含有过多的腐植质或其它杂物,土中不得含有树根杂草等物
3、水 一般露天水源及地下水源均可用于石灰土施工,如水质可疑,应事先进行试验,经鉴定合格方可使用
四、施工组织安排 准备下承层→备灰、消解→备土、普土、整平→摊铺石灰→宝马机干拌→测石灰剂量及含水量→洒水闷灰→宝马机湿拌→检测含水量→推土机稳定、人工整平→碾压成型→自检、报检→报检合格洒水养生32024 年 4 月 19 日下载后可任意编辑1、 准备下承层 (1) 石灰土施工前,应对路槽进行严格验收,验收内容包括压实度、弯沉、宽度、标高、横坡度、平整度等项目,若发现路基土过干、表层松散,应适当洒水继续碾压;如土过湿、发生翻浆、软弹现象,应采纳挖开晾晒、换土、外掺剂等措施处理
路基必须达到平整、坚实,没有松散和软弱点,边沿顺直,路肩平整、整齐
(2) 按要求设置路面施工控制桩
2、 备灰、消解 根据灰剂量、石灰土最大干容量重计算每延米的石灰用量
根据计算出的每延米石灰用量,根据实际情况大约每一公里左右设一处石灰消解点,消解石灰时严格控
