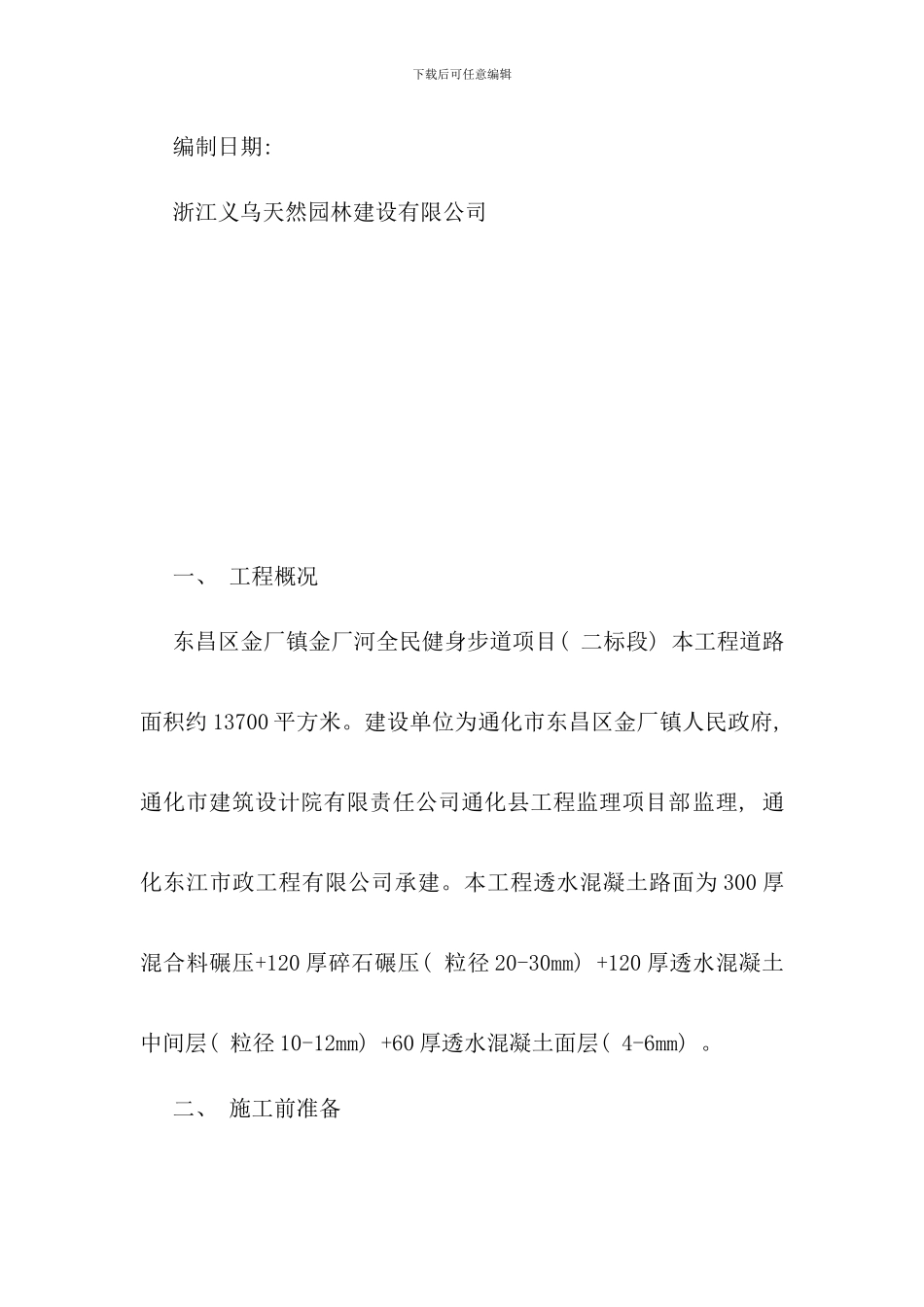

下载后可任意编辑东昌区金厂镇金厂河全民健身步道项目( 二标段) 透水混凝土专项施工方案编制人: 职( 务) 称: 校核人: 职( 务) 称: 批准人: 职( 务) 称: 下载后可任意编辑编制日期: 浙江义乌天然园林建设有限公司一、 工程概况东昌区金厂镇金厂河全民健身步道项目( 二标段) 本工程道路面积约 13700 平方米
建设单位为通化市东昌区金厂镇人民政府, 通化市建筑设计院有限责任公司通化县工程监理项目部监理, 通化东江市政工程有限公司承建
本工程透水混凝土路面为 300 厚混合料碾压+120 厚碎石碾压( 粒径 20-30mm) +120 厚透水混凝土中间层( 粒径 10-12mm) +60 厚透水混凝土面层( 4-6mm)

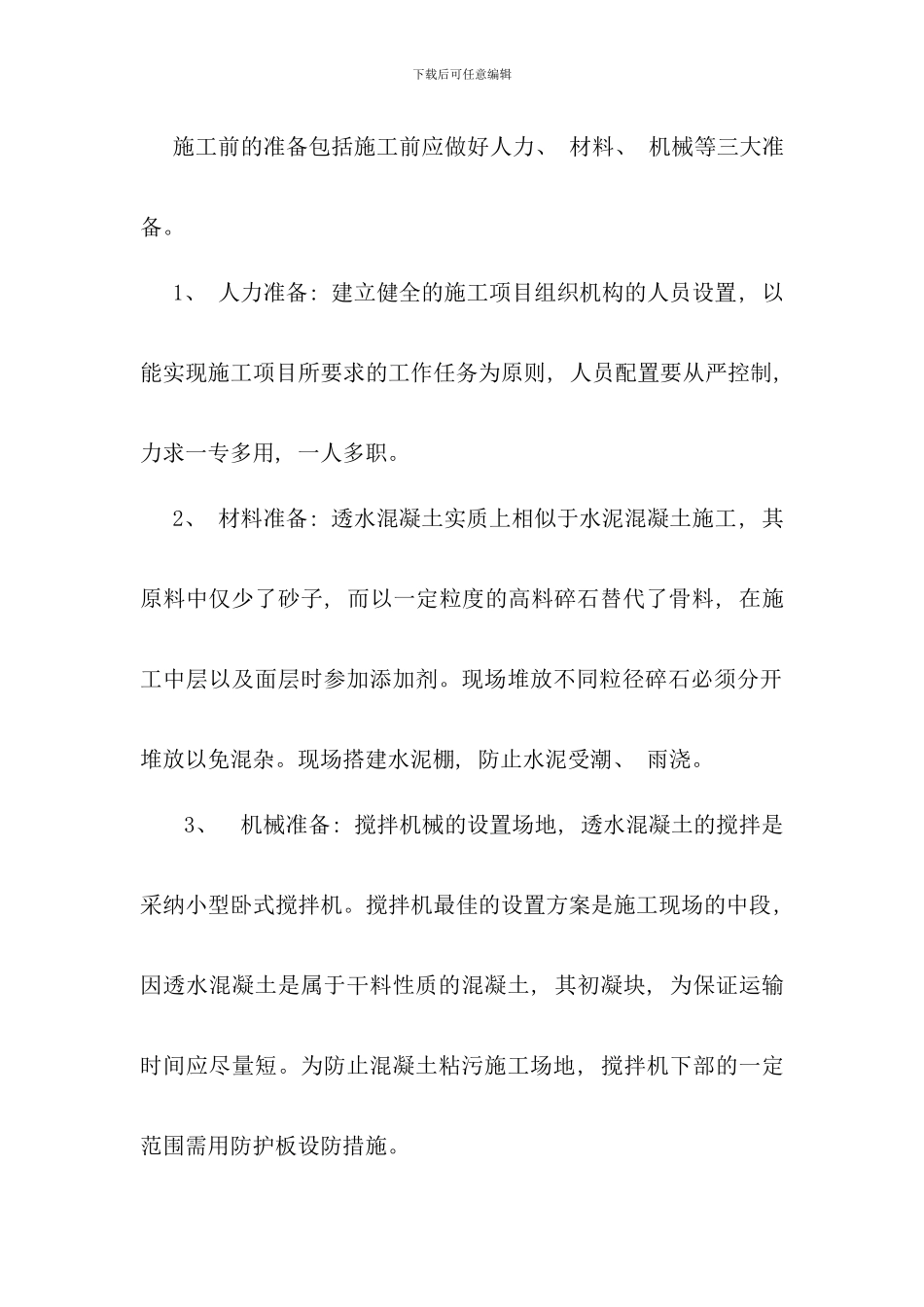

二、 施工前准备下载后可任意编辑施工前的准备包括施工前应做好人力、 材料、 机械等三大准备
1、 人力准备: 建立健全的施工项目组织机构的人员设置, 以能实现施工项目所要求的工作任务为原则, 人员配置要从严控制, 力求一专多用, 一人多职
2、 材料准备: 透水混凝土实质上相似于水泥混凝土施工, 其原料中仅少了砂子, 而以一定粒度的高料碎石替代了骨料, 在施工中层以及面层时参加添加剂
现场堆放不同粒径碎石必须分开堆放以免混杂
现场搭建水泥棚, 防止水泥受潮、 雨浇
3、 机械准备: 搅拌机械的设置场地, 透水混凝土的搅拌是采纳小型卧式搅拌机
搅拌机最佳的设置方案是施工现场的中段, 因透水混凝土是属于干料性质的混凝土, 其初凝块, 为保证运输时间应尽量短
为防止混凝土粘污施工场地, 搅拌机下部的一定范围需用防护板设防措施
下载后可任意编辑施工大型机械采纳斗容量 1m³ 的挖掘机进行基层清理换土、 振动式碾压机进行分层碾压, 混凝土运输采纳机械运输运距平均5 公里
立模直接采纳 100*150mm 路边石; 施工用电采纳柴油发电机
