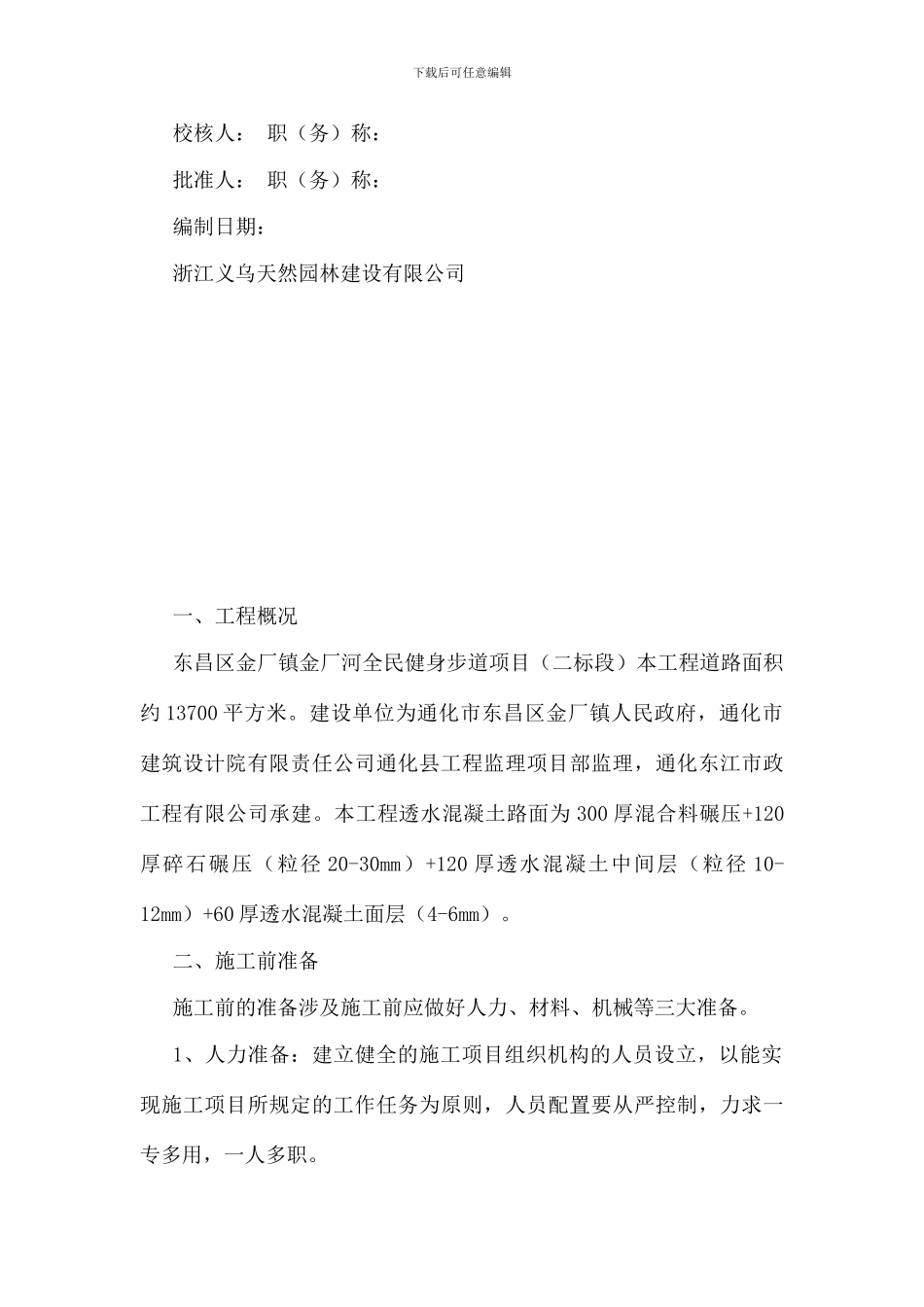

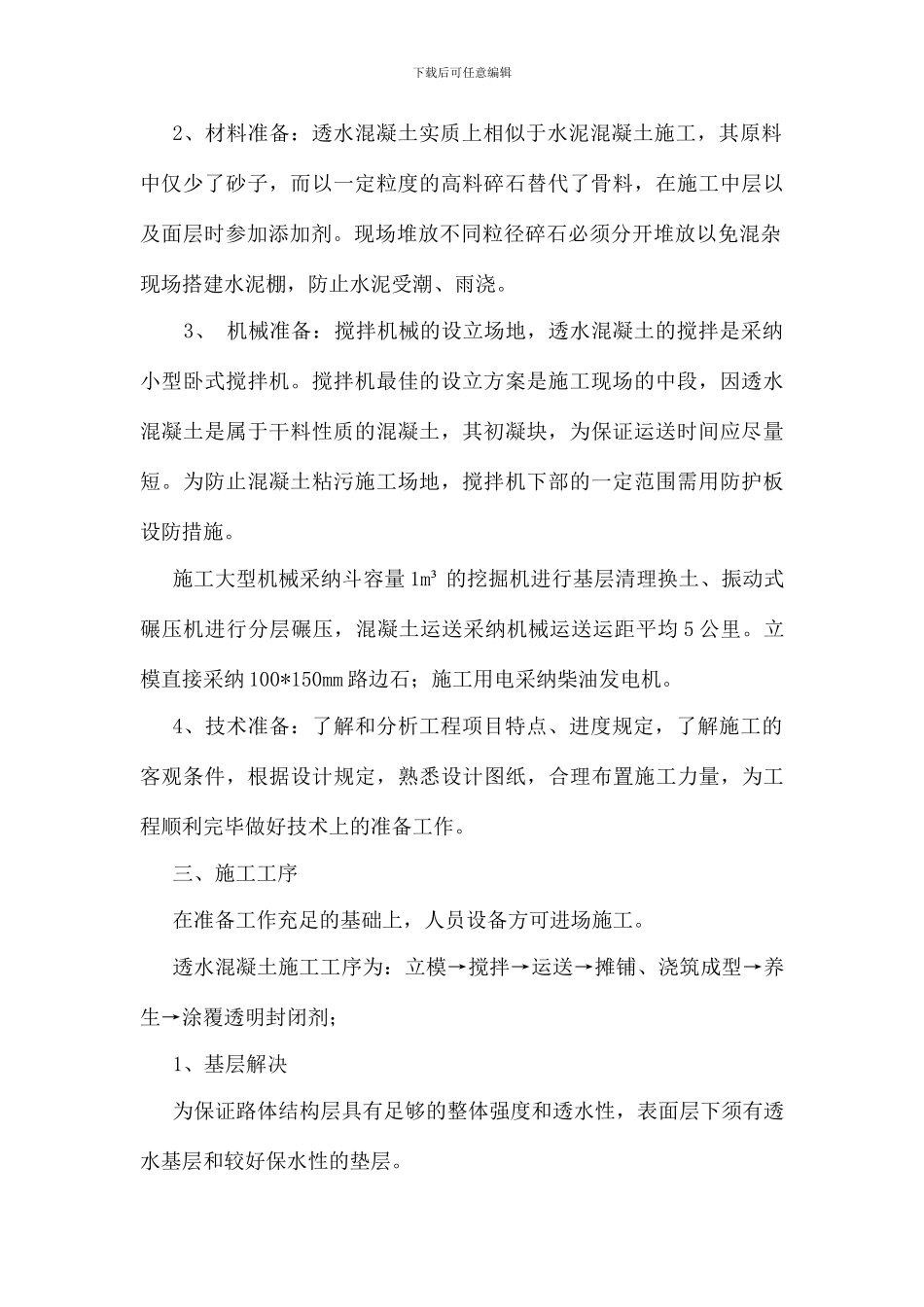

下载后可任意编辑东昌区金厂镇金厂河全民健身步道项目(二标段)透水混凝土专项施工方案编制人:职(务)称: 下载后可任意编辑校核人: 职(务)称:批准人: 职(务)称:编制日期:浙江义乌天然园林建设有限公司一、工程概况东昌区金厂镇金厂河全民健身步道项目(二标段)本工程道路面积约 13700 平方米。建设单位为通化市东昌区金厂镇人民政府,通化市建筑设计院有限责任公司通化县工程监理项目部监理,通化东江市政工程有限公司承建。本工程透水混凝土路面为 300 厚混合料碾压+120厚碎石碾压(粒径 20-30mm)+120 厚透水混凝土中间层(粒径 10-12mm)+60 厚透水混凝土面层(4-6mm)。二、施工前准备施工前的准备涉及施工前应做好人力、材料、机械等三大准备。1、人力准备:建立健全的施工项目组织机构的人员设立,以能实现施工项目所规定的工作任务为原则,人员配置要从严控制,力求一专多用,一人多职。下载后可任意编辑2、材料准备:透水混凝土实质上相似于水泥混凝土施工,其原料中仅少了砂子,而以一定粒度的高料碎石替代了骨料,在施工中层以及面层时参加添加剂。现场堆放不同粒径碎石必须分开堆放以免混杂现场搭建水泥棚,防止水泥受潮、雨浇。 3、 机械准备:搅拌机械的设立场地,透水混凝土的搅拌是采纳小型卧式搅拌机。搅拌机最佳的设立方案是施工现场的中段,因透水混凝土是属于干料性质的混凝土,其初凝块,为保证运送时间应尽量短。为防止混凝土粘污施工场地,搅拌机下部的一定范围需用防护板设防措施。施工大型机械采纳斗容量 1m³ 的挖掘机进行基层清理换土、振动式碾压机进行分层碾压,混凝土运送采纳机械运送运距平均 5 公里。立模直接采纳 100*150mm 路边石;施工用电采纳柴油发电机。4、技术准备:了解和分析工程项目特点、进度规定,了解施工的客观条件,根据设计规定,熟悉设计图纸,合理布置施工力量,为工程顺利完毕做好技术上的准备工作。三、施工工序在准备工作充足的基础上,人员设备方可进场施工。透水混凝土施工工序为:立模→搅拌→运送→摊铺、浇筑成型→养生→涂覆透明封闭剂;1、基层解决为保证路体结构层具有足够的整体强度和透水性,表面层下须有透水基层和较好保水性的垫层。下载后可任意编辑基层规定:在素土层夯实层上,配用的 300mm 厚混合料机械碾压,如素土层出现淤泥或现场勘察发现承载力不够的情况,应采纳混合料换填。2、立模本工程立模采纳 100*150mm 路边石。路边石镶嵌...
