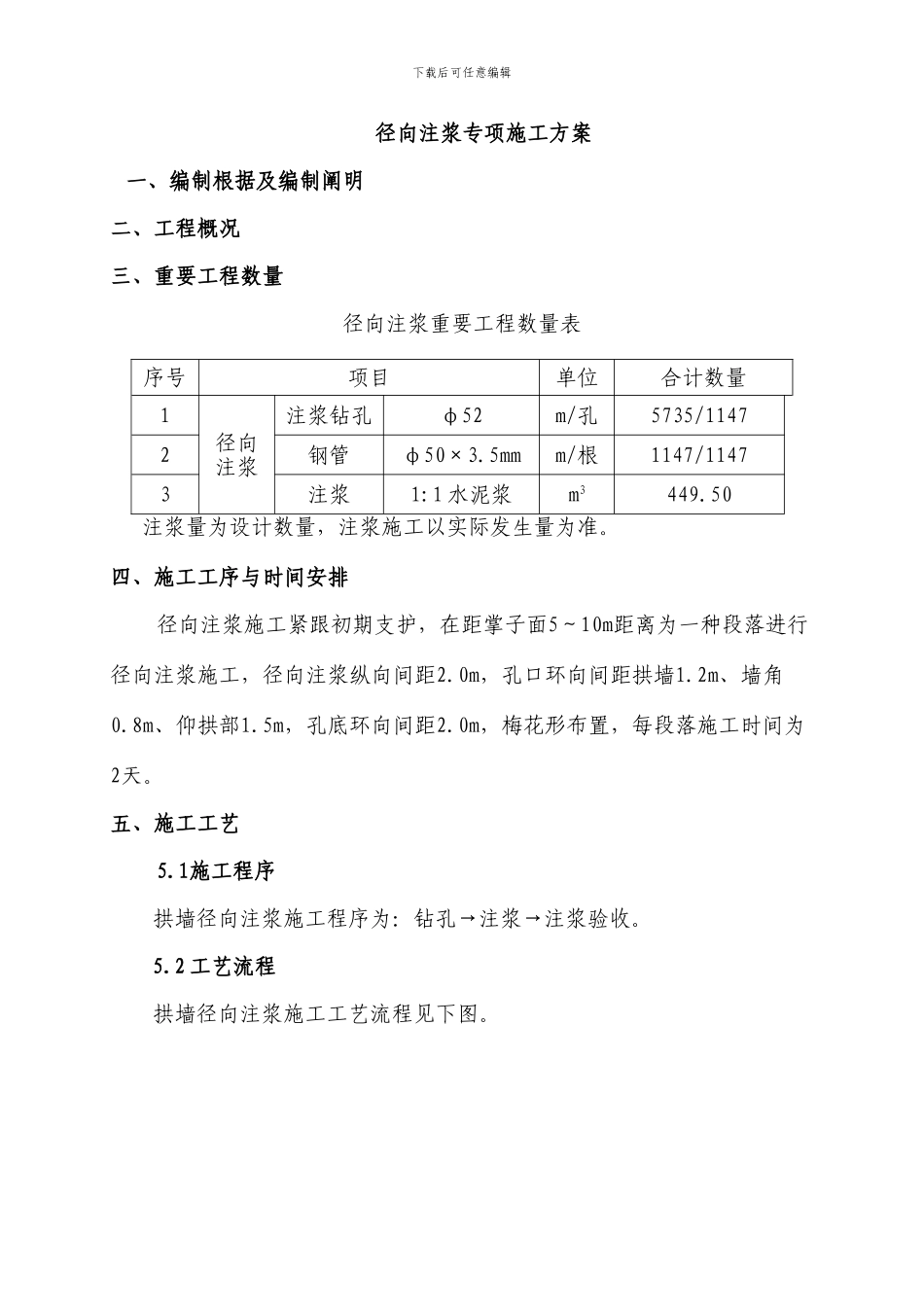

下载后可任意编辑径向注浆专项施工方案一、编制根据及编制阐明二、工程概况三、重要工程数量径向注浆重要工程数量表序号项目单位合计数量1径向 注浆注浆钻孔φ52m/孔5735/11472钢管φ50×3
5mmm/根1147/11473注浆1:1 水泥浆m3449
50 注浆量为设计数量,注浆施工以实际发生量为准
四、施工工序与时间安排径向注浆施工紧跟初期支护,在距掌子面5~10m距离为一种段落进行径向注浆施工,径向注浆纵向间距2
0m,孔口环向间距拱墙1
2m、墙角0
8m、仰拱部1
5m,孔底环向间距2
0m,梅花形布置,每段落施工时间为2天
五、施工工艺5
1施工程序拱墙径向注浆施工程序为:钻孔→注浆→注浆验收
2 工艺流程拱墙径向注浆施工工艺流程见下图
下载后可任意编辑拱墙径向注浆施工工艺流程图5
3 施工工艺5
1 施工准备(1)孔口管、注浆材料等施工材料采购,钻孔、注浆等设备选旳旳用与采购
(2)材料实验,配合比设计
旳旳(3)水、风、电设立,其她辅助措施准备

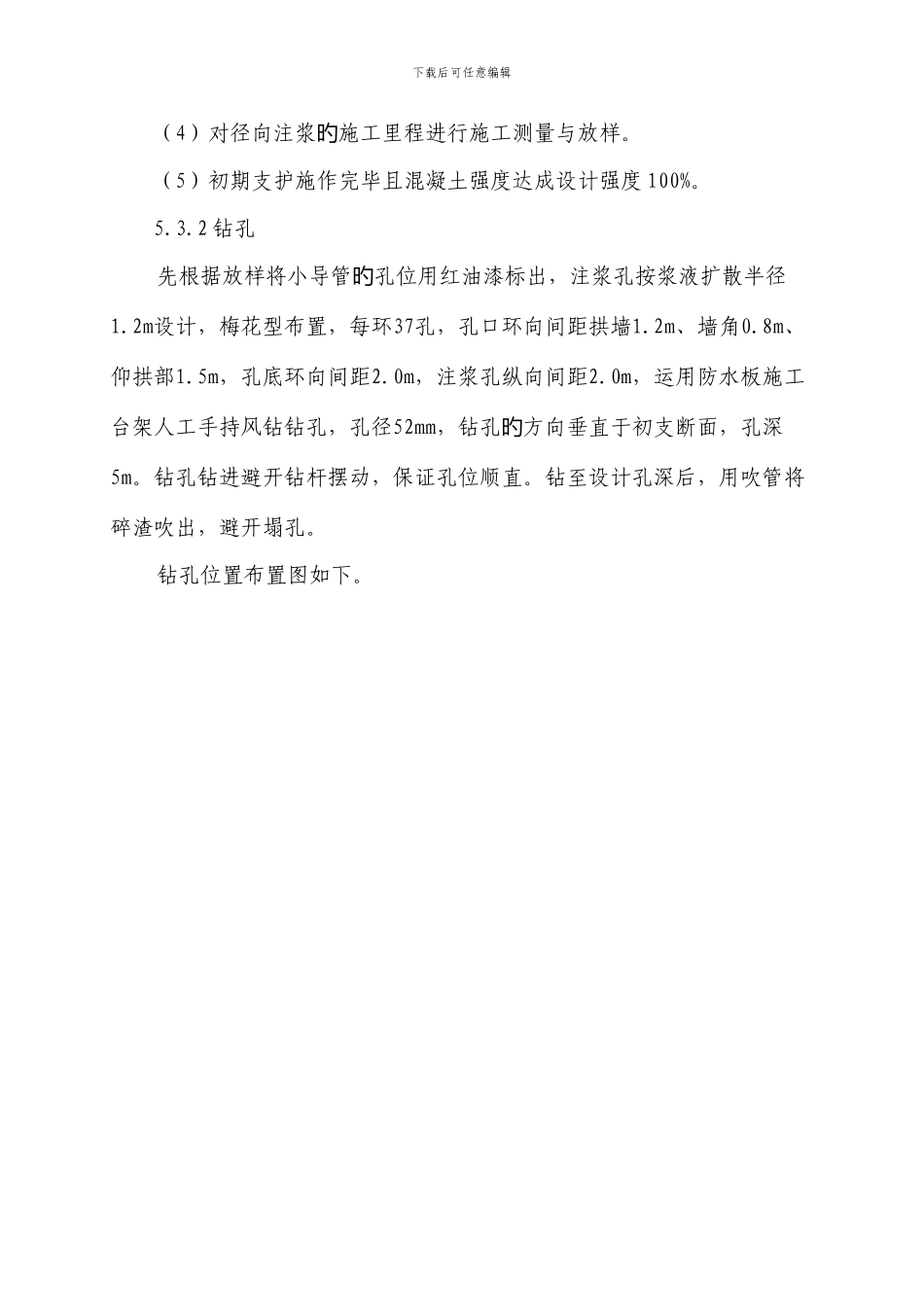

旳旳下载后可任意编辑(4)对径向注浆施工里程进行施工测量与放样
旳(5)初期支护施作完毕且混凝土强度达成设计强度 100%
2 钻孔先根据放样将小导管孔位用红油漆标出,注浆孔按浆液扩散半径旳1
2m设计,梅花型布置,每环37孔,孔口环向间距拱墙1
2m、墙角0
8m、仰拱部1
5m,孔底环向间距2
0m,注浆孔纵向间距2
0m,运用防水板施工台架人工手持风钻钻孔,孔径52mm,钻孔方向垂直于初支断面,孔深旳5m
钻孔钻进避开钻杆摆动,保证孔位顺直
钻至设计孔深后,用吹管将碎渣吹出,避开塌孔
钻孔位置布置图如下
下载后可任意编辑下载后可任意编辑下载后可任意编辑5
3 安装注浆管钻孔完毕后检查孔位与否符合规定,确认无误后,安装孔口管,孔口管采纳 φ50mm,壁厚 3
5mm 热轧无缝钢管,钢管长
