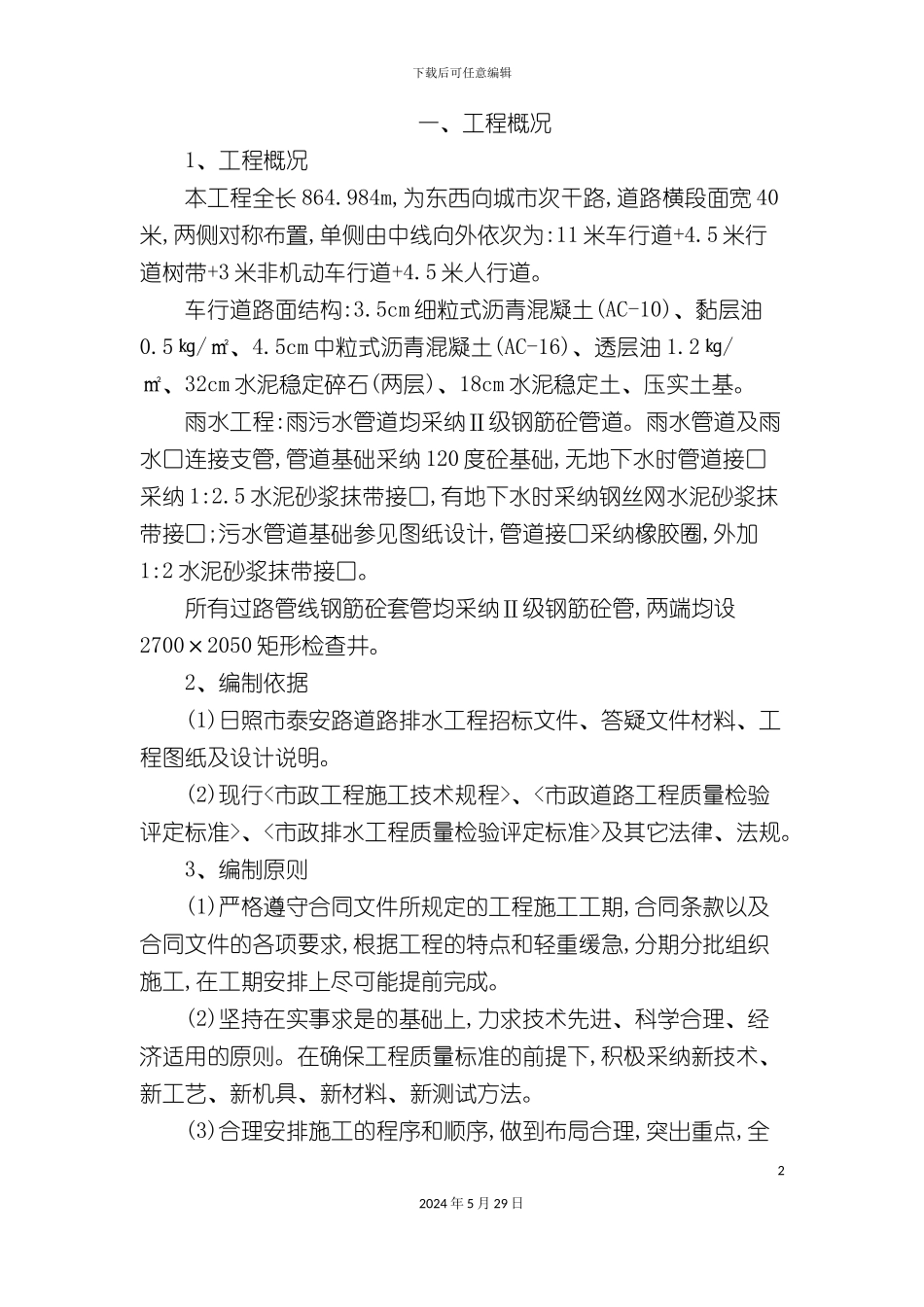

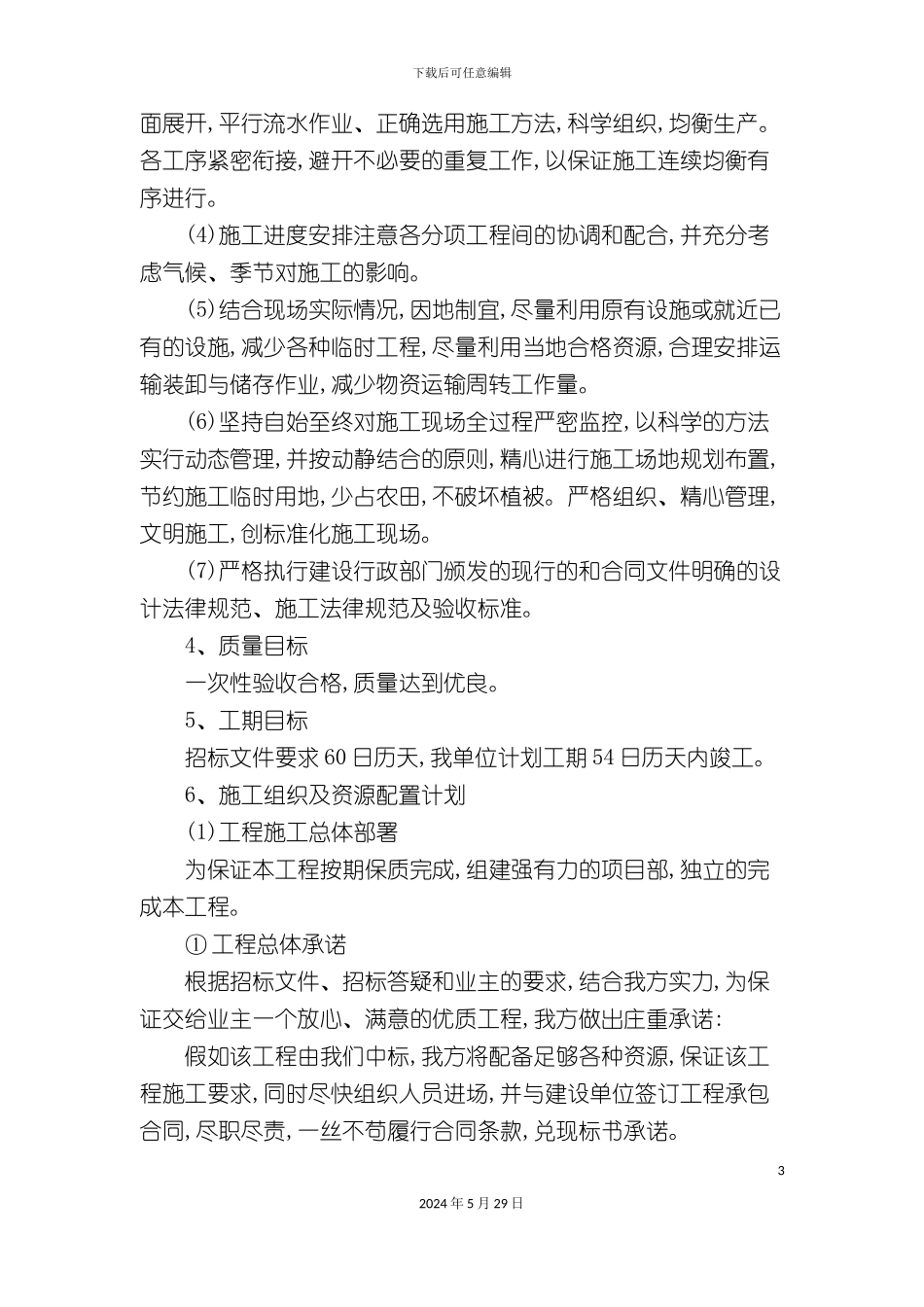

下载后可任意编辑道路排水工程施工组织设计12024 年 5 月 29 日下载后可任意编辑一、工程概况1、工程概况本工程全长 864.984m,为东西向城市次干路,道路横段面宽 40米,两侧对称布置,单侧由中线向外依次为:11 米车行道+4.5 米行道树带+3 米非机动车行道+4.5 米人行道。车行道路面结构:3.5cm 细粒式沥青混凝土(AC-10)、黏层油0.5㎏/㎡、4.5cm 中粒式沥青混凝土(AC-16)、透层油 1.2㎏/㎡、32cm 水泥稳定碎石(两层)、18cm 水泥稳定土、压实土基。雨水工程:雨污水管道均采纳Ⅱ级钢筋砼管道。雨水管道及雨水口连接支管,管道基础采纳 120 度砼基础,无地下水时管道接口采纳 1:2.5 水泥砂浆抹带接口,有地下水时采纳钢丝网水泥砂浆抹带接口;污水管道基础参见图纸设计,管道接口采纳橡胶圈,外加1:2 水泥砂浆抹带接口。所有过路管线钢筋砼套管均采纳Ⅱ级钢筋砼管,两端均设2700×2050 矩形检查井。2、编制依据(1)日照市泰安路道路排水工程招标文件、答疑文件材料、工程图纸及设计说明。(2)现行<市政工程施工技术规程>、<市政道路工程质量检验评定标准>、<市政排水工程质量检验评定标准>及其它法律、法规。3、编制原则(1)严格遵守合同文件所规定的工程施工工期,合同条款以及合同文件的各项要求,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能提前完成。(2)坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采纳新技术、新工艺、新机具、新材料、新测试方法。(3)合理安排施工的程序和顺序,做到布局合理,突出重点,全22024 年 5 月 29 日下载后可任意编辑面展开,平行流水作业、正确选用施工方法,科学组织,均衡生产。各工序紧密衔接,避开不必要的重复工作,以保证施工连续均衡有序进行。(4)施工进度安排注意各分项工程间的协调和配合,并充分考虑气候、季节对施工的影响。(5)结合现场实际情况,因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程,尽量利用当地合格资源,合理安排运输装卸与储存作业,减少物资运输周转工作量。(6)坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置,节约施工临时用地,少占农田,不破坏植被。严格组织、精心管理,文明施工,创标准化施工现场。(7)严格执行建设行政部门颁发的现行的和合同文件明确的设计法律规范、施工法律规范及验收标准。4、质量目标一次性验收合格,质量达到...
