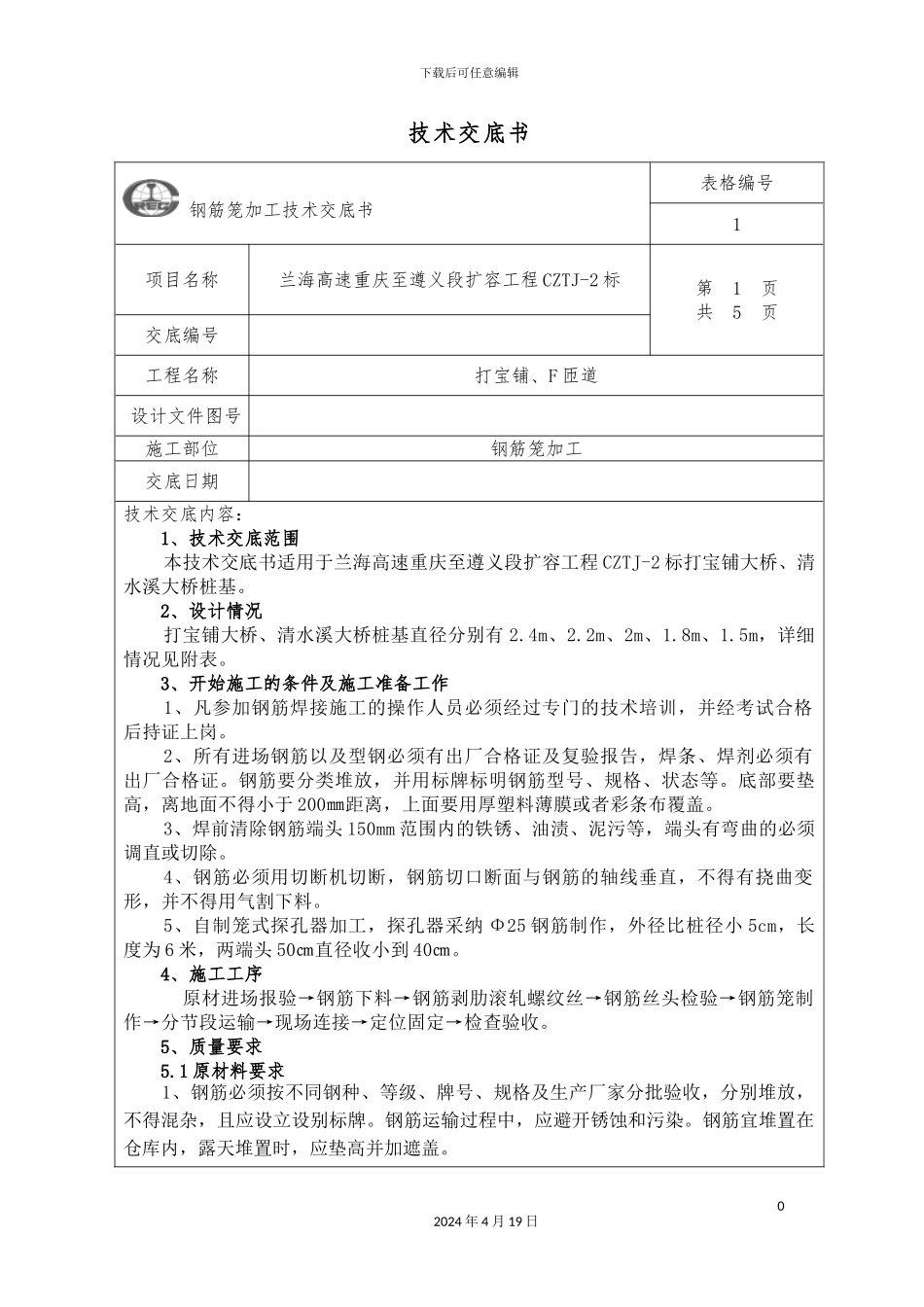

下载后可任意编辑钢筋笼技术交底12024 年 4 月 19 日下载后可任意编辑技术交底书 钢筋笼加工技术交底书表格编号1项目名称兰海高速重庆至遵义段扩容工程 CZTJ-2 标第 1 页共 5 页交底编号工程名称打宝铺、F 匝道设计文件图号施工部位钢筋笼加工交底日期技术交底内容:1、技术交底范围本技术交底书适用于兰海高速重庆至遵义段扩容工程 CZTJ-2 标打宝铺大桥、清水溪大桥桩基
2、设计情况打宝铺大桥、清水溪大桥桩基直径分别有 2
2m、2m、1
5m,详细情况见附表
3、开始施工的条件及施工准备工作1、凡参加钢筋焊接施工的操作人员必须经过专门的技术培训,并经考试合格后持证上岗
2、所有进场钢筋以及型钢必须有出厂合格证及复验报告,焊条、焊剂必须有出厂合格证
钢筋要分类堆放,并用标牌标明钢筋型号、规格、状态等
底部要垫高,离地面不得小于 200㎜距离,上面要用厚塑料薄膜或者彩条布覆盖
3、焊前清除钢筋端头 150mm 范围内的铁锈、油渍、泥污等,端头有弯曲的必须调直或切除
4、钢筋必须用切断机切断,钢筋切口断面与钢筋的轴线垂直,不得有挠曲变形,并不得用气割下料
5、自制笼式探孔器加工,探孔器采纳 Φ25 钢筋制作,外径比桩径小 5cm,长度为 6 米,两端头 50㎝直径收小到 40㎝
4、施工工序 原材进场报验→钢筋下料→钢筋剥肋滚轧螺纹丝→钢筋丝头检验→钢筋笼制作→分节段运输→现场连接→定位固定→检查验收
5、质量要求 5
1 原材料要求 1、钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,不得混杂,且应设立设别标牌
钢筋运输过程中,应避开锈蚀和污染
钢筋宜堆置在仓库内,露天堆置时,应垫高并加遮盖
02024 年 4 月 19 日下载后可任意编辑 2、钢筋应具有出厂质量证明书和实验报告单
并由抽取试样做力学性能试验
