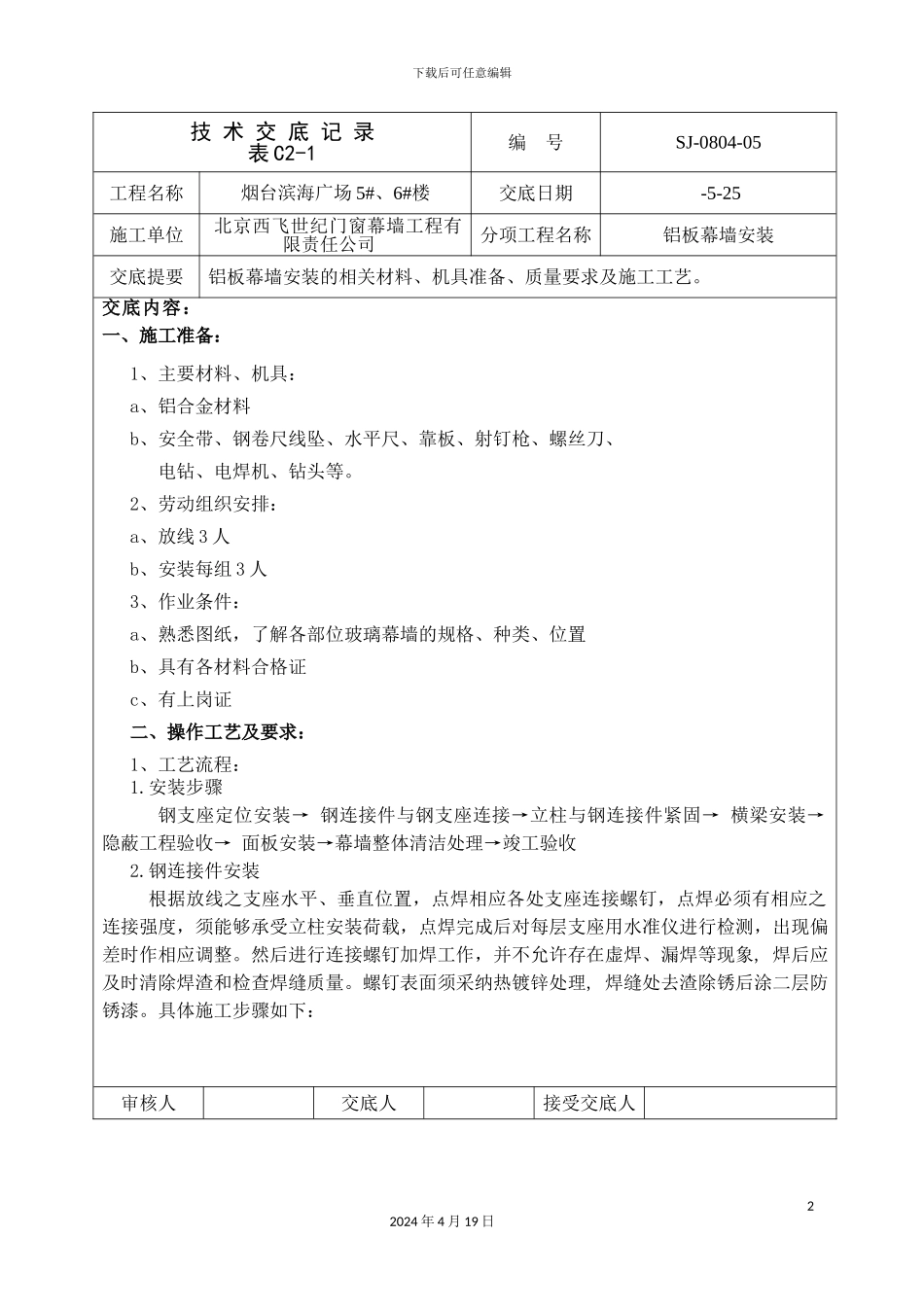

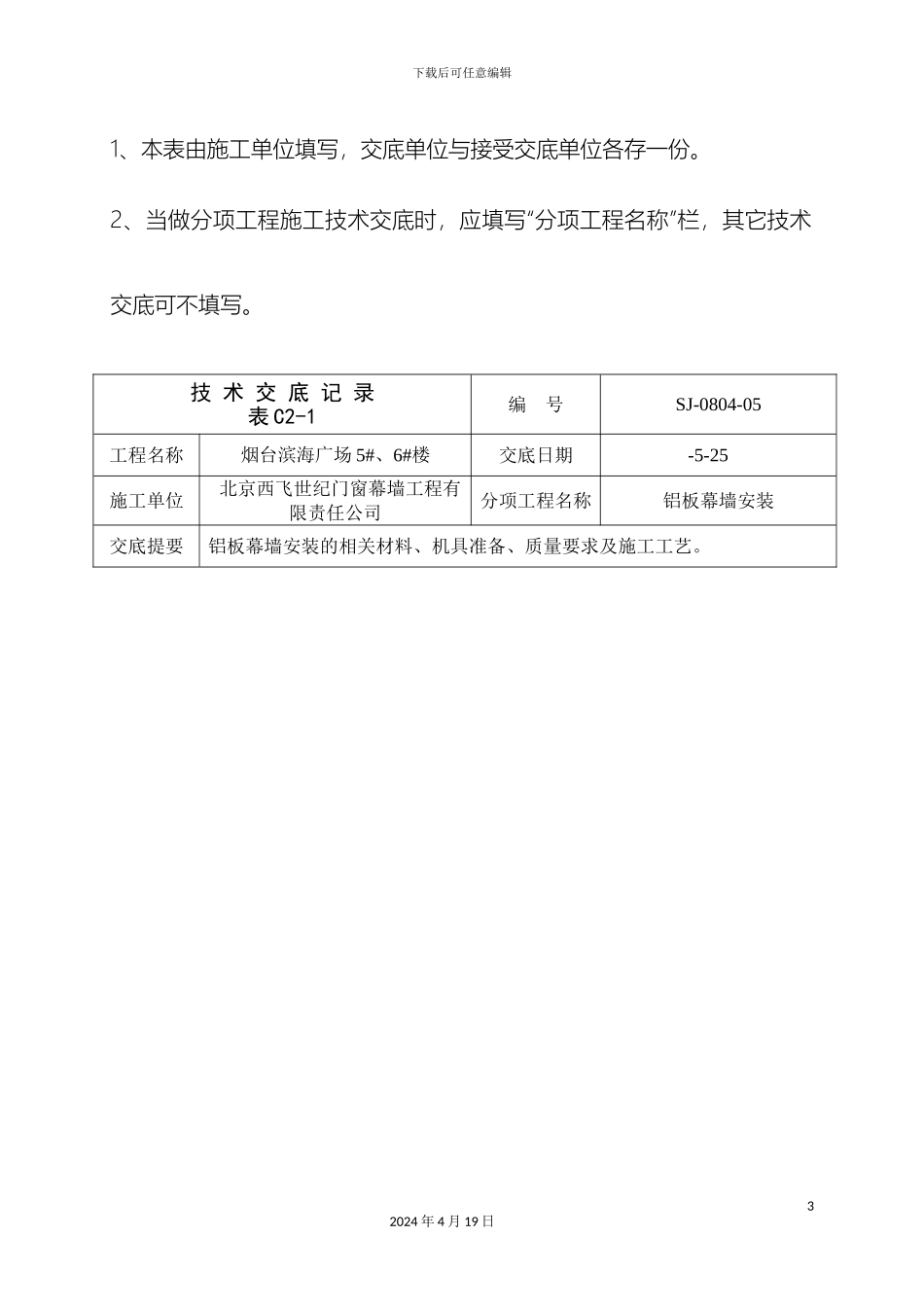

下载后可任意编辑铝板幕墙技术交底记录12024 年 4 月 19 日下载后可任意编辑22024 年 4 月 19 日技 术 交 底 记 录表 C2-1编 号SJ-0804-05工程名称烟台滨海广场 5#、6#楼交底日期 -5-25施工单位 北京西飞世纪门窗幕墙工程有限责任公司分项工程名称铝板幕墙安装交底提要铝板幕墙安装的相关材料、机具准备、质量要求及施工工艺。交底内容:一、施工准备: 1、主要材料、机具: a、铝合金材料 b、安全带、钢卷尺线坠、水平尺、靠板、射钉枪、螺丝刀、 电钻、电焊机、钻头等。 2、劳动组织安排: a、放线 3 人 b、安装每组 3 人 3、作业条件: a、熟悉图纸,了解各部位玻璃幕墙的规格、种类、位置 b、具有各材料合格证 c、有上岗证 二、操作工艺及要求: 1、工艺流程:1.安装步骤钢支座定位安装→ 钢连接件与钢支座连接→立柱与钢连接件紧固→ 横梁安装→ 隐蔽工程验收→ 面板安装→幕墙整体清洁处理→竣工验收 2.钢连接件安装根据放线之支座水平、垂直位置,点焊相应各处支座连接螺钉,点焊必须有相应之连接强度,须能够承受立柱安装荷载,点焊完成后对每层支座用水准仪进行检测,出现偏差时作相应调整。然后进行连接螺钉加焊工作,并不允许存在虚焊、漏焊等现象, 焊后应及时清除焊渣和检查焊缝质量。螺钉表面须采纳热镀锌处理, 焊缝处去渣除锈后涂二层防锈漆。具体施工步骤如下:审核人交底人接受交底人下载后可任意编辑1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。技 术 交 底 记 录表 C2-1编 号SJ-0804-05工程名称烟台滨海广场 5#、6#楼交底日期 -5-25施工单位 北京西飞世纪门窗幕墙工程有限责任公司分项工程名称铝板幕墙安装交底提要铝板幕墙安装的相关材料、机具准备、质量要求及施工工艺。32024 年 4 月 19 日下载后可任意编辑交底内容:a.熟悉图纸,了解前段工序的变化更改及设计变更。b.熟悉施工现场:施工现场的熟悉包括两方面的内容,一是对已施工工序质量的验收;二是对比图纸要求对下步工作的安排。c.预埋铁件:预埋铁件的作用就是将连接件固定,使幕墙结构与主体结构连接起来。故安装连接件时首先要寻找原预埋件,只有找准了预埋件才能很准确地安装连接件。d.梁垂线:竖梁的中心线是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于 2㎜。e.拉水平线控制...
