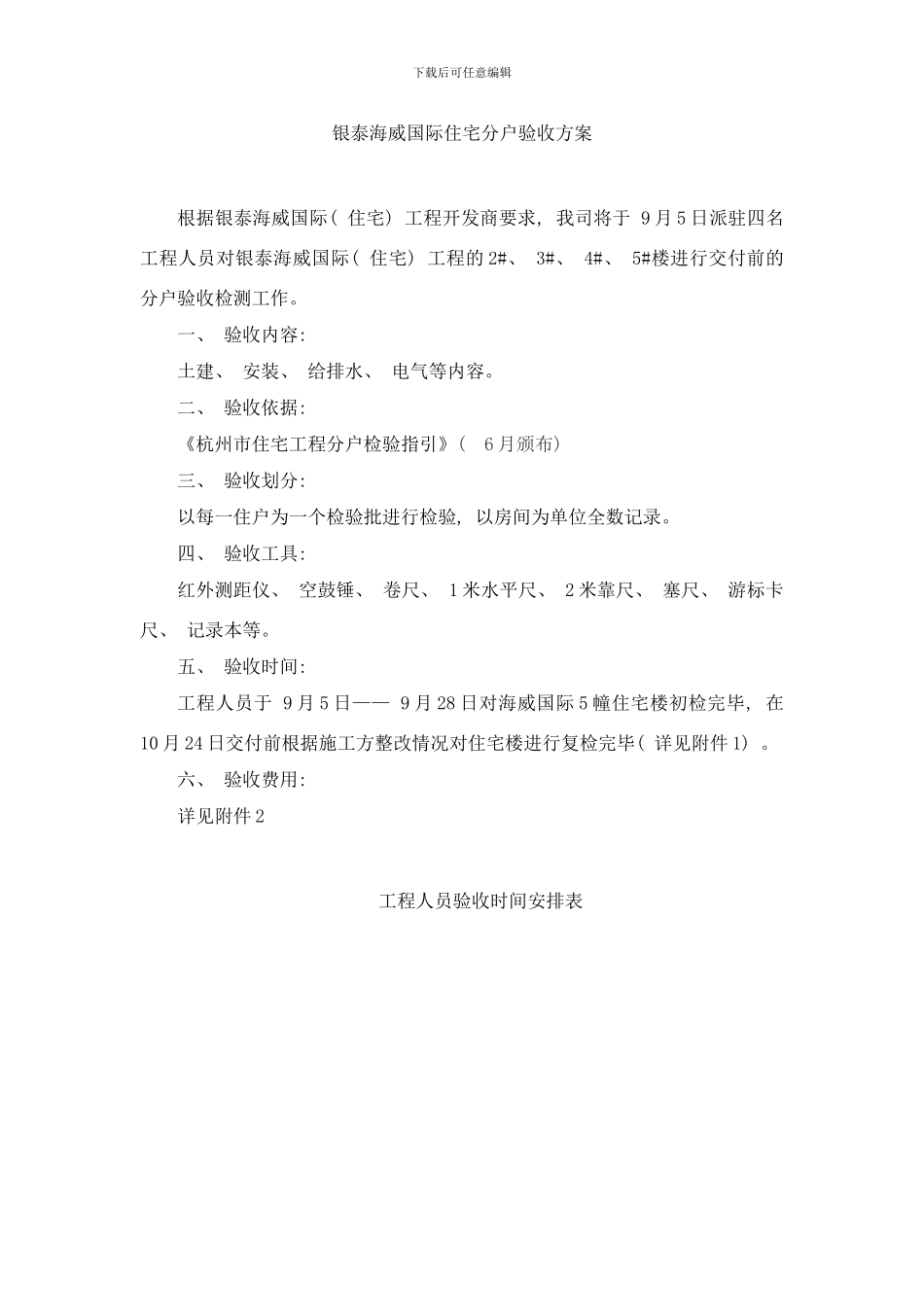

下载后可任意编辑银泰海威国际住宅分户验收方案根据银泰海威国际( 住宅) 工程开发商要求, 我司将于 9 月 5 日派驻四名工程人员对银泰海威国际( 住宅) 工程的 2#、 3#、 4#、 5#楼进行交付前的分户验收检测工作。一、 验收内容: 土建、 安装、 给排水、 电气等内容。二、 验收依据: 《杭州市住宅工程分户检验指引》( 6 月颁布) 三、 验收划分: 以每一住户为一个检验批进行检验, 以房间为单位全数记录。四、 验收工具: 红外测距仪、 空鼓锤、 卷尺、 1 米水平尺、 2 米靠尺、 塞尺、 游标卡尺、 记录本等。五、 验收时间: 工程人员于 9 月 5 日—— 9 月 28 日对海威国际 5 幢住宅楼初检完毕, 在 10 月 24 日交付前根据施工方整改情况对住宅楼进行复检完毕( 详见附件 1) 。六、 验收费用: 详见附件 2工程人员验收时间安排表下载后可任意编辑工程人员费用工程人员工资基数 元/月伙食补助 元/月 工作天数工资总额合计初检时间楼号单元复检时间备注9.05-9.062#楼1 单元9.16-9.179.07 早上提交初检问题报告9.07-9.082#楼2 单元9.18-9.199.09 早上提交初检问题报告9.09-9.103#楼3 单元9.20-9.219.11 早上提交初检问题报告9.11-9.123#楼4 单元9.22-9.239.13 早上提交初检问题报告9.13-9.143#楼5 单元9.24-9.259.15 早上提交初检问题报告9.15-9.164#楼6 单元9.26-9.279.17 早上提交初检问题报告9.17-9.184#楼7 单元9.28-9.299.19 早上提交初检问题报告9.19-9.204#楼8 单元9.30-10.019.21 早上提交初检问题报告9.21-9.225#楼9 单元10.02-10.039.23 早上提交初检问题报告9.23-9.245#楼10 单元10.04-10.059.25 早上提交初检问题报告9.25-9.265#楼11 单元10.06-10.079.27 早上提交初检问题报告9.27-9.285#楼12 单元10.08-10.099.29 早上提交初检问题报告
