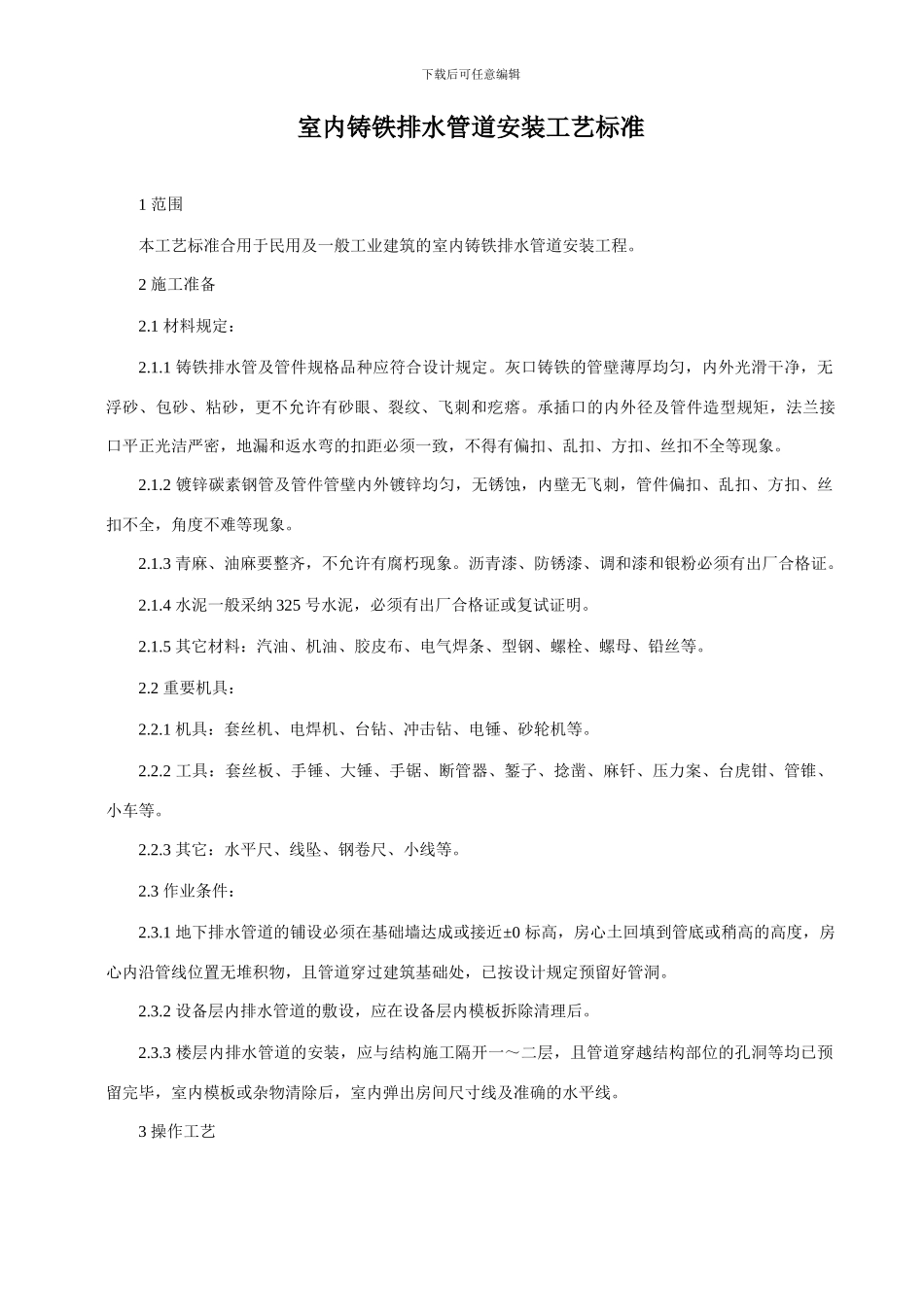

下载后可任意编辑室内铸铁排水管道安装工艺标准1 范围本工艺标准合用于民用及一般工业建筑的室内铸铁排水管道安装工程
2 施工准备2
1 材料规定:2
1 铸铁排水管及管件规格品种应符合设计规定
灰口铸铁的管壁薄厚均匀,内外光滑干净,无浮砂、包砂、粘砂,更不允许有砂眼、裂纹、飞刺和疙瘩
承插口的内外径及管件造型规矩,法兰接口平正光洁严密,地漏和返水弯的扣距必须一致,不得有偏扣、乱扣、方扣、丝扣不全等现象
2 镀锌碳素钢管及管件管壁内外镀锌均匀,无锈蚀,内壁无飞刺,管件偏扣、乱扣、方扣、丝扣不全,角度不难等现象
3 青麻、油麻要整齐,不允许有腐朽现象
沥青漆、防锈漆、调和漆和银粉必须有出厂合格证
4 水泥一般采纳 325 号水泥,必须有出厂合格证或复试证明
5 其它材料:汽油、机油、胶皮布、电气焊条、型钢、螺栓、螺母、铅丝等
2 重要机具:2
1 机具:套丝机、电焊机、台钻、冲击钻、电锤、砂轮机等
2 工具:套丝板、手锤、大锤、手锯、断管器、錾子、捻凿、麻钎、压力案、台虎钳、管锥、小车等
3 其它:水平尺、线坠、钢卷尺、小线等
3 作业条件:2
1 地下排水管道的铺设必须在基础墙达成或接近±0 标高,房心土回填到管底或稍高的高度,房心内沿管线位置无堆积物,且管道穿过建筑基础处,已按设计规定预留好管洞
2 设备层内排水管道的敷设,应在设备层内模板拆除清理后
3 楼层内排水管道的安装,应与结构施工隔开一~二层,且管道穿越结构部位的孔洞等均已预留完毕,室内模板或杂物清除后,室内弹出房间尺寸线及准确的水平线

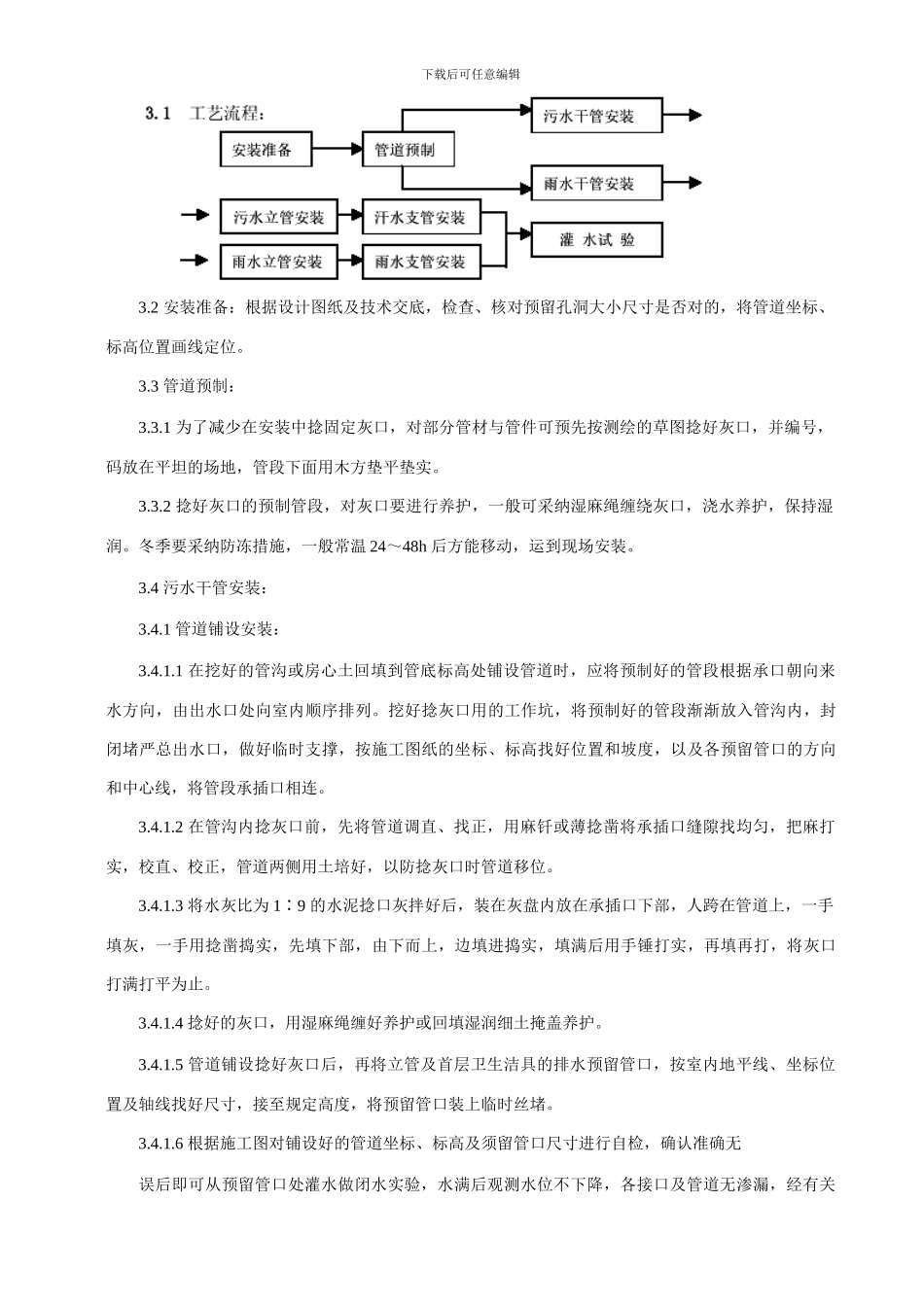

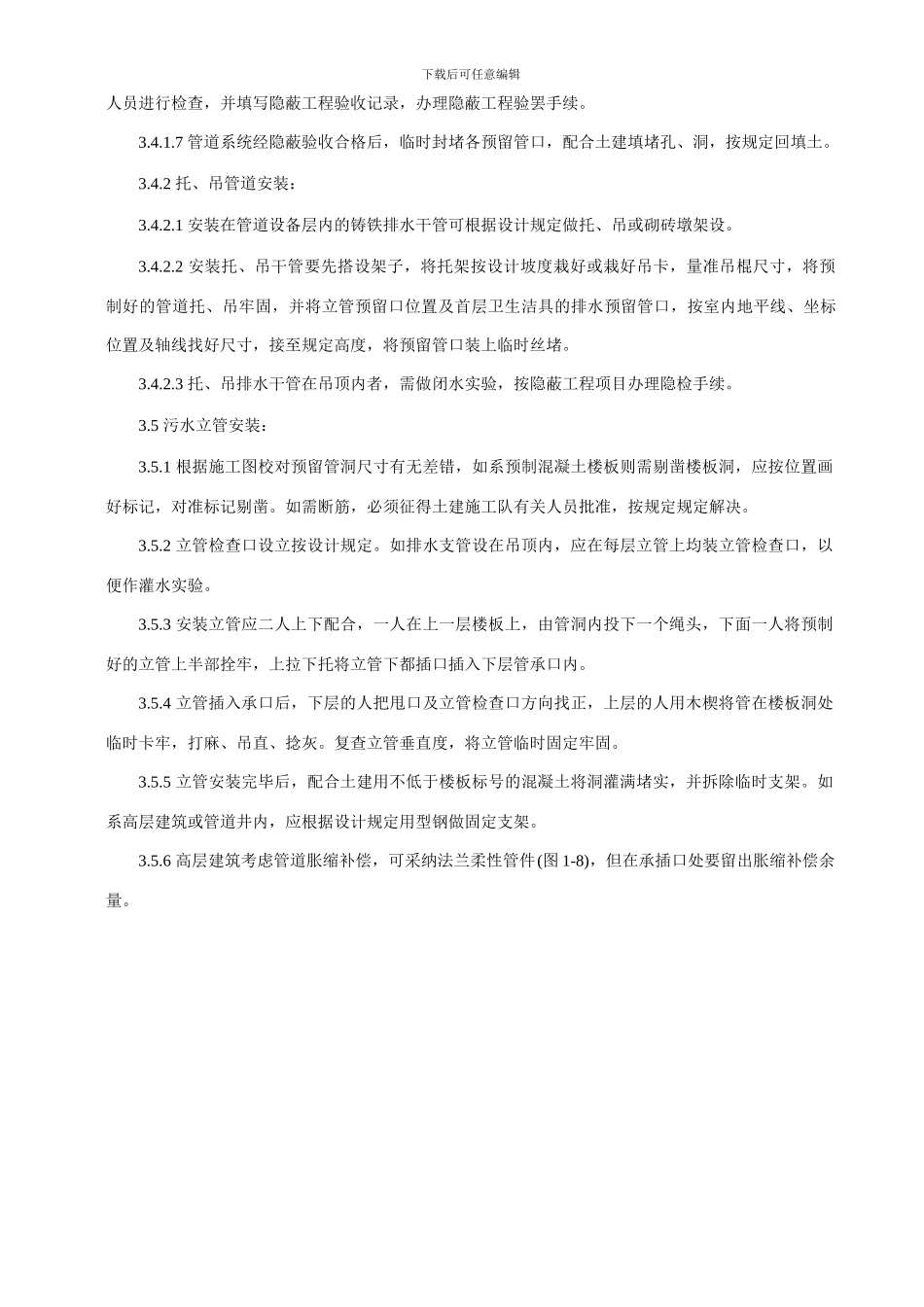

3 操作工艺下载后可任意编辑3
2 安装准备:根据设计图纸及技术交底,检查、核对预留孔洞大小尺寸是否对的,将管道坐标、标高位置画线定位
3 管道预制:3
1 为了减少在安装中捻固定灰口,对部分
