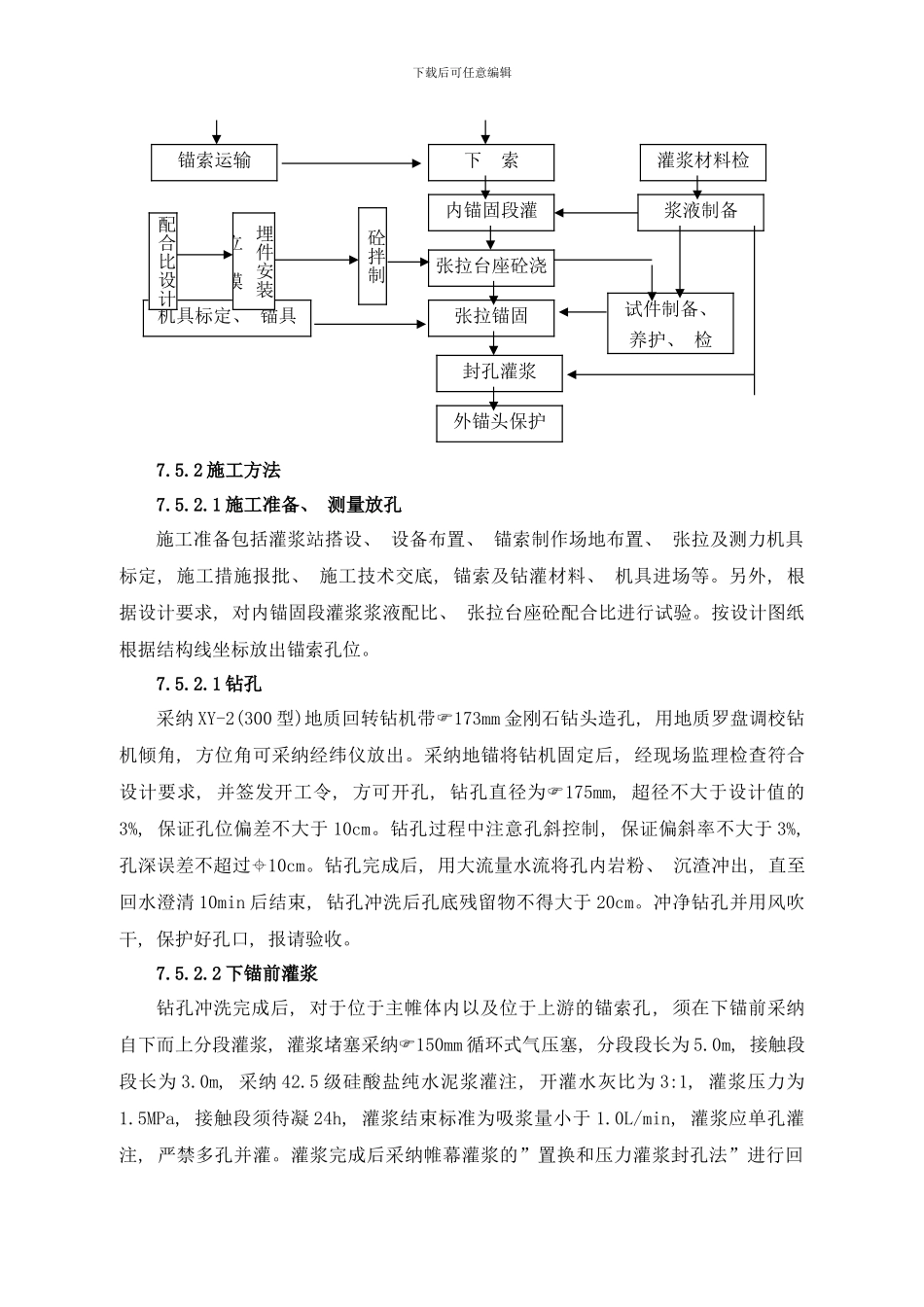

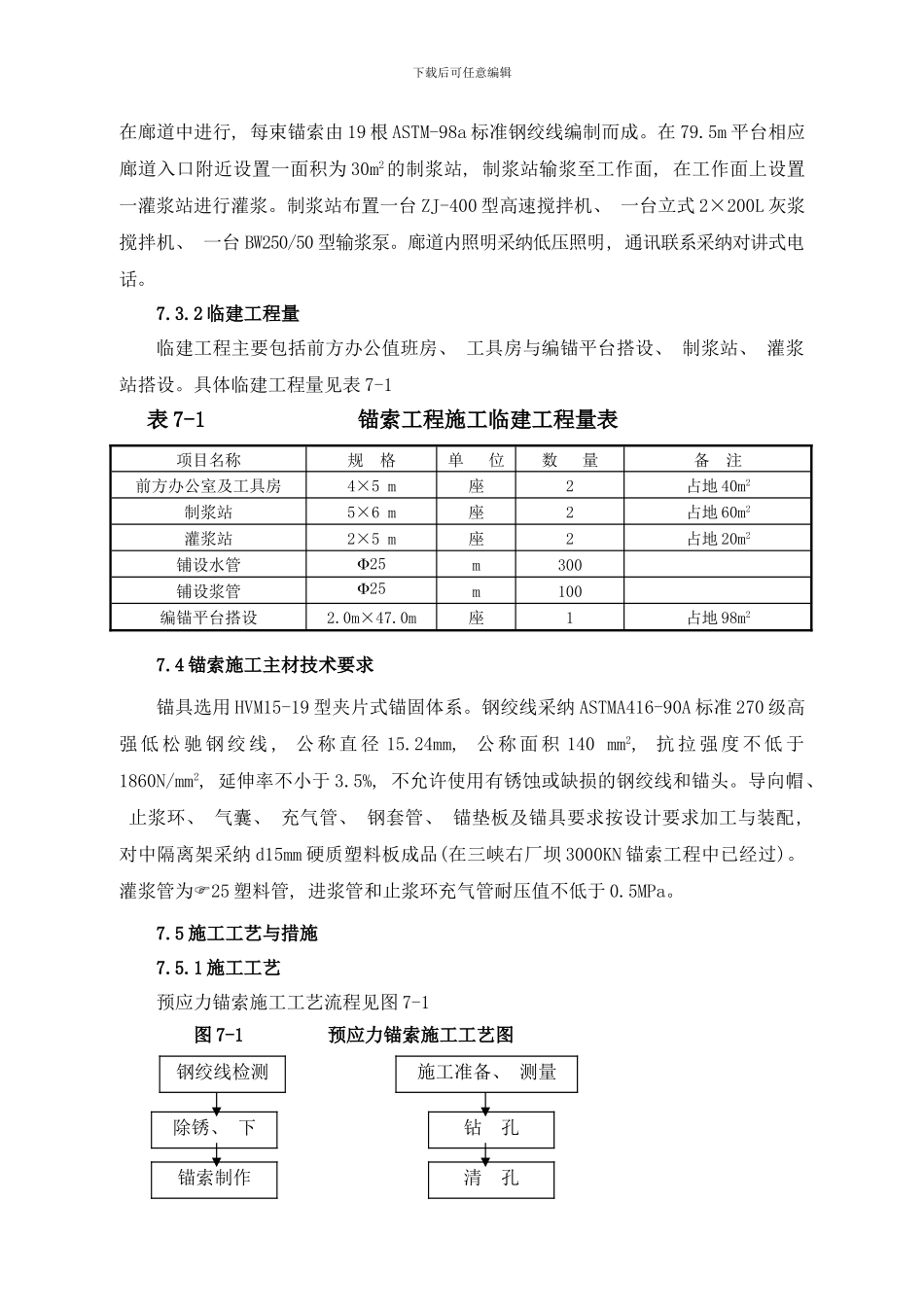

下载后可任意编辑第七章 锚索工程施工7
1 工程概况在临时船闸 1#与 3#坝段布置了 16 束 3000KN 的锚索, 其长度为 35~40m 的全粘结预应力锚索, 根据施工需要经现场试验论证后也可采纳无粘结预应力锚索
锚索施工均在 2
0m 的廊道内进行, 其孔径将采纳地质回转钻配173mm 金刚石钻头进行造孔, 孔深为 35
0m, 孔径为175, 孔向均为斜孔, 其轴向偏差要求不得大于 3%
1 特别要求对于位于主帷体内以及位于上游的锚索孔, 须在下锚前采纳自下而上分段灌浆, 与排水孔串通的锚索孔必须在下锚前进行回填灌浆
待临船 2 号坝段纵缝 I 及上游块84m 高程以下接缝灌浆完成之后, 应检查锚索区的帷幕及排水, 帷幕有超标准或排泄水孔有堵塞的, 应加强补灌或对排水孔重新扫孔及安装
2 施工工期 4 月 1 日~5 月 15 日完工
3 施工特点因此该项锚索工程施工干扰因素较多, 工期较紧, 另外从钻机定向、 孔斜控制、 编索下索都有较大的施工难度
4 编写依据长江三峡水利枢纽临时船闸改建冲沙闸工程招标文件技术条款第十章锚索加固及砼浇筑之前的准备工程、 临时船闸 1#、 3#坝段坝基预应力锚索及临时排水孔布置图与《水工预应力锚固施工法律规范》SL46-94
2 工程范围与主要工程量工程范围分布在临船 1#坝段 85
2 廊道 2 束, 84
5 廊道 6 束, 临船 2#坝段 85
2 廊道 8 束, 共计 16 束
孔位离坝轴线往下游 3
0m, 孔向以顶角 22°~58°, 分别往左右方向深化基岩, 孔深为 35
估计锚索钻孔进尺约 630
3 施工布置与主要临建设施7
1 施工布置施工所需风、 水、 电从坝后 79
5m 平台经过 84
5 廊道与 85
