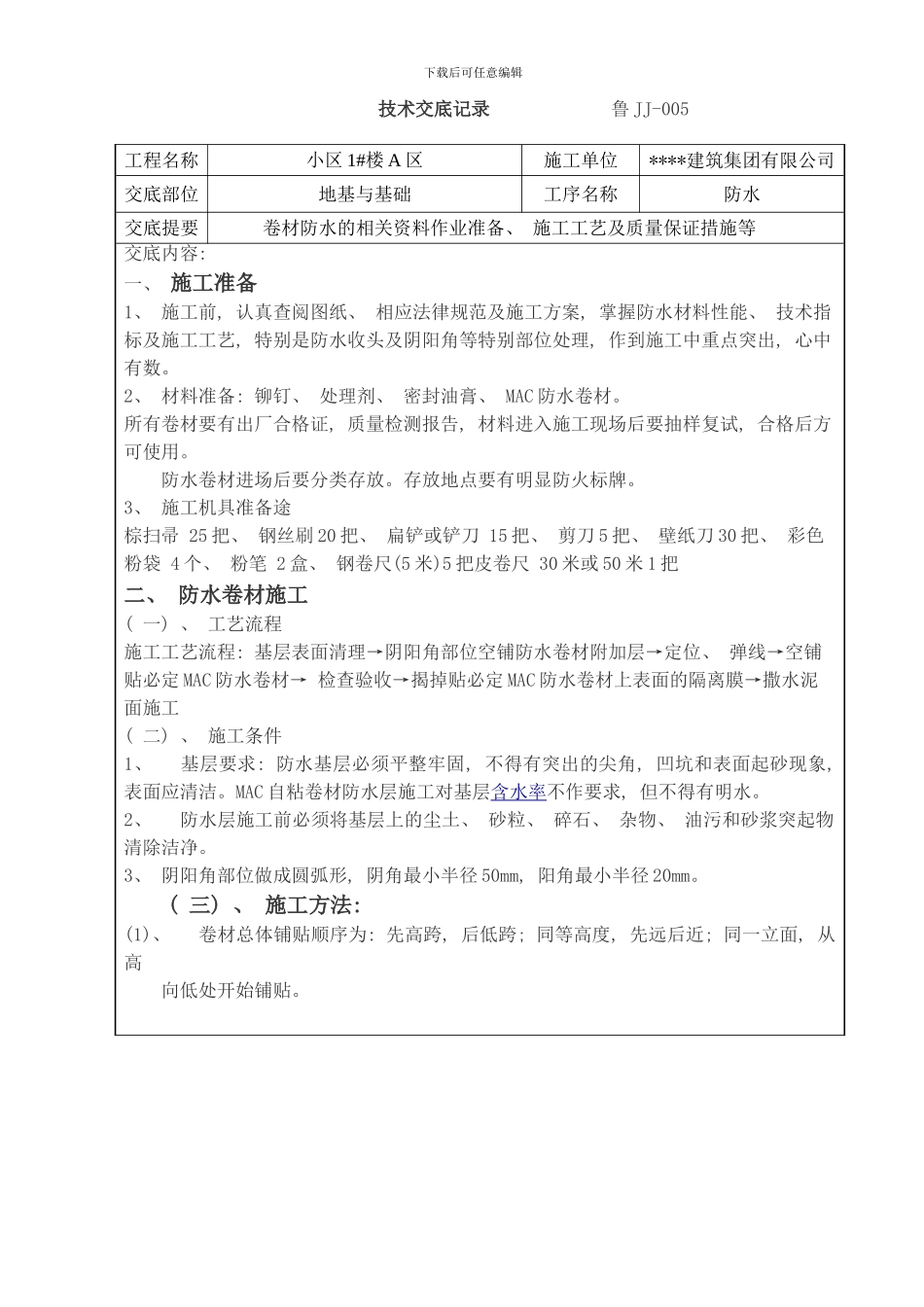

下载后可任意编辑 技术交底记录 鲁 JJ-005下载后可任意编辑 技术交底记录 鲁 JJ-005工程名称小区 1#楼 A 区施工单位****建筑集团有限公司交底部位地基与基础 工序名称防水交底提要卷材防水的相关资料作业准备、 施工工艺及质量保证措施等交底内容: 一、 施工准备1、 施工前, 认真查阅图纸、 相应法律规范及施工方案, 掌握防水材料性能、 技术指标及施工工艺, 特别是防水收头及阴阳角等特别部位处理, 作到施工中重点突出, 心中有数。2、 材料准备: 铆钉、 处理剂、 密封油膏、 MAC 防水卷材。所有卷材要有出厂合格证, 质量检测报告, 材料进入施工现场后要抽样复试, 合格后方可使用。 防水卷材进场后要分类存放。存放地点要有明显防火标牌。3、 施工机具准备途棕扫帚 25 把、 钢丝刷 20 把、 扁铲或铲刀 15 把、 剪刀 5 把、 壁纸刀 30 把、 彩色粉袋 4 个、 粉笔 2 盒、 钢卷尺(5 米)5 把皮卷尺 30 米或 50 米 1 把二、 防水卷材施工( 一) 、 工艺流程施工工艺流程: 基层表面清理→阴阳角部位空铺防水卷材附加层→定位、 弹线→空铺贴必定 MAC 防水卷材→ 检查验收→揭掉贴必定 MAC 防水卷材上表面的隔离膜→撒水泥面施工( 二) 、 施工条件1、 基层要求: 防水基层必须平整牢固, 不得有突出的尖角, 凹坑和表面起砂现象, 表面应清洁。MAC 自粘卷材防水层施工对基层含水率不作要求, 但不得有明水。2、 防水层施工前必须将基层上的尘土、 砂粒、 碎石、 杂物、 油污和砂浆突起物清除洁净。3、 阴阳角部位做成圆弧形, 阴角最小半径 50mm, 阳角最小半径 20mm。( 三) 、 施工方法: (1)、 卷材总体铺贴顺序为: 先高跨, 后低跨; 同等高度, 先远后近; 同一立面, 从高向低处开始铺贴。下载后可任意编辑技术交底记录 鲁 JJ-005工程名称小区 1#楼 A 区施工单位****建筑集团有限公司交底部位地基与基础 工序名称防水交底提要卷材防水的相关资料作业准备、 施工工艺及质量保证措施等交底内容: ( 2) 、 弹线、 试铺: 在底涂上按实际搭接面积弹出粘贴控制线, 严格按粘贴控制线试铺及实际粘铺卷材, 以确保卷材搭接宽度在法律规范要求范围内。根据现场特点, 确定弹线密度, 以便确保卷材粘贴顺直, 不会因累积误差而出现粘贴歪斜的现象。卷材应先试铺就位, 按需要形状正确剪裁后, 方可开始实际粘铺。( 3) 、 阴阳角部位的处理: 阴阳角...
