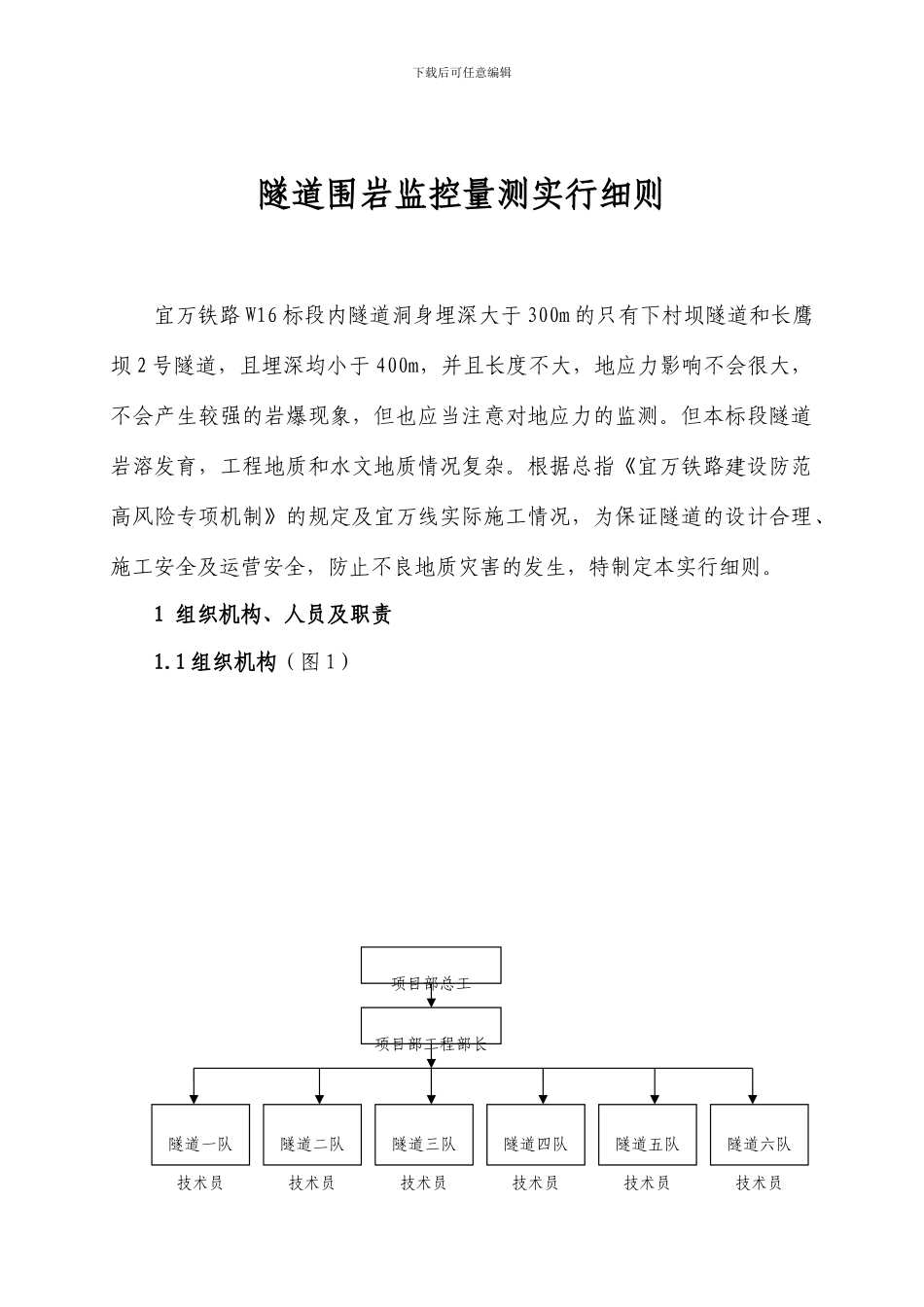

下载后可任意编辑隧道围岩监控量测实行细则宜万铁路 W16 标段内隧道洞身埋深大于 300m 的只有下村坝隧道和长鹰坝 2 号隧道,且埋深均小于 400m,并且长度不大,地应力影响不会很大,不会产生较强的岩爆现象,但也应当注意对地应力的监测
但本标段隧道岩溶发育,工程地质和水文地质情况复杂
根据总指《宜万铁路建设防范高风险专项机制》的规定及宜万线实际施工情况,为保证隧道的设计合理、施工安全及运营安全,防止不良地质灾害的发生,特制定本实行细则
1 组织机构、人员及职责1
1 组织机构(图 1) 项目部总工项目部工程部长隧道一队技术员隧道二队技术员隧道三队技术员隧道四队技术员隧道六队技术员隧道五队技术员下载后可任意编辑1

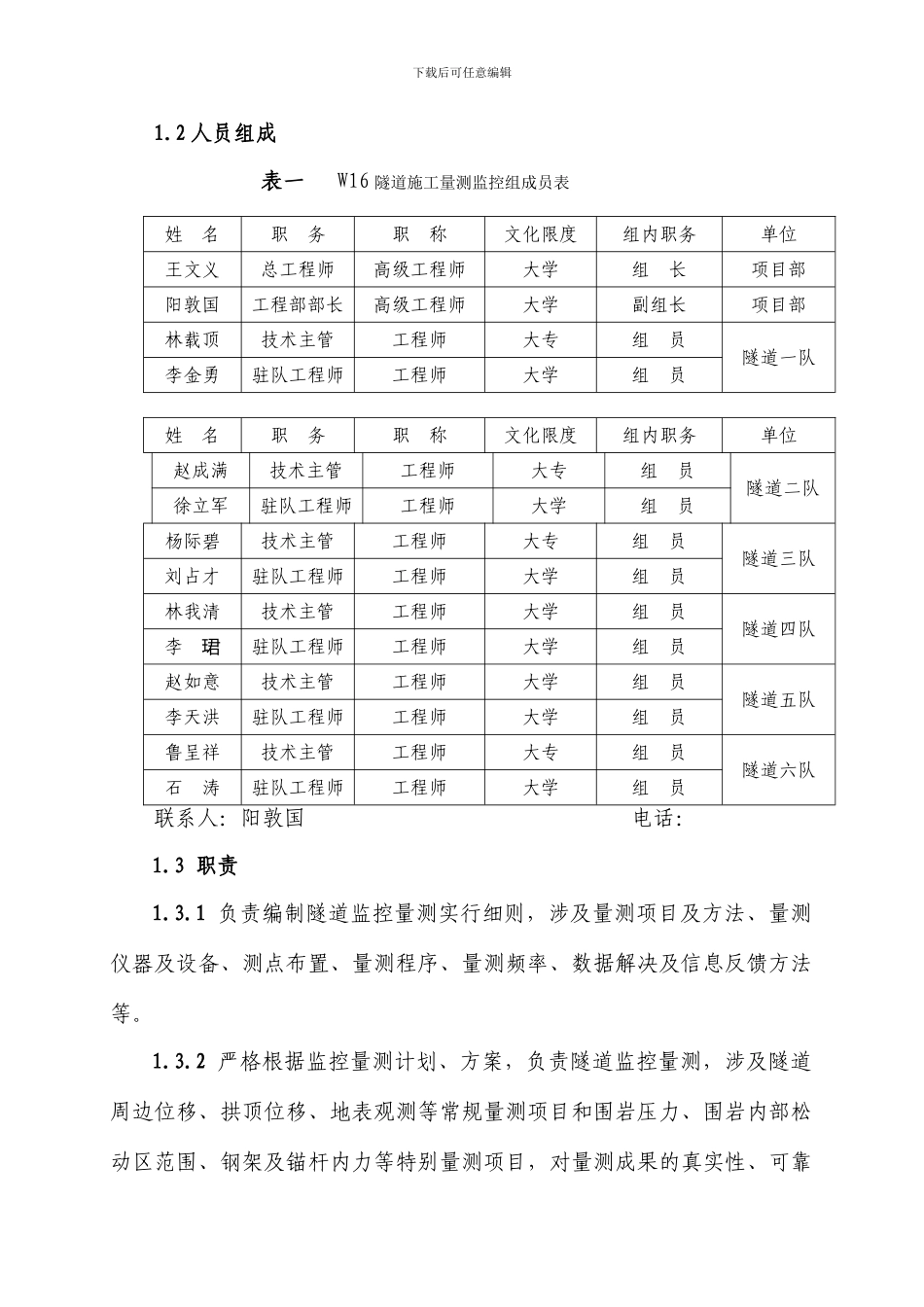

2 人员组成表一 W16 隧道施工量测监控组成员表姓 名职 务职 称文化限度组内职务单位王文义总工程师高级工程师大学组 长项目部阳敦国工程部部长高级工程师大学副组长项目部林载顶技术主管工程师大专组 员隧道一队李金勇驻队工程师工程师大学组 员姓 名职 务职 称文化限度组内职务单位赵成满技术主管工程师大专组 员隧道二队徐立军驻队工程师工程师大学组 员杨际碧技术主管工程师大专组 员隧道三队刘占才驻队工程师工程师大学组 员林我清技术主管工程师大学组 员隧道四队李 珺驻队工程师工程师大学组 员赵如意技术主管工程师大学组 员隧道五队李天洪驻队工程师工程师大学组 员鲁呈祥技术主管工程师大专组 员隧道六队石 涛驻队工程师工程师大学组 员联系人:阳敦国 电话:1
1 负责编制隧道监控量测实行细则,涉及量测项目及方法、量测仪器及设备、测点布置、量测程序、量测频率、数据解决及信息反馈方法等

2 严格根据监控量测计划、方案,负责隧道监控量测,涉及隧道周边位移、拱顶位移、地表观测等常规量测项目和围岩压力、围岩内部松动区范围、钢架及锚杆内力等特别量测项目,对量测成果
