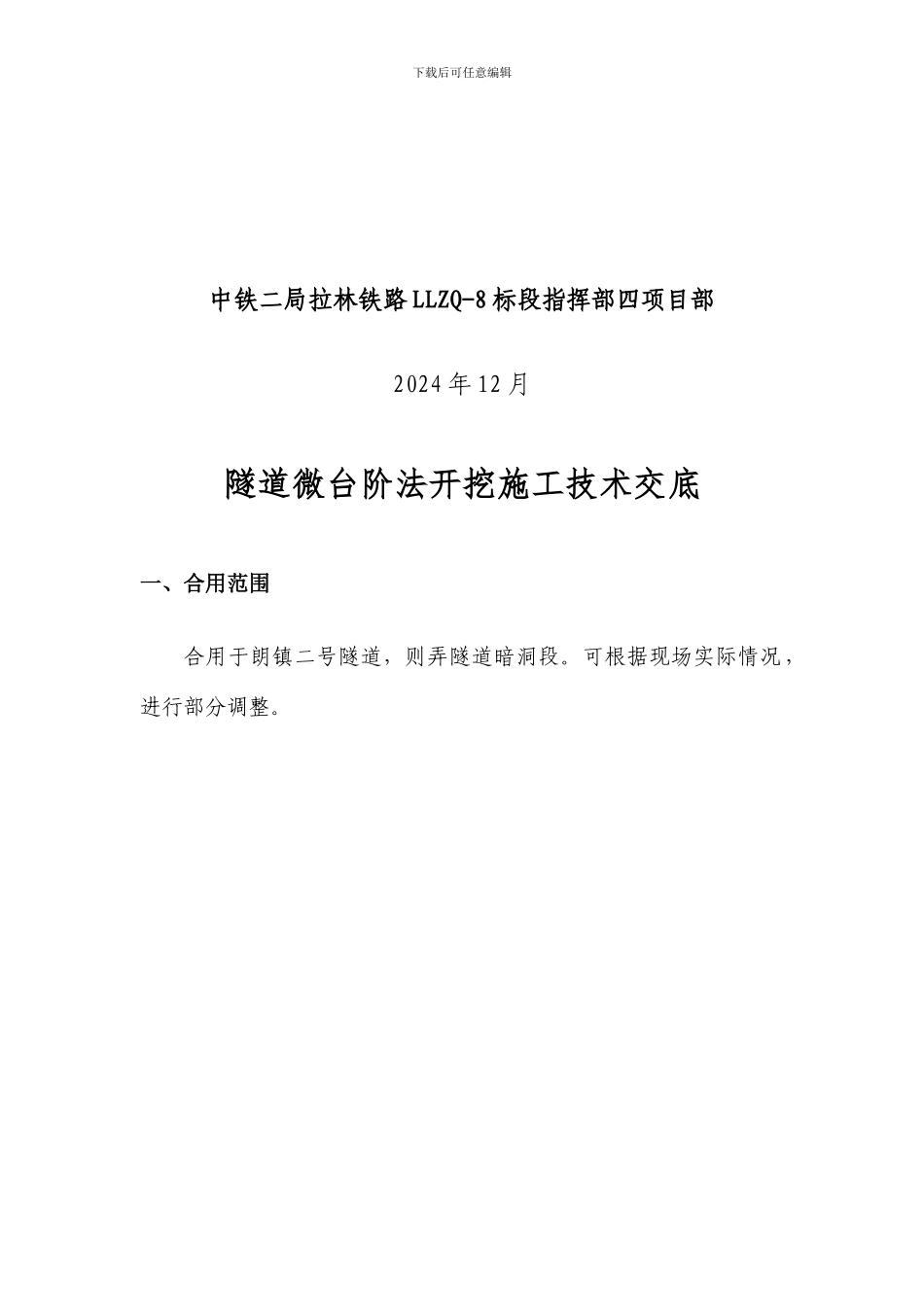

下载后可任意编辑中铁二局拉林铁路 8 标工程指挥部第四项目部技术交底登记表编号: 项目名称新建拉萨至林芝客货共线铁路 LLZQ-8 标主持人交底人交底时间2024 年 12 月 5 日交底地点交底内容摘要隧道微台阶法开挖施工技术交底参加人员(署名)姓名职务姓名职务姓名职务下载后可任意编辑书面资料附件新建川藏铁路拉萨至林芝 LLZQ-8 标隧道微台阶法开挖施工技术交底编 制:_________________复 核:_________________审 核:_________________下载后可任意编辑中铁二局拉林铁路 LLZQ-8 标段指挥部四项目部2024 年 12 月隧道微台阶法开挖施工技术交底一、合用范围合用于朗镇二号隧道,则弄隧道暗洞段
可根据现场实际情况,进行部分调整
隧道开挖施工工艺流程图施工准备测量定位开挖台车就位钻 眼通风、找顶初喷混凝土下一循环装 药起 爆出 碴初期支护下载后可任意编辑二、开挖台车微台阶台车加工图三、施工技术规定隧道开挖工艺流程见下图:下载后可任意编辑 上台阶开挖高度 4
5 米,长度 3 米;上下台阶同时掘进支护,每循环一榀
四、施工方法1
微台阶法微台阶法施工工序横断面图下载后可任意编辑微台阶法施工工序纵断面图下载后可任意编辑2
施工工序1)开挖①②部;施做①②部台阶周边的初期支护:初喷 4cm 厚混凝土,铺设钢筋网,架立钢架(设锁脚锚管或锚杆),钻设径向锚杆后复喷混凝土至设计厚度;施做下一循环超前支护
2)在滞后②部一段距离后,开挖③部;施做隧底喷混凝土
3)在滞后③部一段距离后,灌注Ⅳ部仰拱及边墙基础
4)灌注仰拱填充Ⅴ部至设计高度
5)施工防排水工程;一次性灌注Ⅵ部拱墙衬砌
下载后可任意编辑五、施工注意事项及质量保证措施1
严格根据交底文献及法律规范规定进行施工
开挖方式采纳爆破开挖,爆破时严格控制炮眼深度及装药量
