劳动力计划及主要施工机械、周转材料计划1劳动力计划根据进度,及时调配劳动力,选用具有劳务承包资质的施工队伍
劳动力实行专业化组织,按不同工种、不同施工部位分队编组,加强各工序、工种的配合与衔接,以提高劳动生产率,保证工程进度
序号工种人数备注1钢筋工100根据进度提前7天进场2木工1503砼工304普工205瓦工306粉刷工607防水工308水电安装工609预应力专业工20各阶段人员计划图农忙及两季施工安排在选择专业劳务队时就加以考虑农忙季节及节假日的出工率
对不受农忙季节及节假日影响且工人技术水平、操作技能又好的劳务队优先考虑
农忙季节及节假日到来前,事先落实劳务队的最大出工率
对选好的专业劳务队在签订劳务合同时,交纳不影响农忙季节及节假日出工率的风险抵押金,履约时给予奖励,否则,加倍处罚
对工期进度计划进行合理编排,在不影响总工期的前提下,尽量不在农忙季节及节假日安排需大量力工和一般作业工的工序
对在农忙季节及节日坚守岗位的工人进行经济补助
同时准备后备队伍,届时及时补充

2主要施工机械计划根据工程进度和工程设备需要计划,做好设备进场时间安排和工种50天100天150天200天250天300天350天400天450天钢筋工10010010010010000010木工15015015015015000020砼工30303030300005瓦工000303030005粉刷工0006060600010装饰工000050100150150150水电工101010606060606060预应力000202020000普工303030303030303030设备检修工作

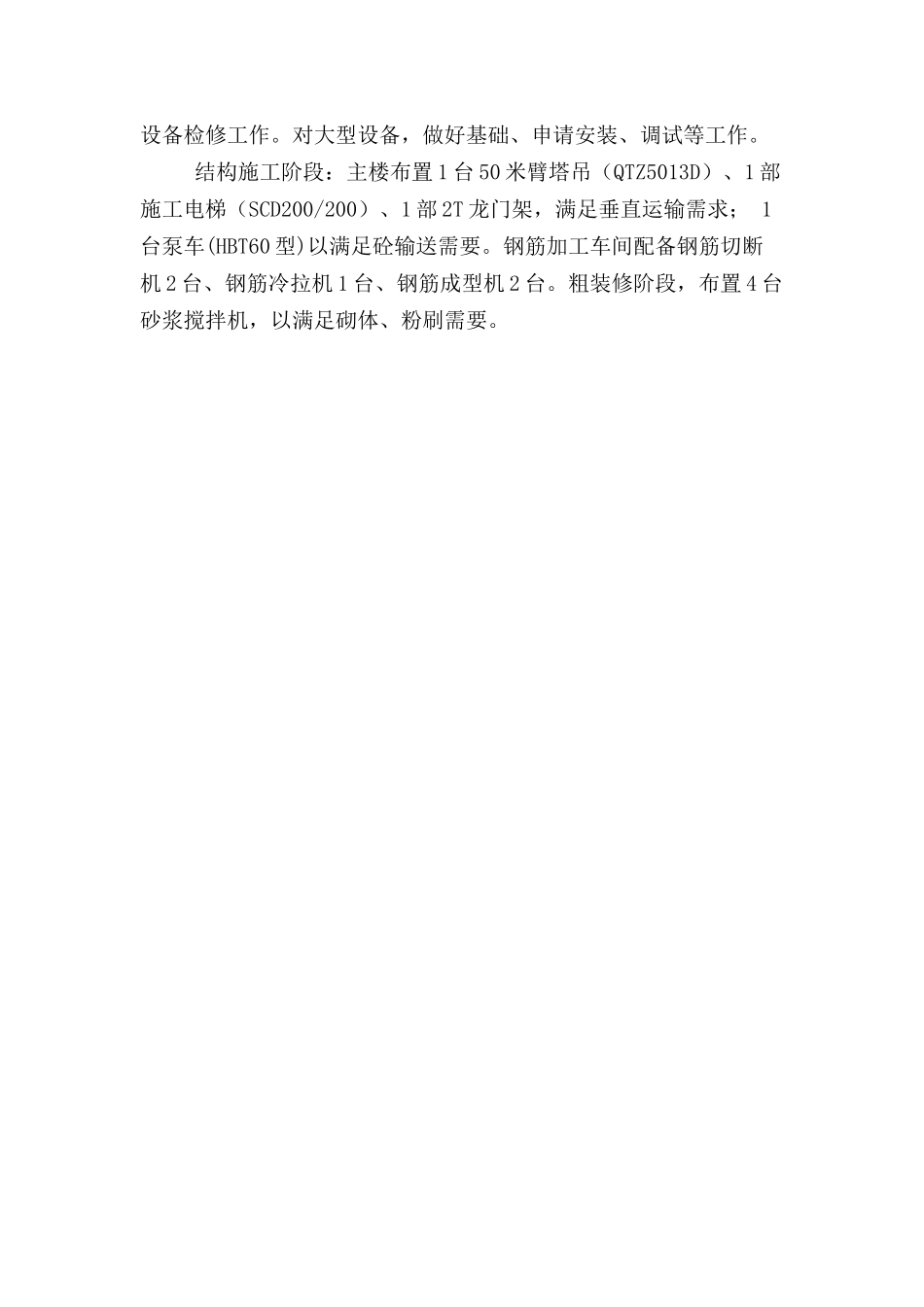

对大型设备,做好基础、申请安装、调试等工作
结构施工阶段:主楼布置1台50米臂塔吊(QTZ5013D)、1部施工电梯(SCD200/200)、1部2T龙门架,满足垂直运输需求;1台泵车(HBT60型)以满足砼输送需
