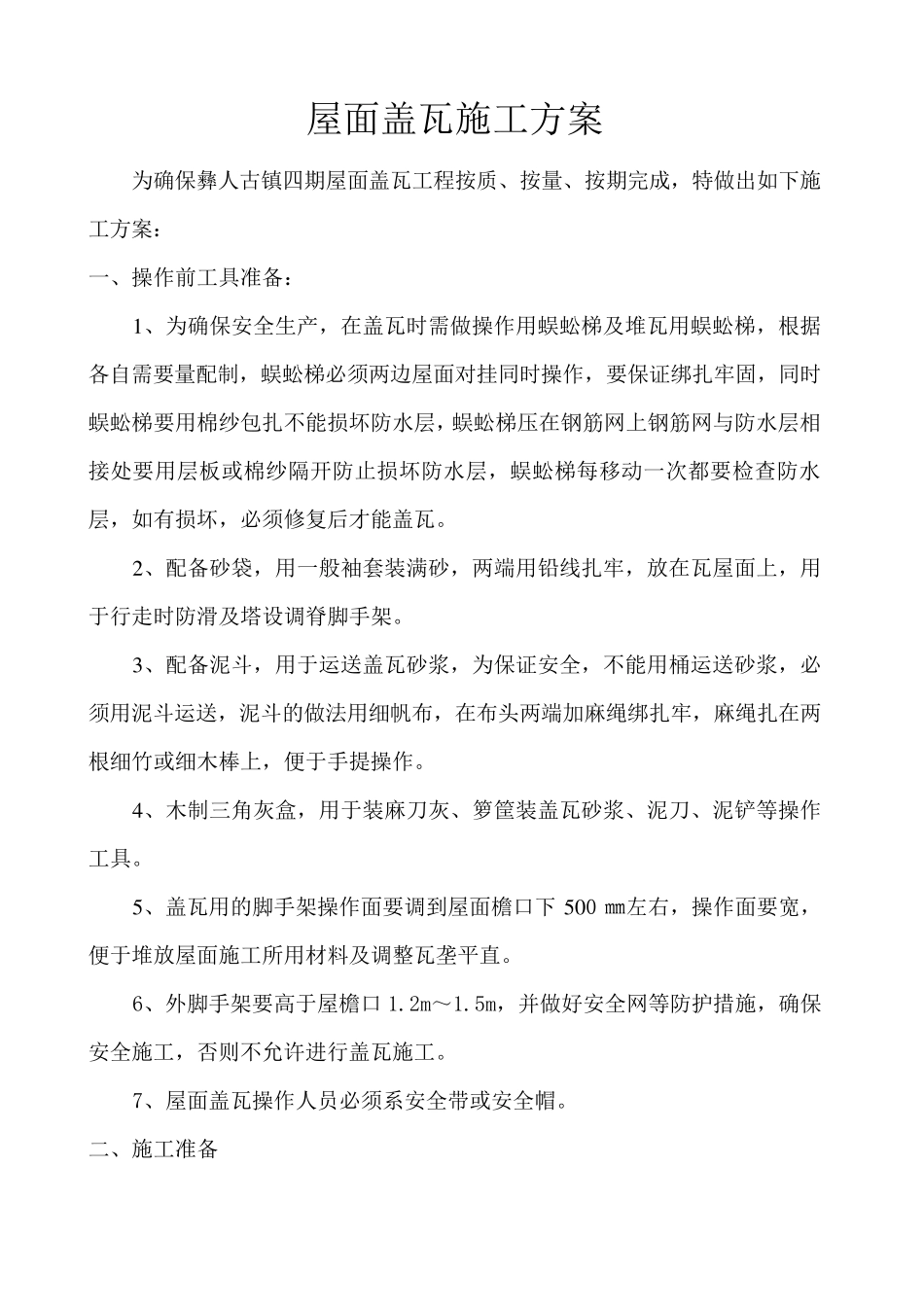

屋面盖瓦施工方案 编制: 审核: 批准: 楚雄彝人古镇德江建筑安装工程有限公司 二〇〇九年五月十二日 屋面盖瓦施工方案 为确保彝人古镇四期屋面盖瓦工程按质、按量、按期完成,特做出如下施工方案: 一、操作前工具准备: 1 、为确保安全生产,在盖瓦时需做操作用蜈蚣梯及堆瓦用蜈蚣梯,根据各自需要量配制,蜈蚣梯必须两边屋面对挂同时操作,要保证绑扎牢固,同时蜈蚣梯要用棉纱包扎不能损坏防水层,蜈蚣梯压在钢筋网上钢筋网与防水层相接处要用层板或棉纱隔开防止损坏防水层,蜈蚣梯每移动一次都要检查防水层,如有损坏,必须修复后才能盖瓦
2 、配备砂袋,用一般袖套装满砂,两端用铅线扎牢,放在瓦屋面上,用于行走时防滑及塔设调脊脚手架
3 、配备泥斗,用于运送盖瓦砂浆,为保证安全,不能用桶运送砂浆,必须用泥斗运送,泥斗的做法用细帆布,在布头两端加麻绳绑扎牢,麻绳扎在两根细竹或细木棒上,便于手提操作
4 、木制三角灰盒,用于装麻刀灰、箩筐装盖瓦砂浆、泥刀、泥铲等操作工具
5 、盖瓦用的脚手架操作面要调到屋面檐口 下 5 0 0 ㎜ 左 右 ,操作面要宽 ,便于堆放屋面施工所 用材 料 及调整 瓦垄 平 直
6、外 脚手架要高 于屋檐口 1
5m,并 做好 安全网等防护 措 施,确保安全施工,否 则 不允 许 进 行盖瓦施工
7、屋面盖瓦操作人员 必须系 安全带 或安全帽
二 、施工准备 1、屋面分为中号垄,以建筑物单体屋面为单元分中,中线每边分为120㎜后按240 ㎜分垄,挑檐以每一个单体分中号垄弹墨线号垄,按板瓦规格分到山墙上,如:模数不合格要求时,无排山沟的用有排山沟的在排山沟部位调节
号垄时,前后屋面檐口脊必须在同一条平行线上,单元中线部位为板瓦
悬山屋面最后一垄反水瓦可到300㎜左右
有垂脊排山沟的屋面最后一垄合垄瓦(饯角、钩头部位)为100—120 ㎜,分垄方法同大
