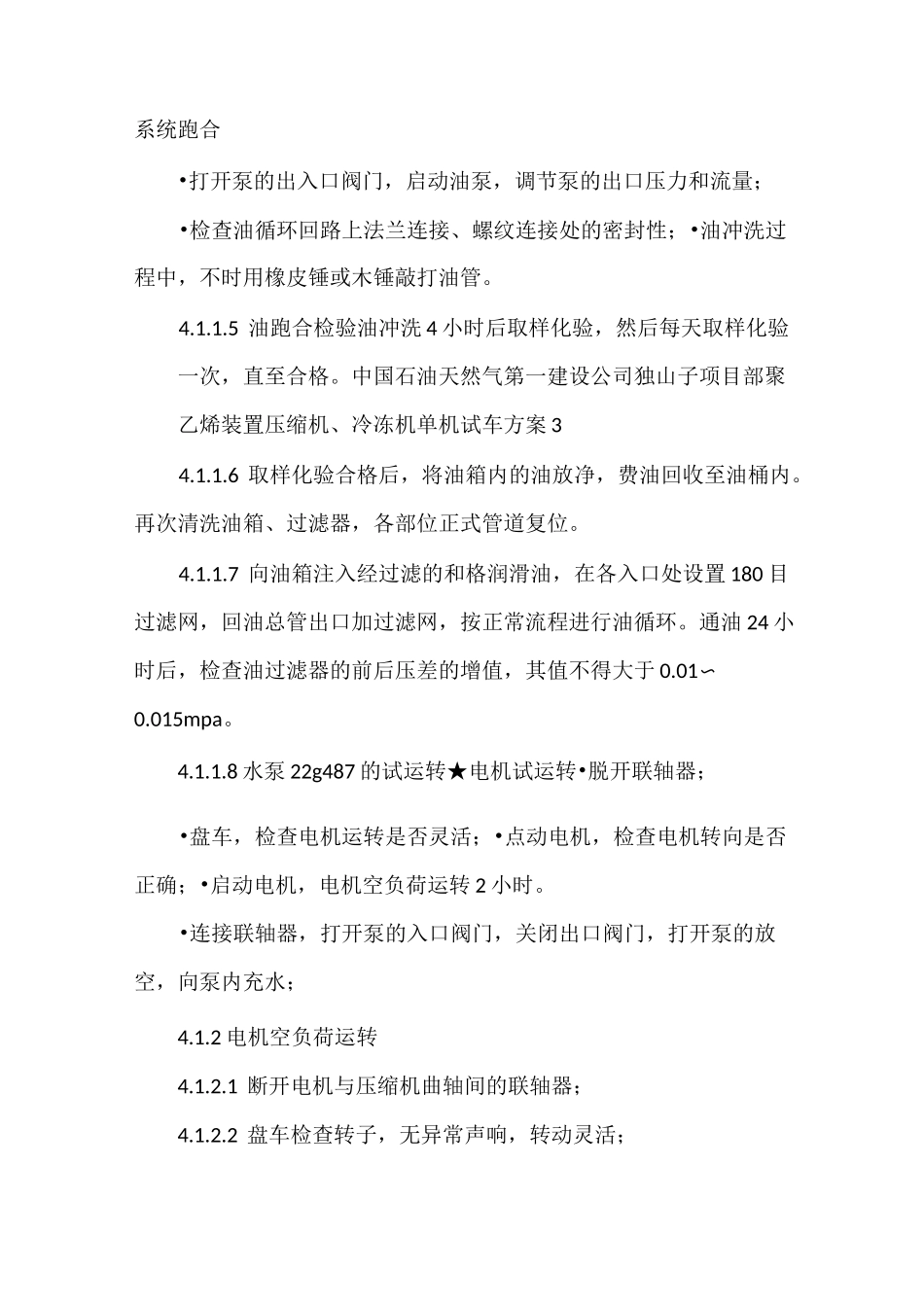

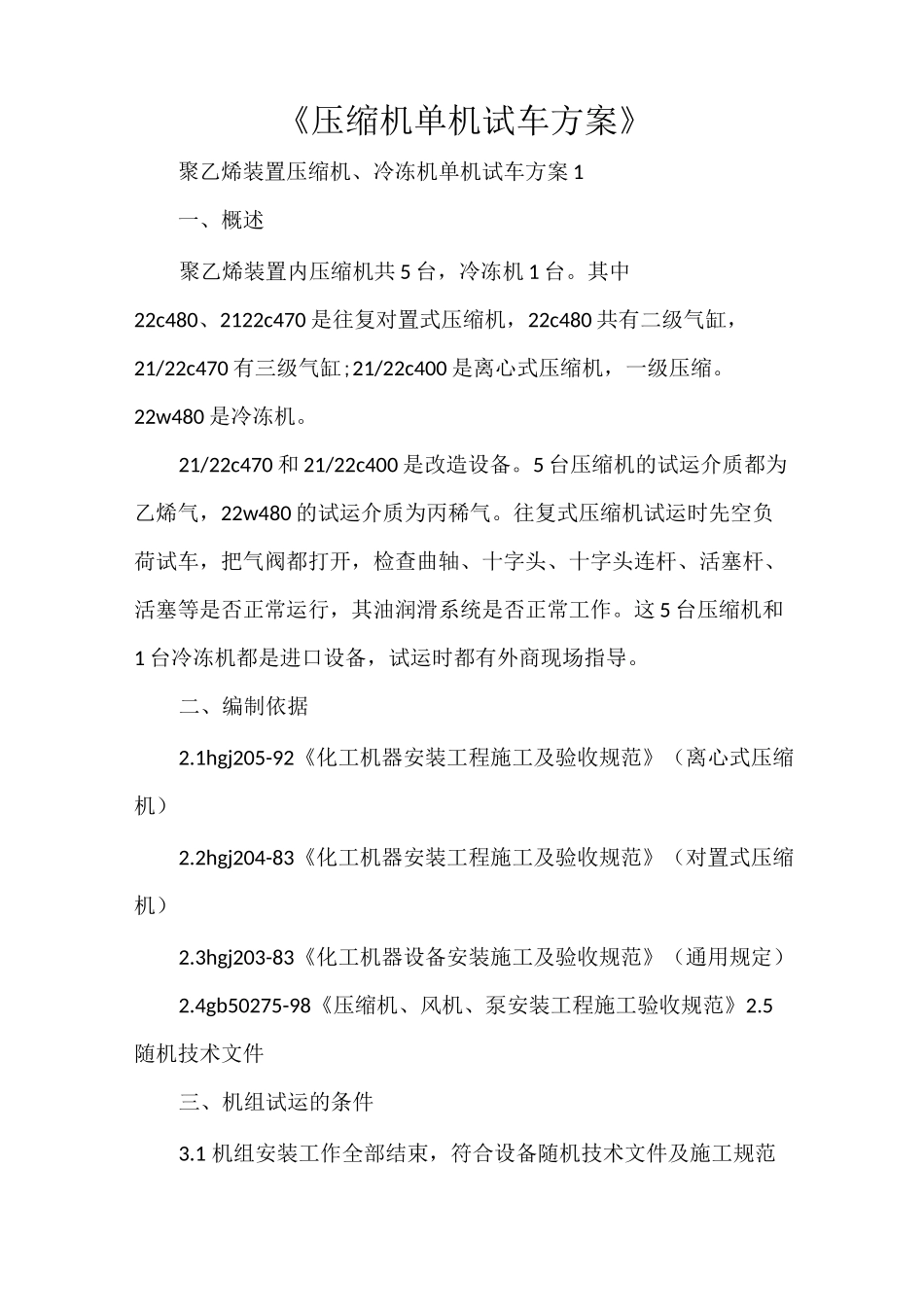

《压缩机单机试车方案》聚乙烯装置压缩机、冷冻机单机试车方案 1一、概述聚乙烯装置内压缩机共 5 台,冷冻机 1 台
其中22c480、2122c470 是往复对置式压缩机,22c480 共有二级气缸,21/22c470 有三级气缸;21/22c400 是离心式压缩机,一级压缩
22w480 是冷冻机
21/22c470 和 21/22c400 是改造设备
5 台压缩机的试运介质都为乙烯气,22w480 的试运介质为丙稀气
往复式压缩机试运时先空负荷试车,把气阀都打开,检查曲轴、十字头、十字头连杆、活塞杆、活塞等是否正常运行,其油润滑系统是否正常工作
这 5 台压缩机和1 台冷冻机都是进口设备,试运时都有外商现场指导
二、编制依据2
1hgj205-92《化工机器安装工程施工及验收规范》(离心式压缩机)2
2hgj204-83《化工机器安装工程施工及验收规范》(对置式压缩机)2
3hgj203-83《化工机器设备安装施工及验收规范》(通用规定)2
4gb50275-98《压缩机、风机、泵安装工程施工验收规范》2
5随机技术文件三、机组试运的条件3

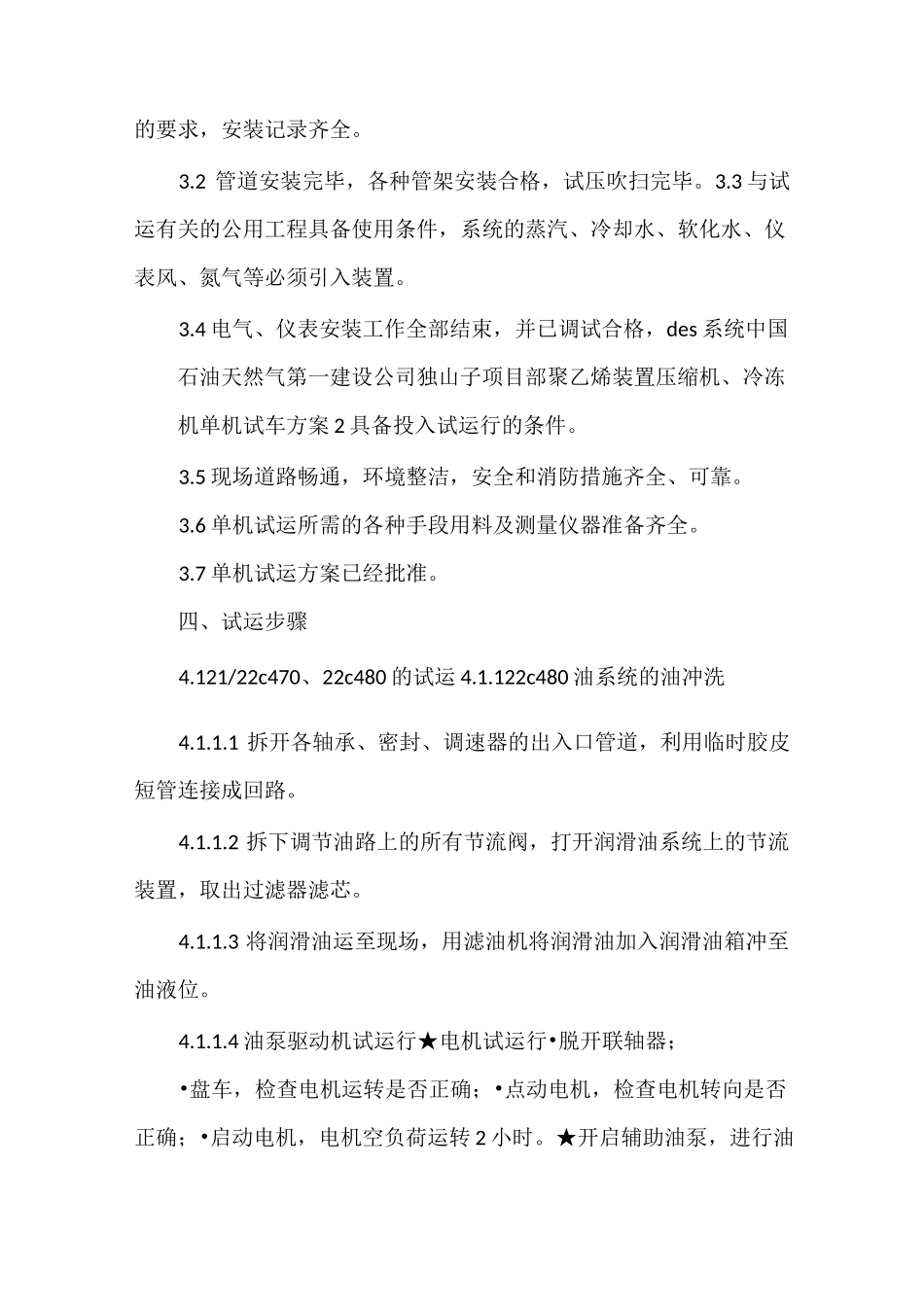

1 机组安装工作全部结束,符合设备随机技术文件及施工规范的要求,安装记录齐全
2 管道安装完毕,各种管架安装合格,试压吹扫完毕
3 与试运有关的公用工程具备使用条件,系统的蒸汽、冷却水、软化水、仪表风、氮气等必须引入装置
4 电气、仪表安装工作全部结束,并已调试合格,des 系统中国石油天然气第一建设公司独山子项目部聚乙烯装置压缩机、冷冻机单机试车方案 2 具备投入试运行的条件
5 现场道路畅通,环境整洁,安全和消防措施齐全、可靠
6 单机试运所需的各种手段用料及测量仪器准备齐全
7 单机试运方案已经批准
四、试运步骤4
121/22c470、22c480 的试运 4
122c480 油系统的油冲洗4
