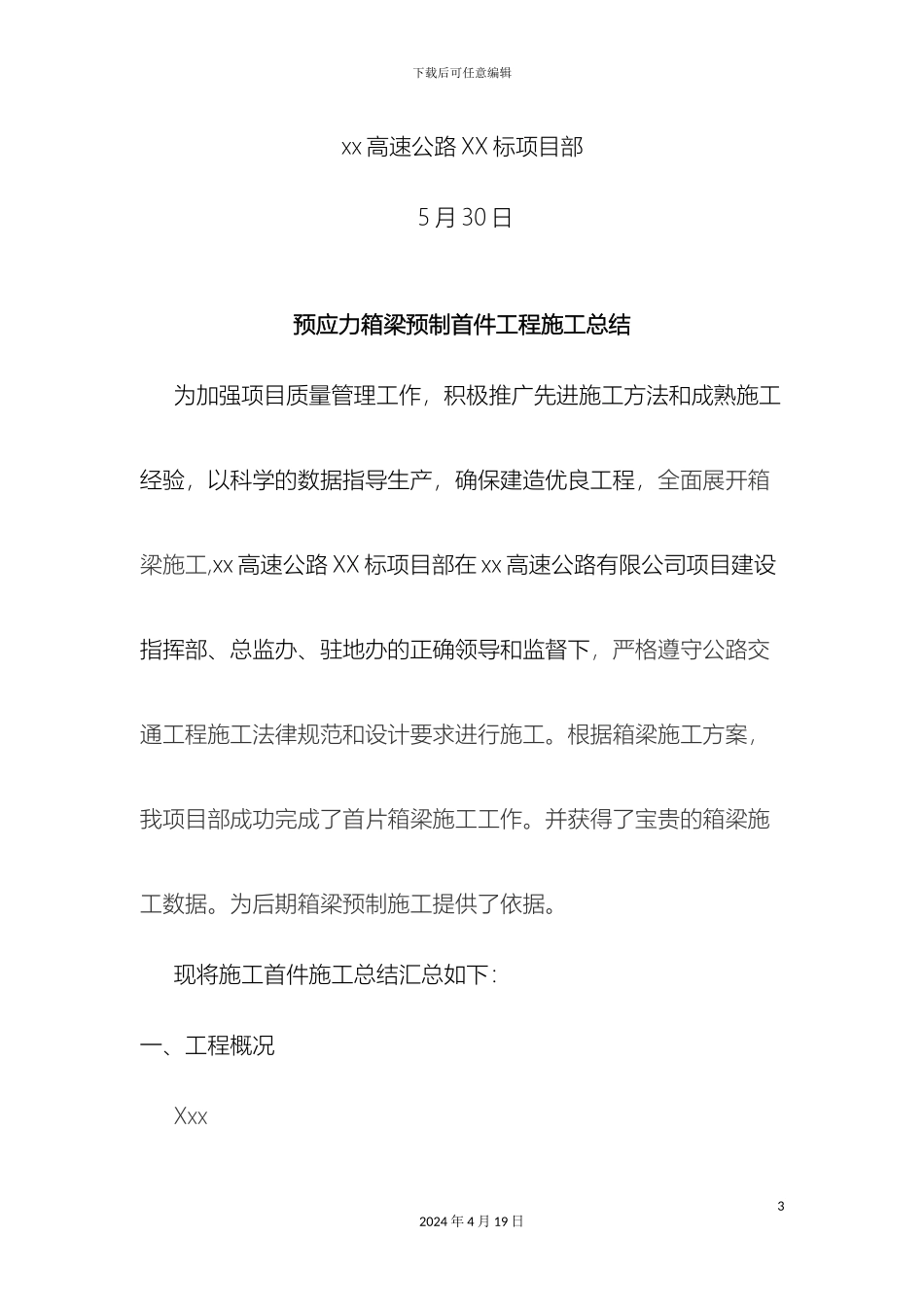

下载后可任意编辑预制箱梁首件工程施工总结先简支后连续12024 年 4 月 19 日下载后可任意编辑xx 高速公路 XX 合同段(K36+450—K44+800)预应力箱梁首件施工总结总结: xxx 审核: xxx 中铁 xx 局集团有限公司22024 年 4 月 19 日下载后可任意编辑xx 高速公路 XX 标项目部 5 月 30 日预应力箱梁预制首件工程施工总结为加强项目质量管理工作,积极推广先进施工方法和成熟施工经验,以科学的数据指导生产,确保建造优良工程,全面展开箱梁施工,xx 高速公路 XX 标项目部在 xx 高速公路有限公司项目建设指挥部、总监办、驻地办的正确领导和监督下,严格遵守公路交通工程施工法律规范和设计要求进行施工
根据箱梁施工方案,我项目部成功完成了首片箱梁施工工作
并获得了宝贵的箱梁施工数据
为后期箱梁预制施工提供了依据
现将施工首件施工总结汇总如下:一、工程概况Xxx32024 年 4 月 19 日下载后可任意编辑二、施工人员、施工机械及设备配置(一)管理及技术人员序号姓名职务主要职责1项目经理施工总负责人2项目总工施工技术负责人3生产副经理现场施工总负责人4安保部长现场安全管理负责人5物资部长物资负责人6工程部长现场技术负责人7桥梁工程师现场技术员8质检部长质检负责人9质检工程师现场质检员10试验室主任试验负责人11试验员现场试验12试验员现场试验(二)施工人员序号劳动工种人数(个)备注1班组长12机械操作工23模板工74混凝土操作工85张拉压浆操作人员56钢筋工107电工18杂工3(三)主要施工机械设备表序号设备名称规格功率及容量单位数量完好率备注42024 年 4 月 19 日下载后可任意编辑1龙门吊80T台2完好已进场2龙门吊10T台1完好已进场3电焊机BX500台4完好已进场4钢筋切割机GQ40A台2完好已进场5钢筋弯曲机GW40-1台2
