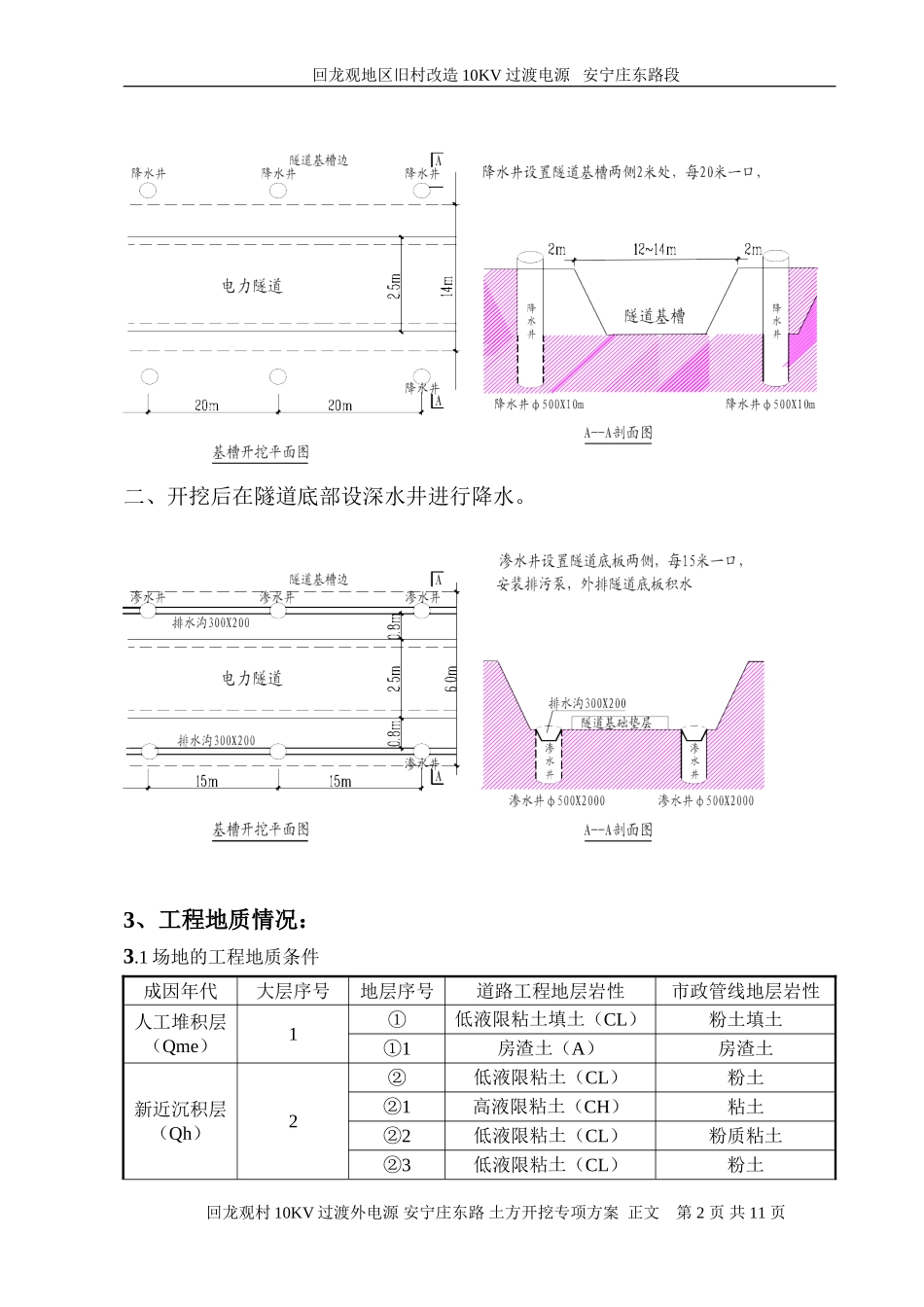

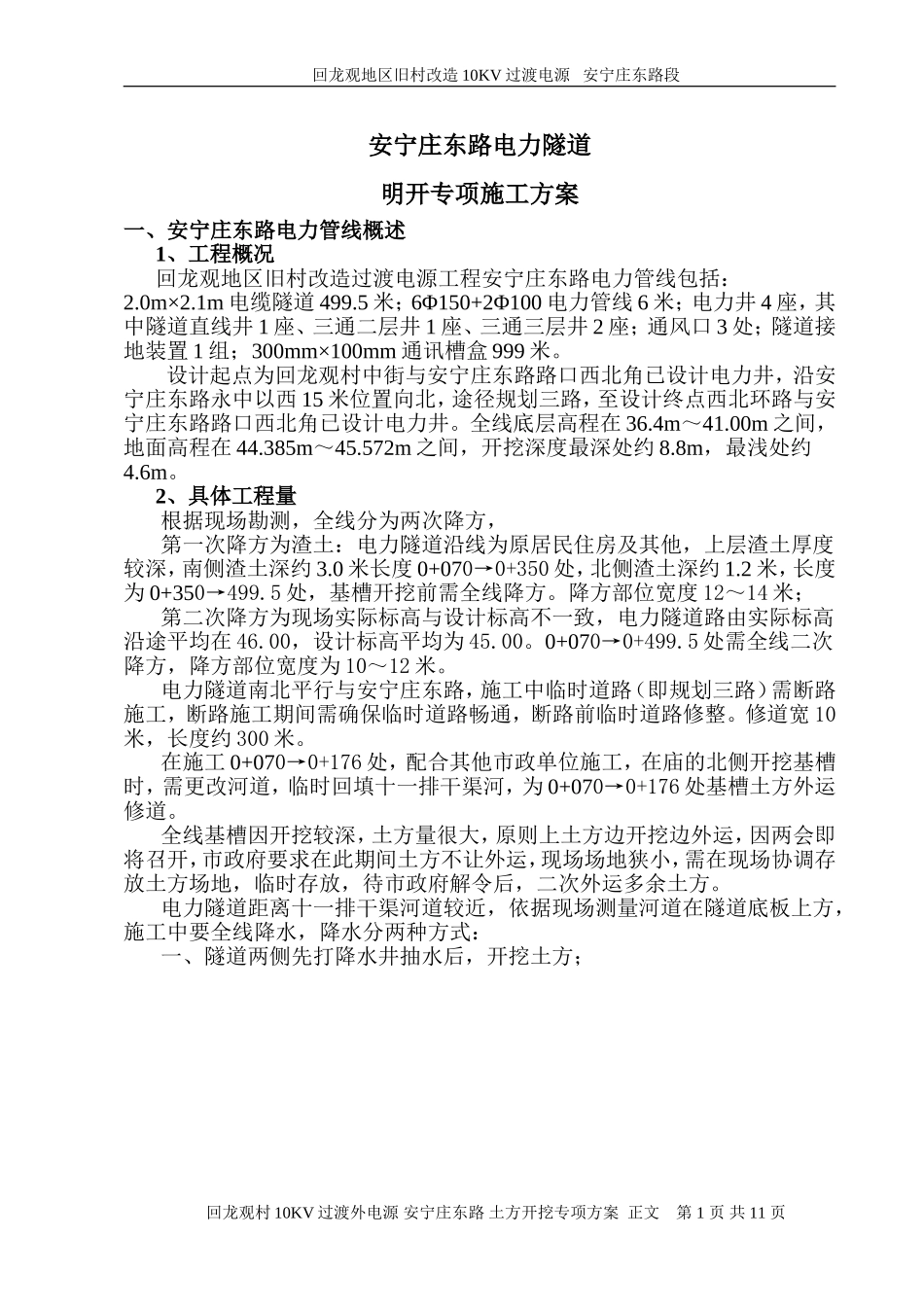

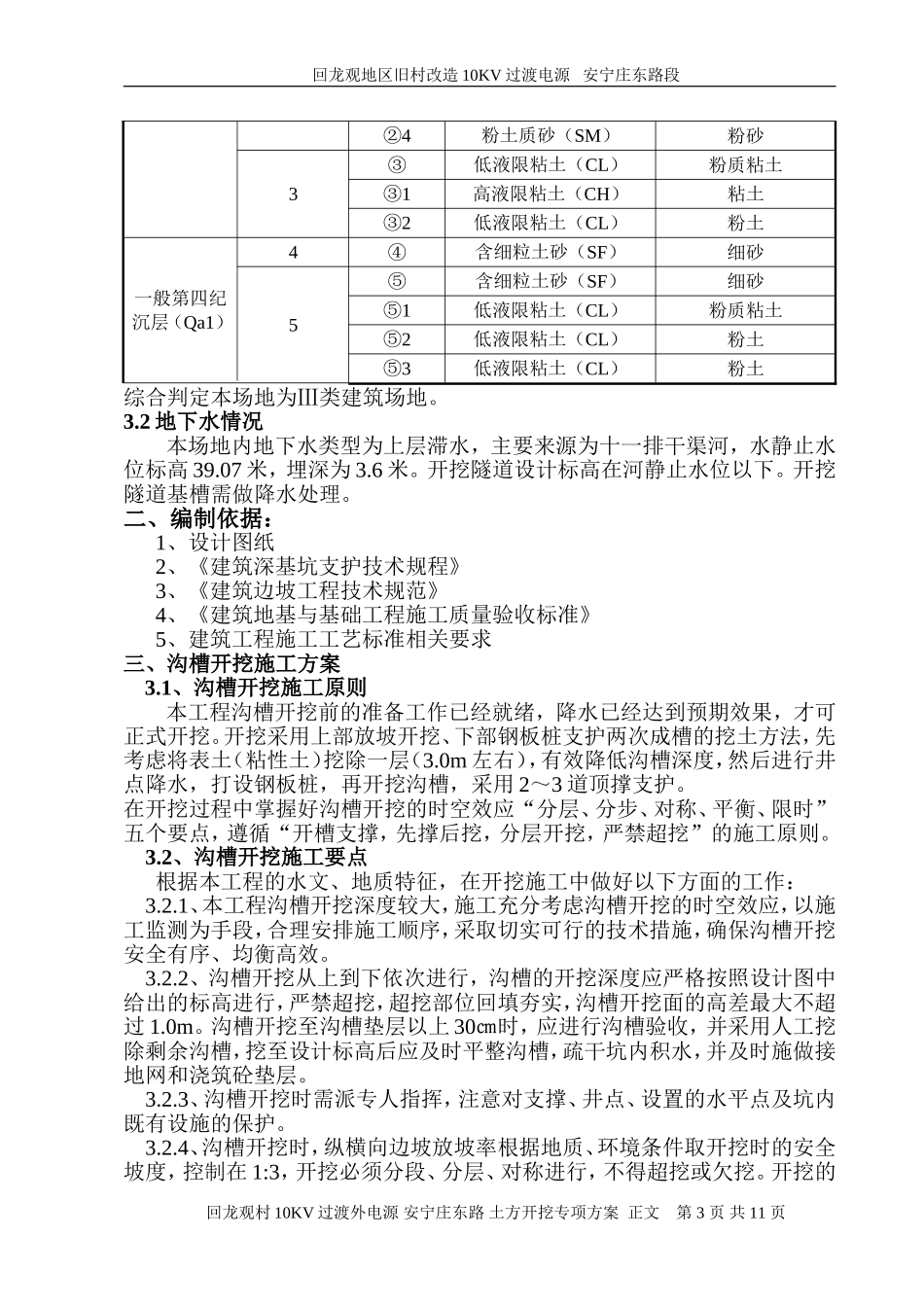

回龙观地区旧村改造 10KV 过渡电源 安宁庄东路段安宁庄东路电力隧道明开专项施工方案一、安宁庄东路电力管线概述1、工程概况回龙观地区旧村改造过渡电源工程安宁庄东路电力管线包括: 2
1m 电缆隧道 499
5 米;6Φ150+2Φ100 电力管线 6 米;电力井 4 座,其中隧道直线井 1 座、三通二层井 1 座、三通三层井 2 座;通风口 3 处;隧道接地装置 1 组;300mm×100mm 通讯槽盒 999 米
设计起点为回龙观村中街与安宁庄东路路口西北角已设计电力井,沿安宁庄东路永中以西 15 米位置向北,途径规划三路,至设计终点西北环路与安宁庄东路路口西北角已设计电力井
全线底层高程在 36
00m 之间,地面高程在 44
385m~45
572m 之间,开挖深度最深处约 8
8m,最浅处约4
2、具体工程量根据现场勘测,全线分为两次降方, 第一次降方为渣土:电力隧道沿线为原居民住房及其他,上层渣土厚度较深,南侧渣土深约 3
0 米长度 0+070→0+350 处,北侧渣土深约 1
2 米,长度为 0+350→499
5 处,基槽开挖前需全线降方
降方部位宽度 12~14 米;第二次降方为现场实际标高与设计标高不一致,电力隧道路由实际标高沿途平均在 46
00,设计标高平均为 45
0+070→0+499
5 处需全线二次降方,降方部位宽度为 10~12 米
电力隧道南北平行与安宁庄东路,施工中临时道路(即规划三路)需断路施工,断路施工期间需确保临时道路畅通,断路前临时道路修整
修道宽 10米,长度约 300 米
在施工 0+070→0+176 处,配合其他市政单位施工,在庙的北侧开挖基槽时,需更改河道,临时回填十一排干渠河,为 0+070→0+176 处基槽土方外运修道
全线基槽因开挖较深,土方量很大,原则上土方边开挖边外运,因
