首件冷再生试验段施工方案工程名称:106国道濮阳境冀豫交界至濮范高速立交段改建工程(JPLM-1)施工单位:河北建设集团有限公司日期:2013年5月30日目录:1

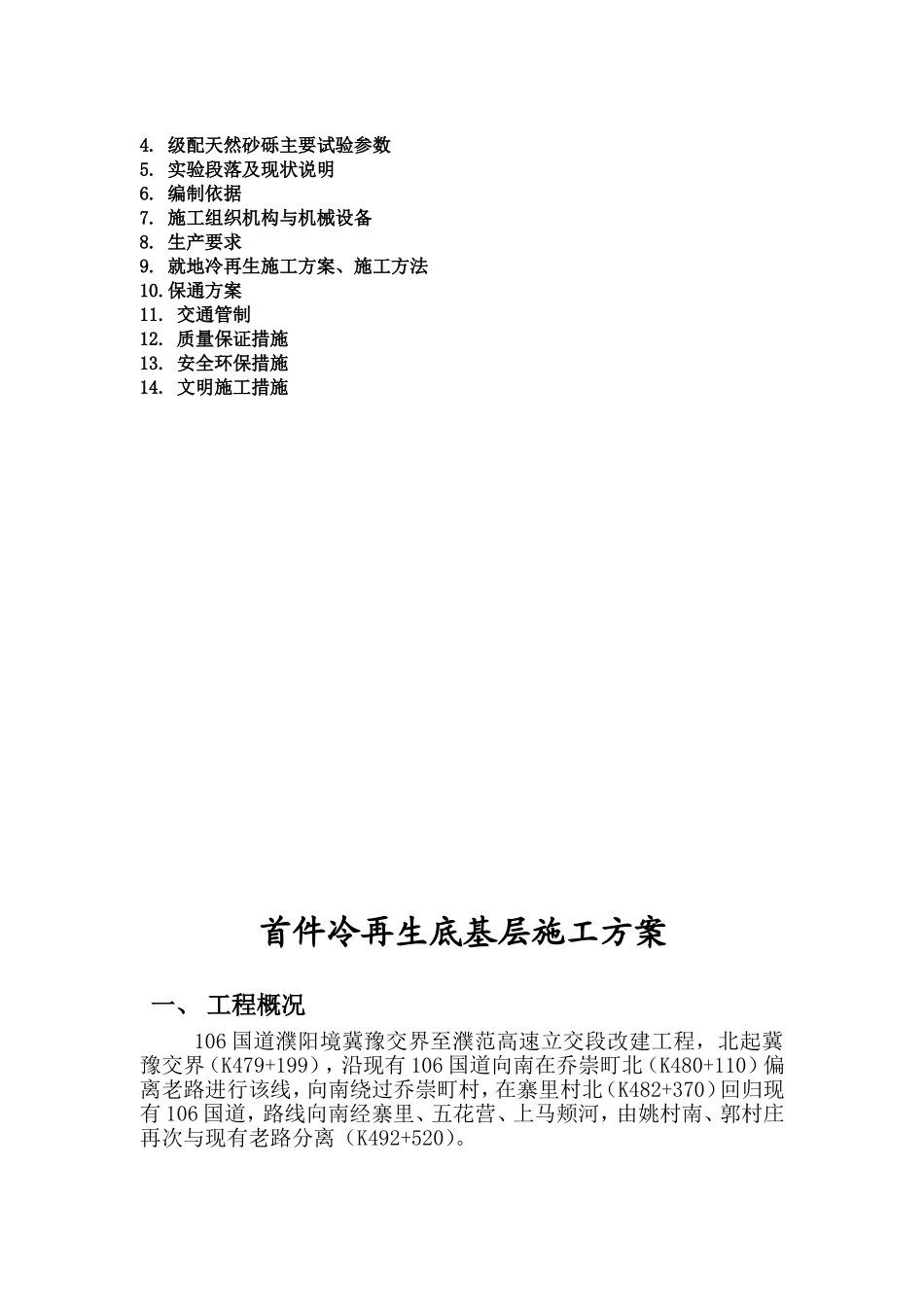

设计标准及压实度、规范要求4
级配天然砂砾主要试验参数5
实验段落及现状说明6
施工组织机构与机械设备8
就地冷再生施工方案、施工方法10
保通方案11
交通管制12
质量保证措施13
安全环保措施14
文明施工措施首件冷再生底基层施工方案一、工程概况106国道濮阳境冀豫交界至濮范高速立交段改建工程,北起冀豫交界(K479+199),沿现有106国道向南在乔崇町北(K480+110)偏离老路进行该线,向南绕过乔崇町村,在寨里村北(K482+370)回归现有106国道,路线向南经寨里、五花营、上马颊河,由姚村南、郭村庄再次与现有老路分离(K492+520)

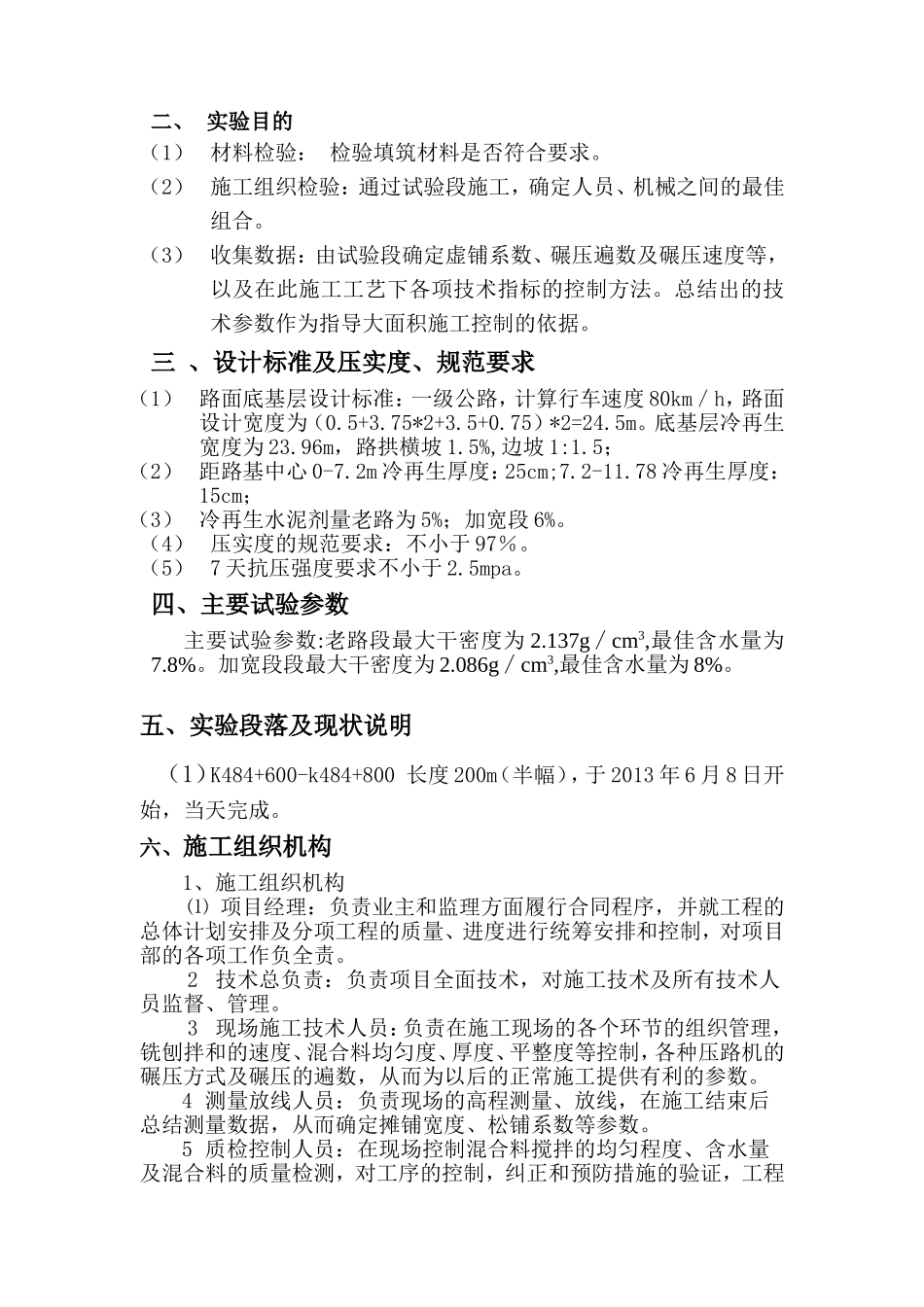

二、实验目的(1)材料检验:检验填筑材料是否符合要求
(2)施工组织检验:通过试验段施工,确定人员、机械之间的最佳组合
(3)收集数据:由试验段确定虚铺系数、碾压遍数及碾压速度等,以及在此施工工艺下各项技术指标的控制方法
总结出的技术参数作为指导大面积施工控制的依据
三、设计标准及压实度、规范要求(1)路面底基层设计标准:一级公路,计算行车速度80km/h,路面设计宽度为(0
75*2+3
75)*2=24
底基层冷再生宽度为23
96m,路拱横坡1
5%,边坡1:1
5;(2)距路基中心0-7
2m冷再生厚度:25cm;7
78冷再生厚度:15cm;(3)冷再生水泥剂量老路为5%;加宽段6%
(4)压实度的规范要求:不小于97%
(5)7天抗压强度要求不小于2
四、主要试验参数主要试验参数:老路段最大干密度为2
137g∕cm3,最佳含水量为7
加宽段段最大干密度为
