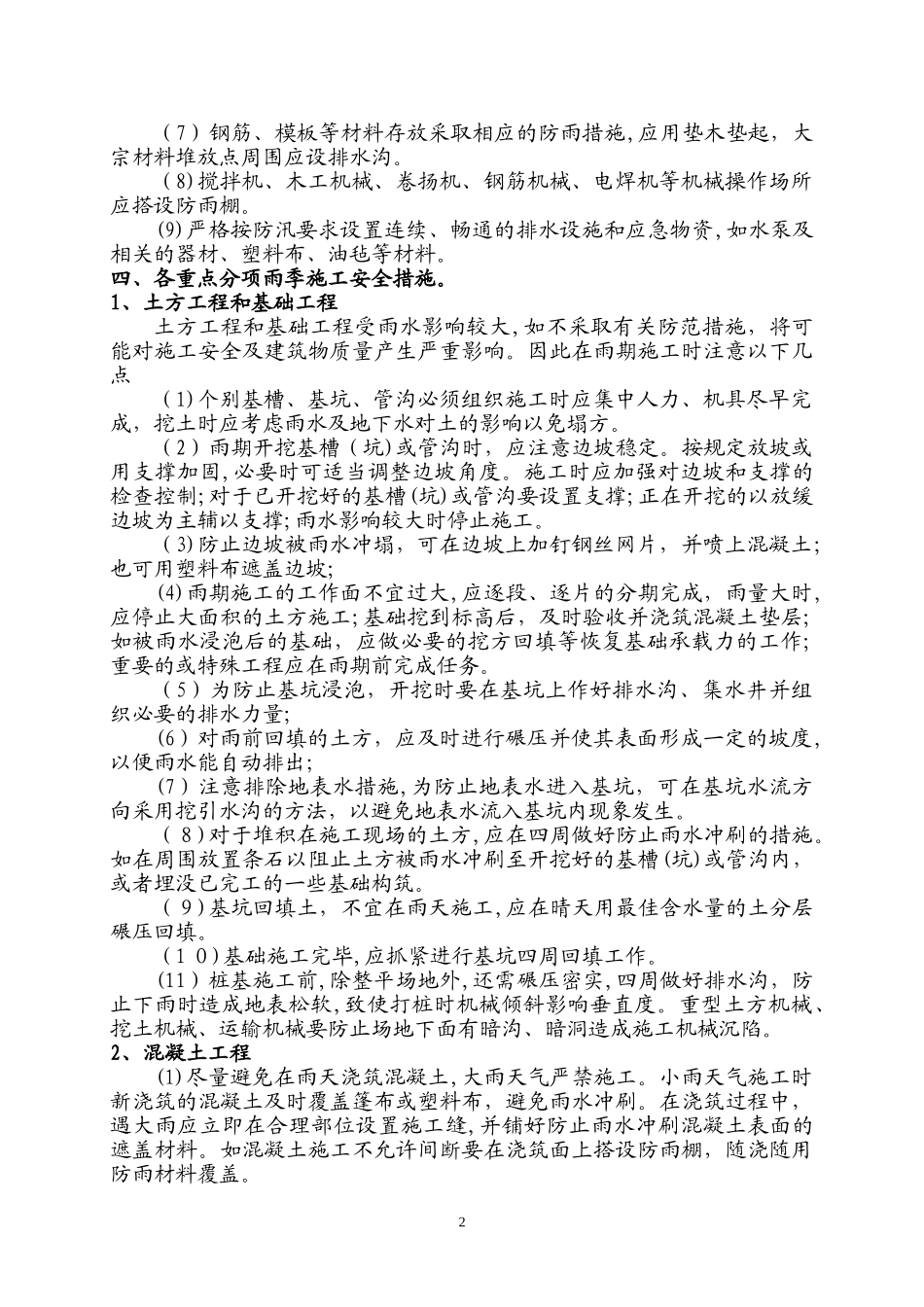

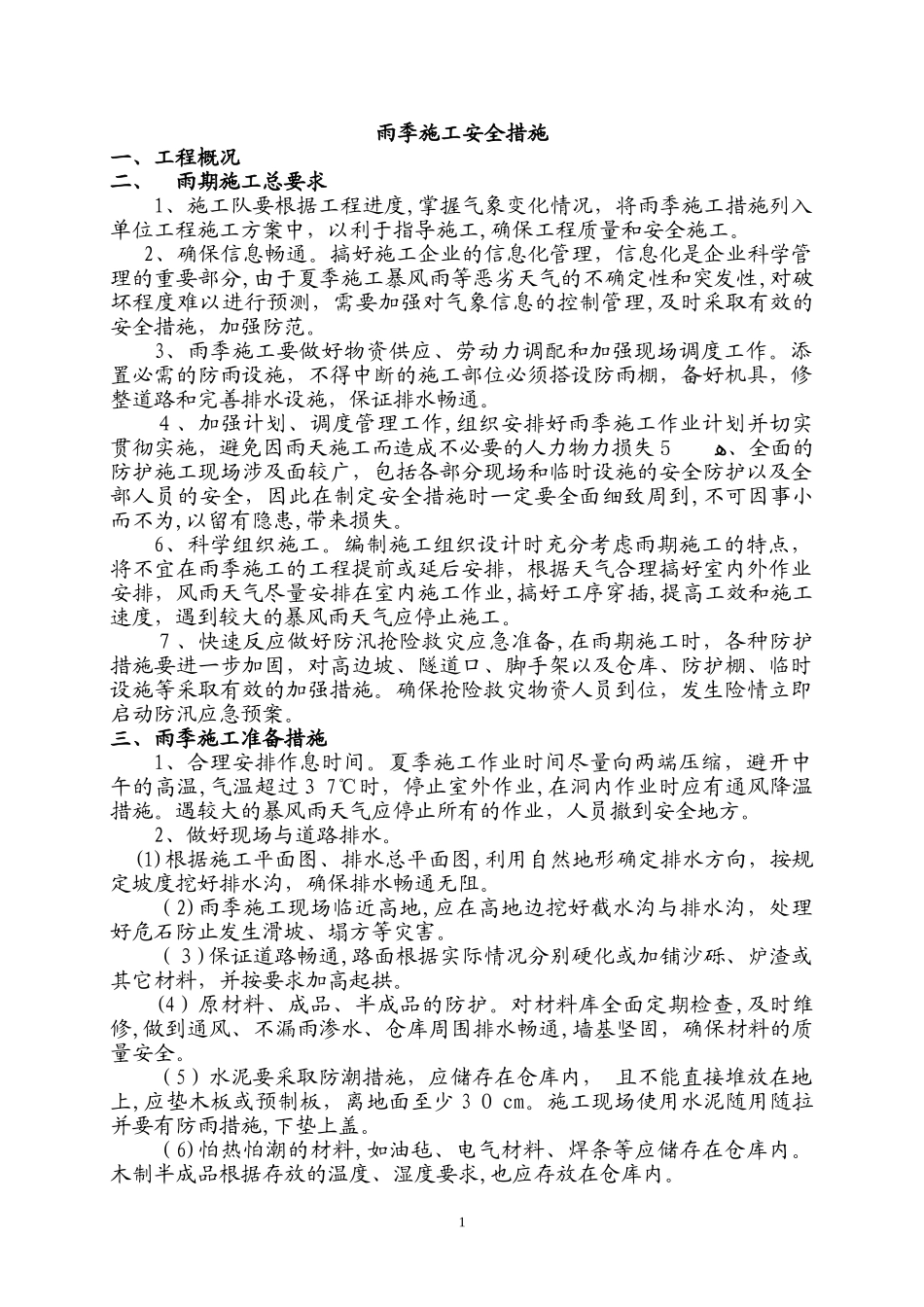

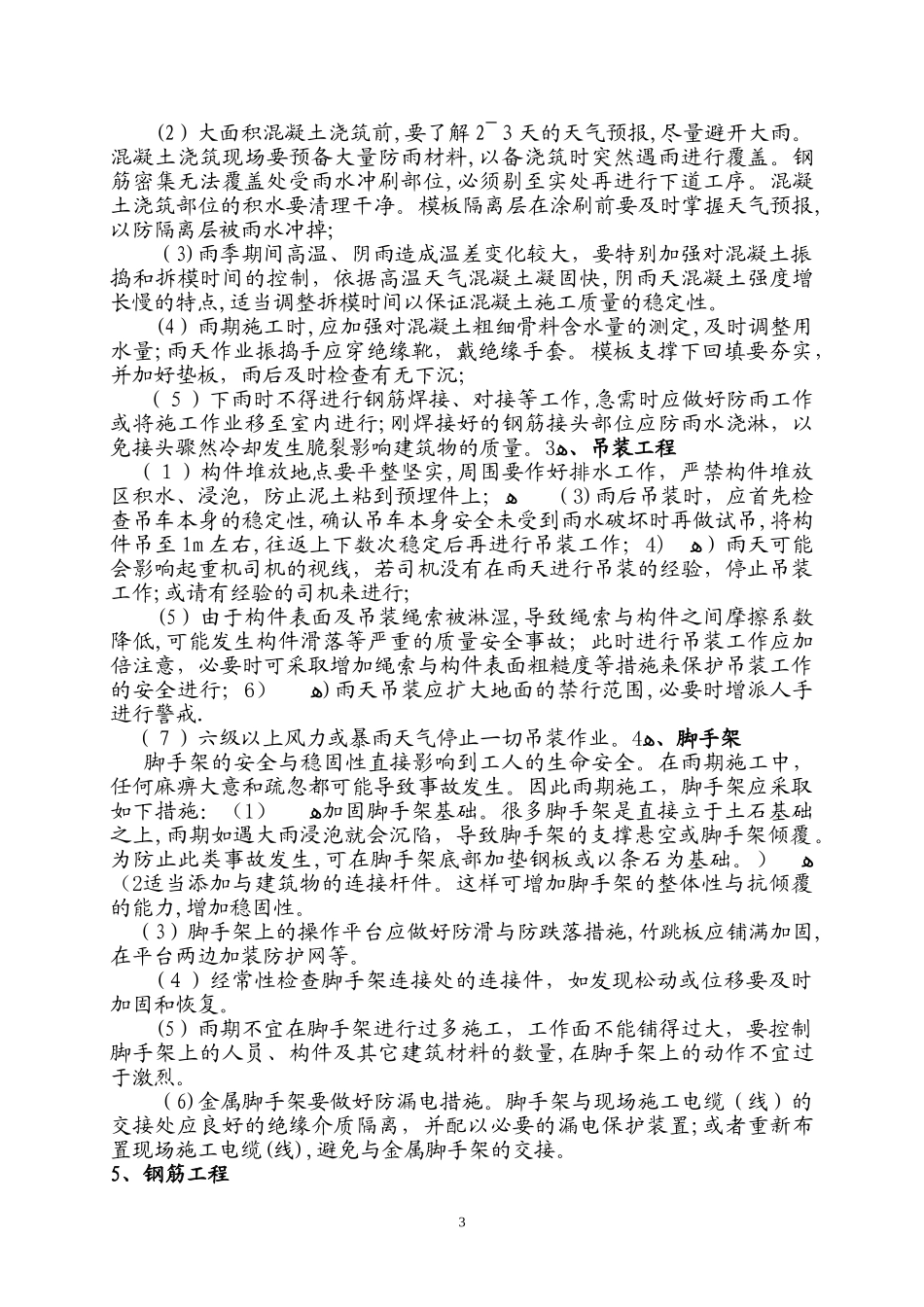

雨季施工安全措施一、工程概况二、雨期施工总要求1、施工队要根据工程进度,掌握气象变化情况,将雨季施工措施列入单位工程施工方案中,以利于指导施工,确保工程质量和安全施工
2、确保信息畅通
搞好施工企业的信息化管理,信息化是企业科学管理的重要部分,由于夏季施工暴风雨等恶劣天气的不确定性和突发性,对破坏程度难以进行预测,需要加强对气象信息的控制管理,及时采取有效的安全措施,加强防范
3、雨季施工要做好物资供应、劳动力调配和加强现场调度工作
添置必需的防雨设施,不得中断的施工部位必须搭设防雨棚,备好机具,修整道路和完善排水设施,保证排水畅通
4、加强计划、调度管理工作,组织安排好雨季施工作业计划并切实贯彻实施,避免因雨天施工而造成不必要的人力物力损失ﻫ5、全面的防护施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,因此在制定安全措施时一定要全面细致周到,不可因事小而不为,以留有隐患,带来损失
6、科学组织施工
编制施工组织设计时充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后安排,根据天气合理搞好室内外作业安排,风雨天气尽量安排在室内施工作业,搞好工序穿插,提高工效和施工速度,遇到较大的暴风雨天气应停止施工
7、快速反应做好防汛抢险救灾应急准备,在雨期施工时,各种防护措施要进一步加固,对高边坡、隧道口、脚手架以及仓库、防护棚、临时设施等采取有效的加强措施
确保抢险救灾物资人员到位,发生险情立即启动防汛应急预案
三、雨季施工准备措施1、合理安排作息时间
夏季施工作业时间尽量向两端压缩,避开中午的高温,气温超过37℃时,停止室外作业,在洞内作业时应有通风降温措施
遇较大的暴风雨天气应停止所有的作业,人员撤到安全地方
2、做好现场与道路排水
(1)根据施工平面图、排水总平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻
(2)雨季施工
