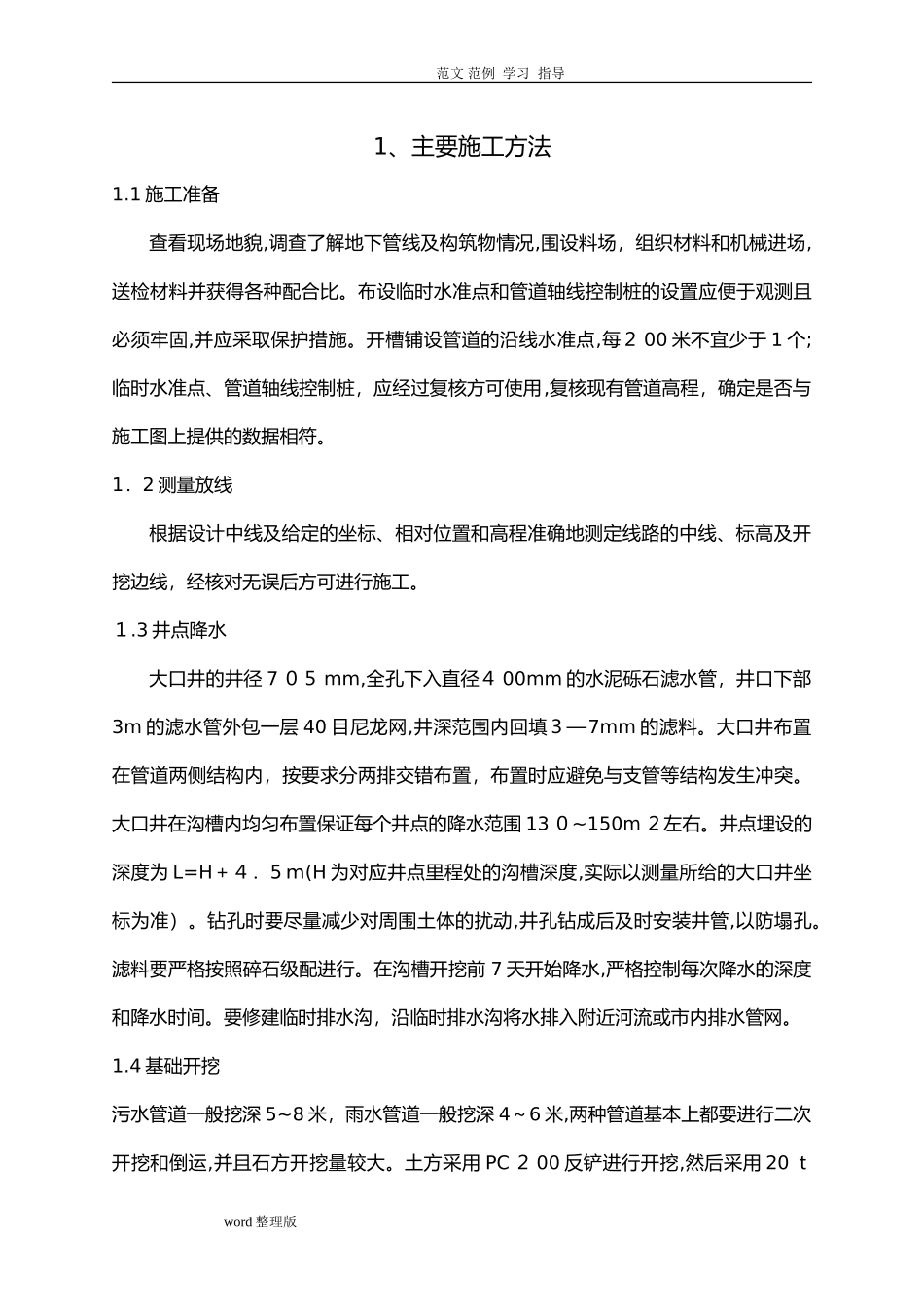

范文范例学习指导1、主要施工方法1
1施工准备查看现场地貌,调查了解地下管线及构筑物情况,围设料场,组织材料和机械进场,送检材料并获得各种配合比
布设临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施
开槽铺设管道的沿线水准点,每200米不宜少于1个;临时水准点、管道轴线控制桩,应经过复核方可使用,复核现有管道高程,确定是否与施工图上提供的数据相符
1.2测量放线根据设计中线及给定的坐标、相对位置和高程准确地测定线路的中线、标高及开挖边线,经核对无误后方可进行施工
3井点降水大口井的井径705mm,全孔下入直径400mm的水泥砾石滤水管,井口下部3m的滤水管外包一层40目尼龙网,井深范围内回填3—7mm的滤料
大口井布置在管道两侧结构内,按要求分两排交错布置,布置时应避免与支管等结构发生冲突
大口井在沟槽内均匀布置保证每个井点的降水范围130~150m2左右
井点埋设的深度为L=H+4.5m(H为对应井点里程处的沟槽深度,实际以测量所给的大口井坐标为准)
钻孔时要尽量减少对周围土体的扰动,井孔钻成后及时安装井管,以防塌孔
滤料要严格按照碎石级配进行
在沟槽开挖前7天开始降水,严格控制每次降水的深度和降水时间
要修建临时排水沟,沿临时排水沟将水排入附近河流或市内排水管网
4基础开挖污水管道一般挖深5~8米,雨水管道一般挖深4~6米,两种管道基本上都要进行二次开挖和倒运,并且石方开挖量较大
土方采用PC200反铲进行开挖,然后采用20tword整理版范文范例学习指导自卸汽车运输至填筑区或弃渣场
石方开挖,主要采用PC360挖机装炮头进行开挖,然后挖机配合20t自卸汽车运输至填筑区或弃渣场

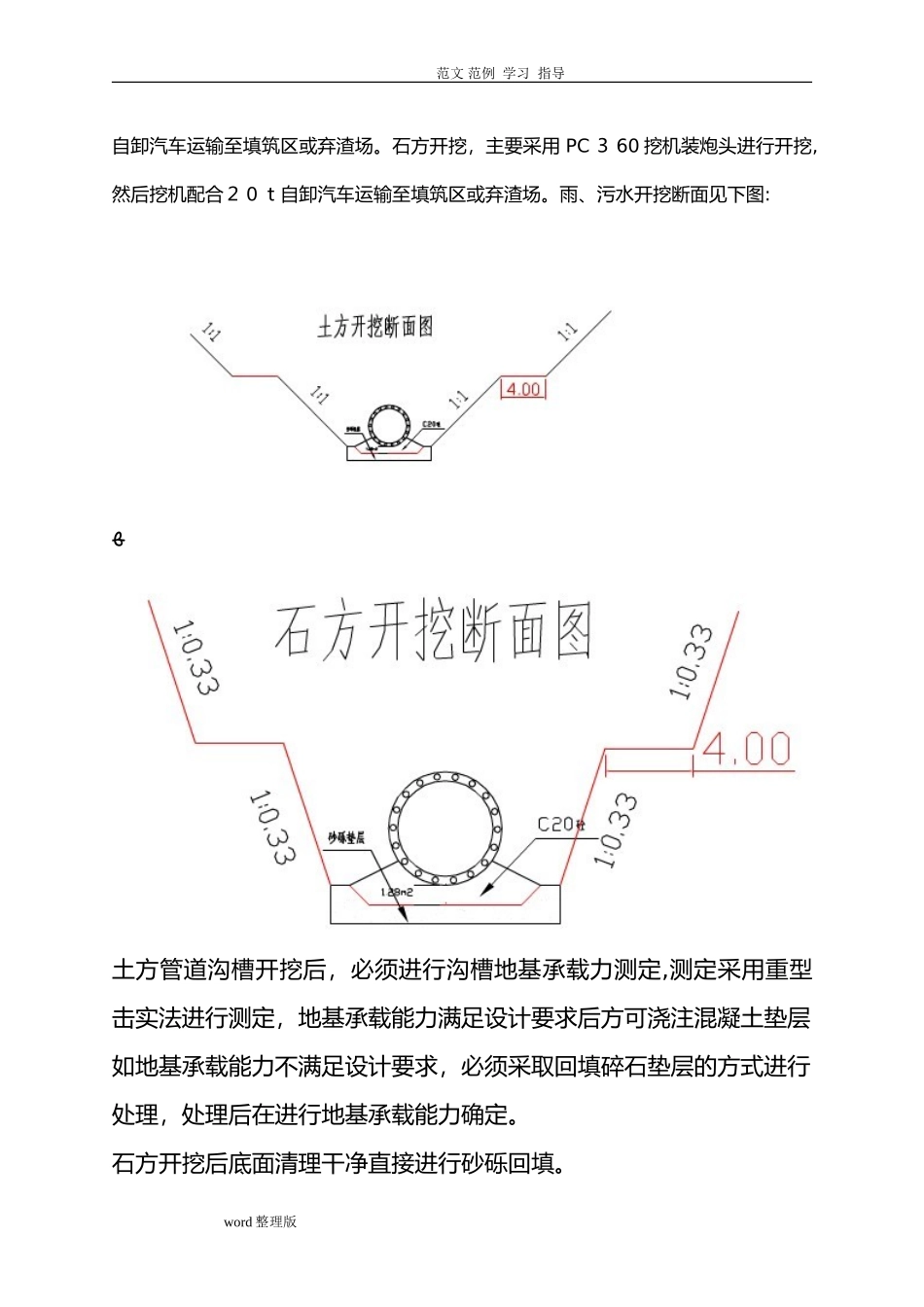

雨、污水开挖断面见下图:ﻬ土方管道沟槽开挖后,必须进行沟槽地基承载力测定,测定采用重型击实法进行测定,地基承载能力满足设计要求后方可浇注混凝土垫层如地基承载能力不满
