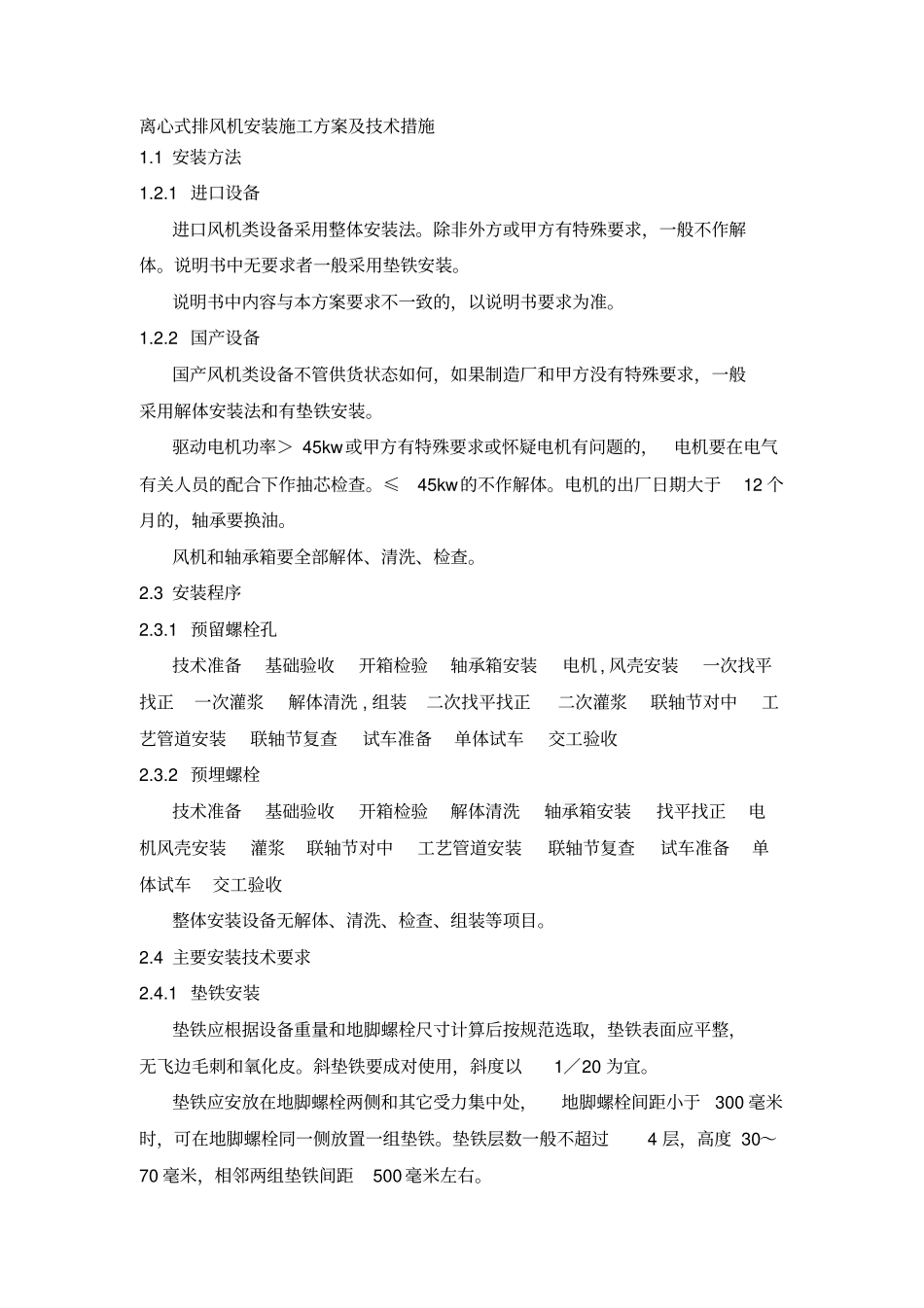

离心式排风机安装施工方案及技术措施1.1 安装方法1.2.1 进口设备进口风机类设备采用整体安装法。除非外方或甲方有特殊要求,一般不作解体。说明书中无要求者一般采用垫铁安装。说明书中内容与本方案要求不一致的,以说明书要求为准。1.2.2 国产设备国产风机类设备不管供货状态如何,如果制造厂和甲方没有特殊要求,一般采用解体安装法和有垫铁安装。驱动电机功率> 45kw或甲方有特殊要求或怀疑电机有问题的,电机要在电气有关人员的配合下作抽芯检查。≤45kw的不作解体。电机的出厂日期大于12 个月的,轴承要换油。风机和轴承箱要全部解体、清洗、检查。2.3 安装程序2.3.1 预留螺栓孔技术准备基础验收开箱检验轴承箱安装电机 , 风壳安装一次找平找正一次灌浆解体清洗 , 组装二次找平找正二次灌浆联轴节对中工艺管道安装联轴节复查试车准备单体试车交工验收2.3.2 预埋螺栓技术准备基础验收开箱检验解体清洗轴承箱安装找平找正电机风壳安装灌浆联轴节对中工艺管道安装联轴节复查试车准备单体试车交工验收整体安装设备无解体、清洗、检查、组装等项目。2.4 主要安装技术要求2.4.1 垫铁安装垫铁应根据设备重量和地脚螺栓尺寸计算后按规范选取,垫铁表面应平整,无飞边毛刺和氧化皮。斜垫铁要成对使用,斜度以1/20 为宜。垫铁应安放在地脚螺栓两侧和其它受力集中处,地脚螺栓间距小于300 毫米时,可在地脚螺栓同一侧放置一组垫铁。垫铁层数一般不超过4 层,高度 30~70 毫米,相邻两组垫铁间距500 毫米左右。垫铁与设备底座应接触均匀,用0.05 毫米塞尺检查时塞入长度不得超过垫铁长(宽)度的 1/3。设备找平找正后,垫铁组应露出设备底座10~30 毫米,垫铁层间要进行点焊。安装在钢架上的垫铁要与钢架焊牢。垫铁安装后24 小时内要进行二次灌浆。2.4.2 地脚螺栓地脚螺栓应垂直安装,与预留螺栓孔四周的间距不小于15 毫米,且不得挨住底部。砼强度达到 75%时,可把紧地脚螺栓。把紧后,螺栓应露出螺母1.5 ~3 个螺距。露出部分要涂油保护。把紧地脚螺栓应均匀进行,力矩按规范要求。2.4.3 找平找正2.4.3.1离心式风机(1)标高:标高在设备底座下面或轴心线上测量,允许偏差±5 毫米。(2)中心线位移≤ 5 毫米(3)水平度:水平度在轴承箱中分面上或轴的延伸端上测量,风壳水平在出风口法兰面上或机加工面上测量,风壳水平仅作为参考, 以保证风壳和转子轴的对中为准。电机不考虑水平,以保证和轴承箱的对中为准。...
