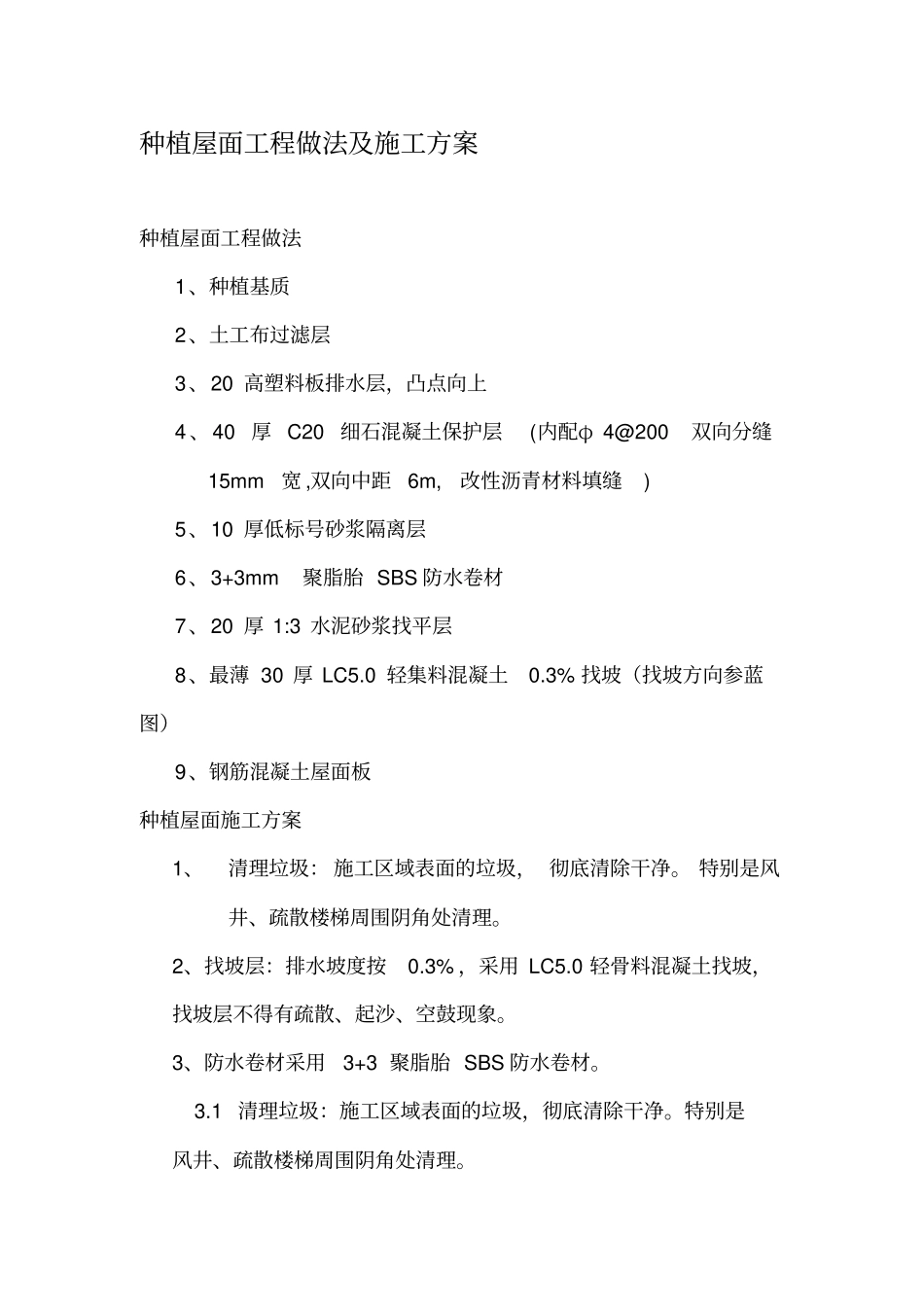

种植屋面工程做法及施工方案种植屋面工程做法1、种植基质2、土工布过滤层3、20 高塑料板排水层,凸点向上4 、40 厚 C20 细石混凝土保护层(内配φ 4@200双向分缝15mm宽 ,双向中距6m, 改性沥青材料填缝) 5、10 厚低标号砂浆隔离层6、3+3mm聚脂胎 SBS 防水卷材7、20 厚 1:3 水泥砂浆找平层8、最薄 30 厚 LC5
0 轻集料混凝土0
3% 找坡(找坡方向参蓝图)9、钢筋混凝土屋面板种植屋面施工方案1、清理垃圾: 施工区域表面的垃圾, 彻底清除干净
特别是风井、疏散楼梯周围阴角处清理
2、找坡层:排水坡度按0
3% ,采用 LC5
0 轻骨料混凝土找坡,找坡层不得有疏散、起沙、空鼓现象
3、防水卷材采用3+3 聚脂胎 SBS 防水卷材
1 清理垃圾:施工区域表面的垃圾,彻底清除干净
特别是风井、疏散楼梯周围阴角处清理
2 涂刷冷底子油要均匀,干燥后方可施施工
3 采用热熔法铺贴防水卷材,不得过分加热或烧穿卷材,铺贴卷材应平整顺直、不得空鼓,搭接尺寸准确,不得扭曲;长短边搭接长度不小于100mm ,铺贴时应排除卷材下面的空气,并碾压粘贴牢固,搭接处应用相容密封材料密封

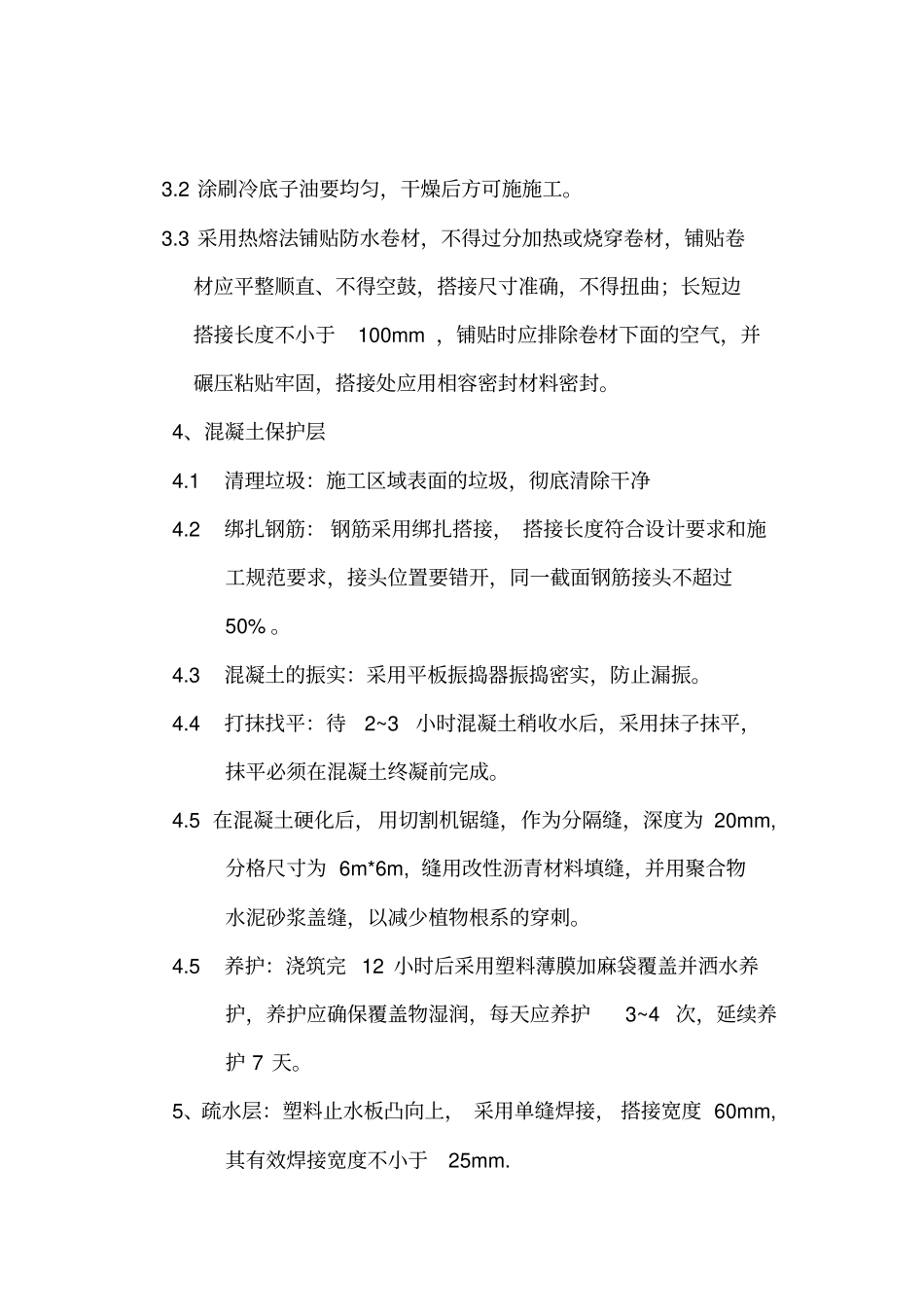

4、混凝土保护层4
1 清理垃圾:施工区域表面的垃圾,彻底清除干净4
2 绑扎钢筋: 钢筋采用绑扎搭接, 搭接长度符合设计要求和施工规范要求,接头位置要错开,同一截面钢筋接头不超过50%
3 混凝土的振实:采用平板振捣器振捣密实,防止漏振
4 打抹找平:待2~3小时混凝土稍收水后,采用抹子抹平,抹平必须在混凝土终凝前完成
5 在混凝土硬化后,用切割机锯缝,作为分隔缝,深度为 20mm,分格尺寸为 6m*6m, 缝用改性沥青材料填缝,并用聚合物水泥砂浆盖缝,以减少植物根系的穿刺
5 养护:浇筑完 12 小时后采用塑料薄膜加麻袋覆盖并洒水养护,养护应
