襄阳市科技馆新馆工程中建三局第二建设工程有限责任公司襄阳市科技馆新馆项目部二〇一三年十月一日一、施工准备1、生产准备(1)办理好各种施工手续;(2)组织设备、人员进场,搭建临时设施,建立安全警示牌和防火设施;(3)布设供水、供电及排水系统,安装好临时用水、用电设施;(4)根据塔吊服务半径合理布置钢筋加工棚区域;襄阳市科技馆新馆项目钢筋加工棚施工方案第 1 页,共 8 页(5)场地整平及砖渣铺垫
2、材料要求钢筋加工棚砼基础所需:(1)水泥:根据设计要求确定水泥品种、强度等级
(2)砂:中砂或粗砂,含泥量不大于5%
(3)石子:粒径为 0
2cm 的碎石,含泥量不大于2%
(4)水:使用自来水或不含有害物质的洁净水
3、施工机具电焊机、挖机、混凝土搅拌机等

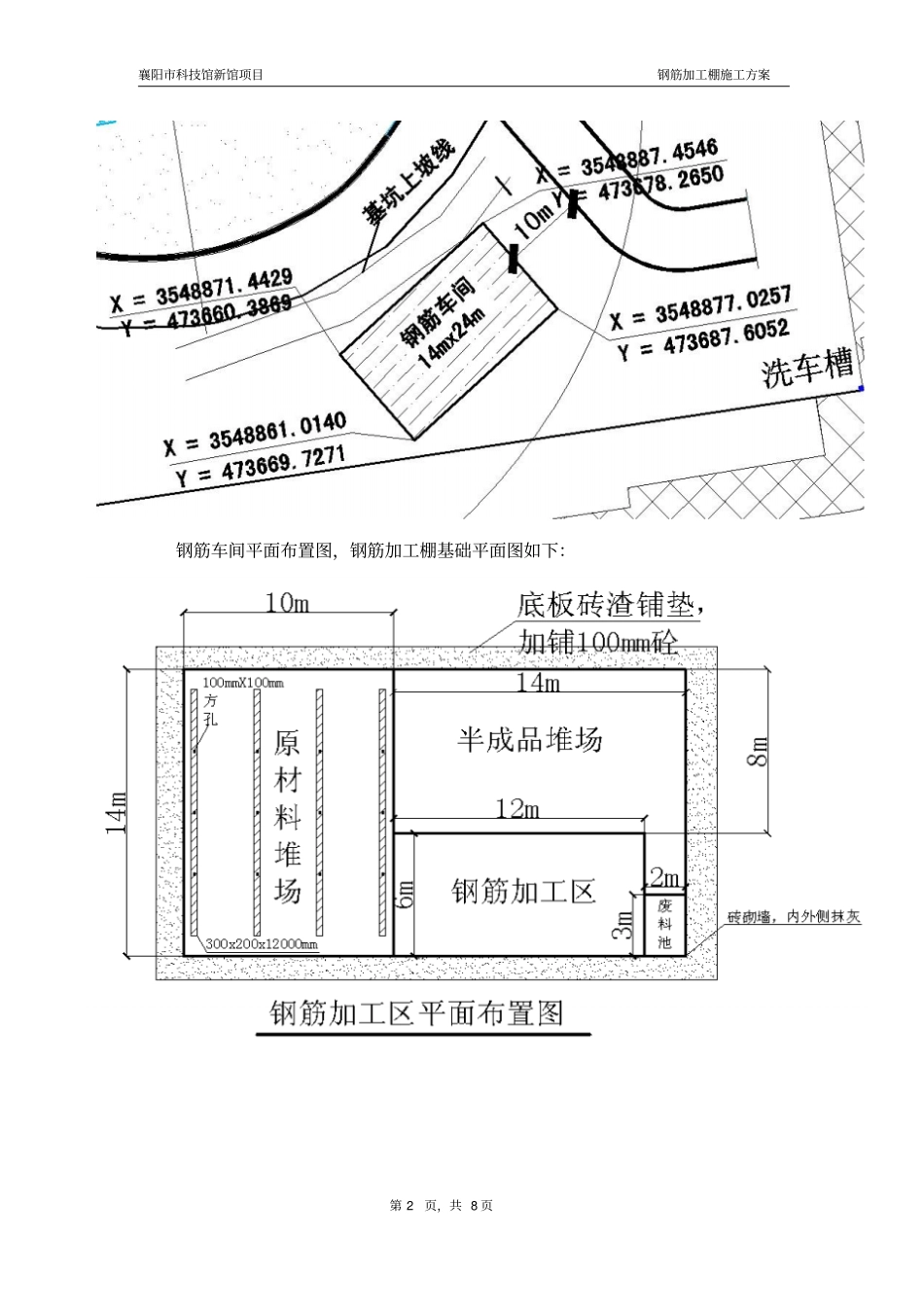

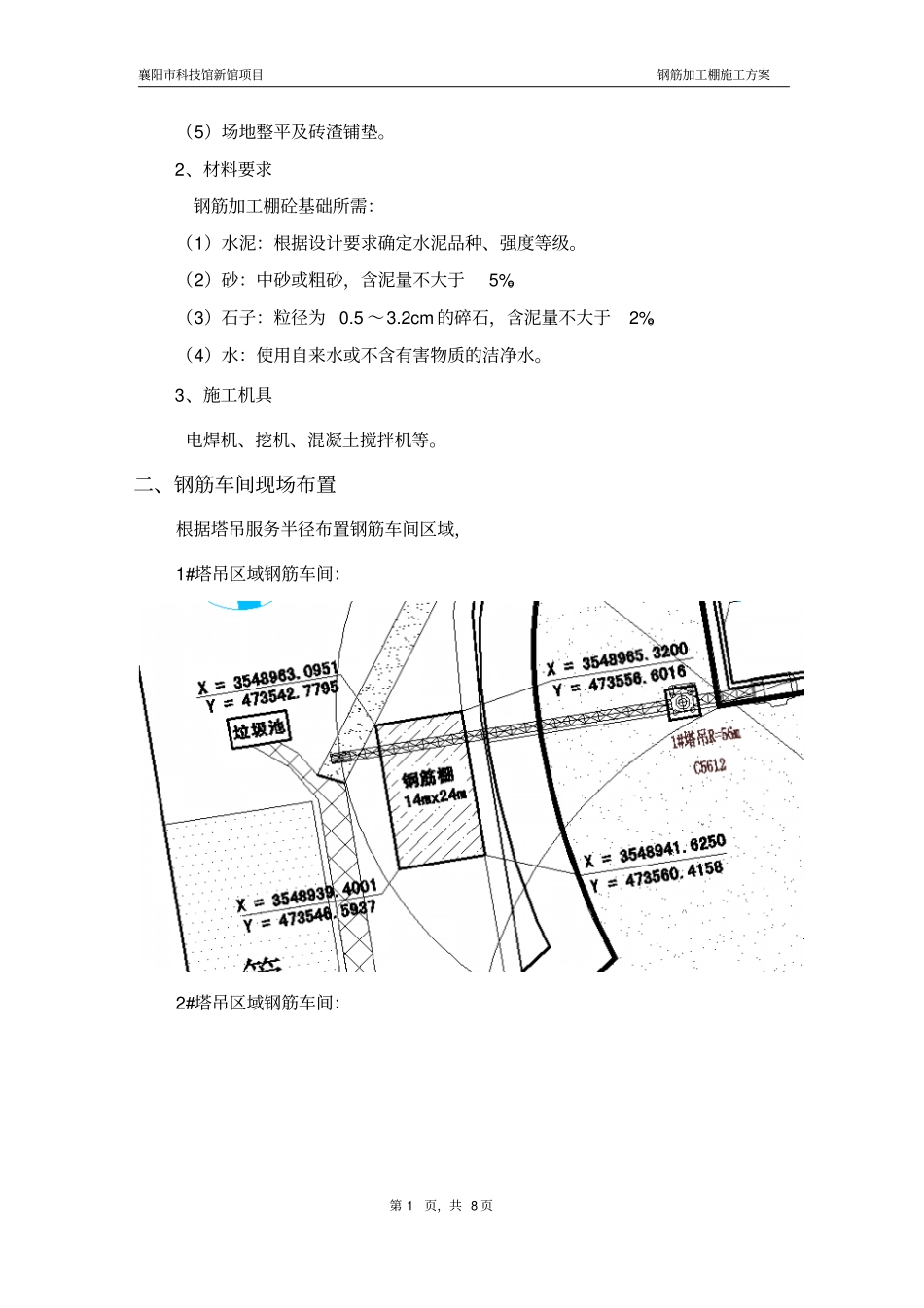

二、钢筋车间现场布置根据塔吊服务半径布置钢筋车间区域,1#塔吊区域钢筋车间:2#塔吊区域钢筋车间:襄阳市科技馆新馆项目钢筋加工棚施工方案第 2 页,共 8 页钢筋车间平面布置图,钢筋加工棚基础平面图如下:襄阳市科技馆新馆项目钢筋加工棚施工方案第 3 页,共 8 页三、施工流程场地整平,回填土夯实测量定位、放样砖渣铺设钢筋加工区底板混凝土浇筑养护基础预埋件留置钢筋加工棚结构搭设周边排水沟施工
四、钢筋加工棚施工工艺1、材料用量1
柱间连接杆件 50×150mm方钢—— 6 件(2m长);2
立柱 150×150mm方钢 —— 6 件( 4m长);3
桁架主梁 150×150mm方钢—— 3 件( 6m长);4
桁架除主梁外均用50×150mm方钢 —— 参照标准图册;5
立柱与桁架各焊接一片250×250×10mm钢板 , 以 M12螺栓连接 —— 6 件;6
基础预埋 300×300×12mm钢板,钢板下部焊接直径 20mm钢筋 , 并塞焊4 个 M18螺栓固定立柱 —— 6 件;7
