实用文档施工进度计划XXXXXXX园林景观有限公司2012年4月20日施工进度计划文案大全实用文档总体概述工程名称:济东高速一标段绿化工程工程地点:济南市、济阳县桩号:KO+000-K20+000工程内容:人工种植乔木22795棵、人工种植灌木159599棵、外借并铺设表土41566立方米、撒播草种116482平米等施工图纸包含的一切内容
施工工期:4个月计划开竣工日期:2016年8月25日-2012年12月30日分部分项工程施工进度一、KO+000-K5+000(计划2016年8月27开工到2016年9月30完工)1、计划分离式路基中间带计划于9月1号开始回填种植土到9月15号回填并平整完毕
龙柏、紫叶李、蜀桧、木槿等苗木种植穴开挖计划9月10日到9月20日完成;雪松、馒头柳、栾树、等乔木计划于9月30号前栽植完毕;灌木于10月10号前栽植完毕;撒播草籽10月15号做完
2、路侧绿化9月10号开工到10月30号完工紫穗槐种植计划9月10日开工到9月30号完工馒头柳,香花槐计划9月5号开工到9月30号全部栽植完毕
护坡道和碎落台灌木计划10月1施工到10月20号完工;撒播草籽计划10月15号开工到10月30号完工

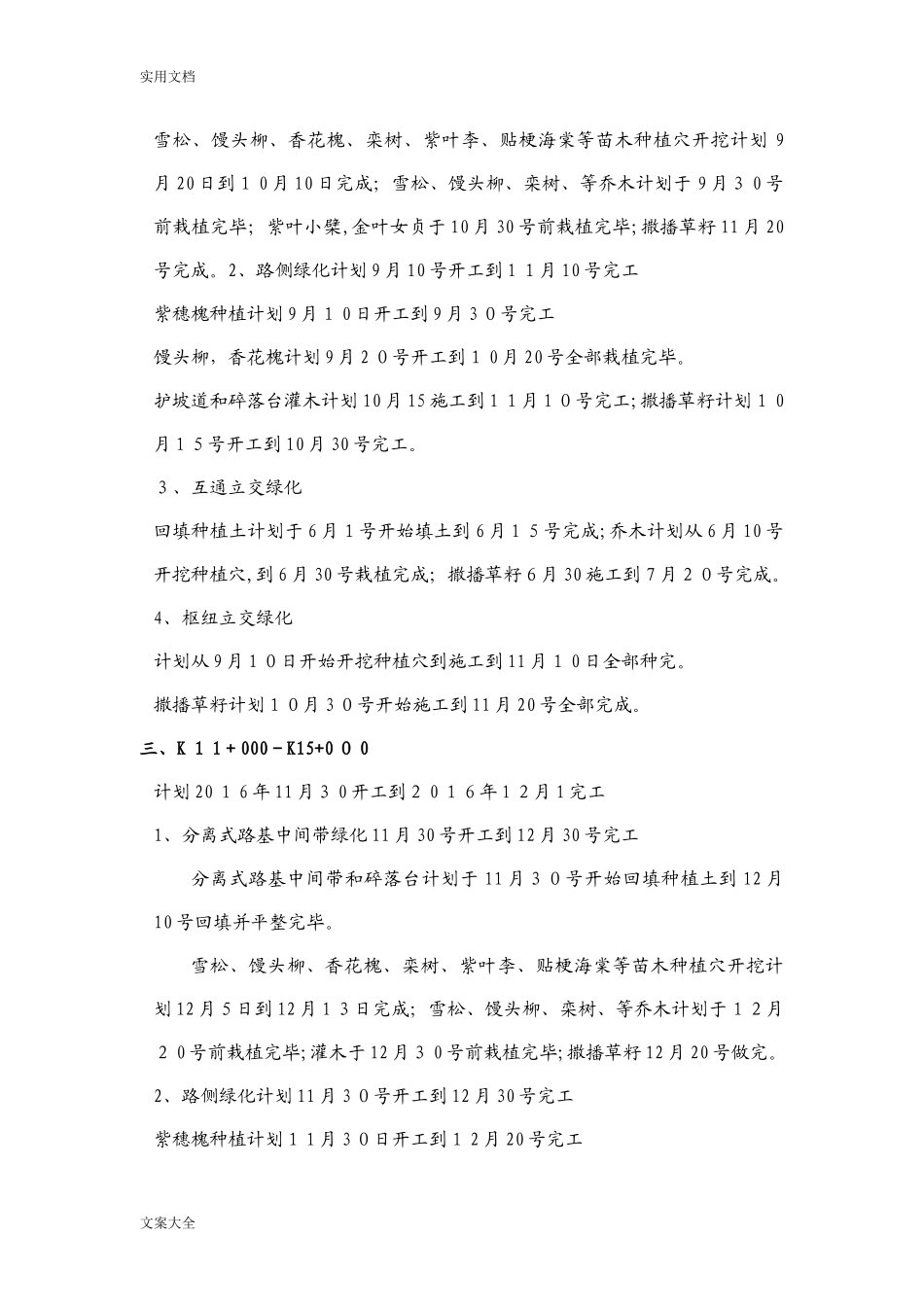

二、K6+000-K10+000计划2016年9月10开工到2016年11月20完工1、分离式路基中间带绿化计划于9月10号开工到10月15号完工文案大全实用文档雪松、馒头柳、香花槐、栾树、紫叶李、贴梗海棠等苗木种植穴开挖计划9月20日到10月10日完成;雪松、馒头柳、栾树、等乔木计划于9月30号前栽植完毕;紫叶小檗,金叶女贞于10月30号前栽植完毕;撒播草籽11月20号完成
2、路侧绿化计划9月10号开工到11月10号完工紫穗槐种植计划9月10日开工到9月30号完工馒头柳,香花槐计划9月20号开工到10月20号全部栽植完毕
护坡道和碎落台灌木计划10月15施工到
