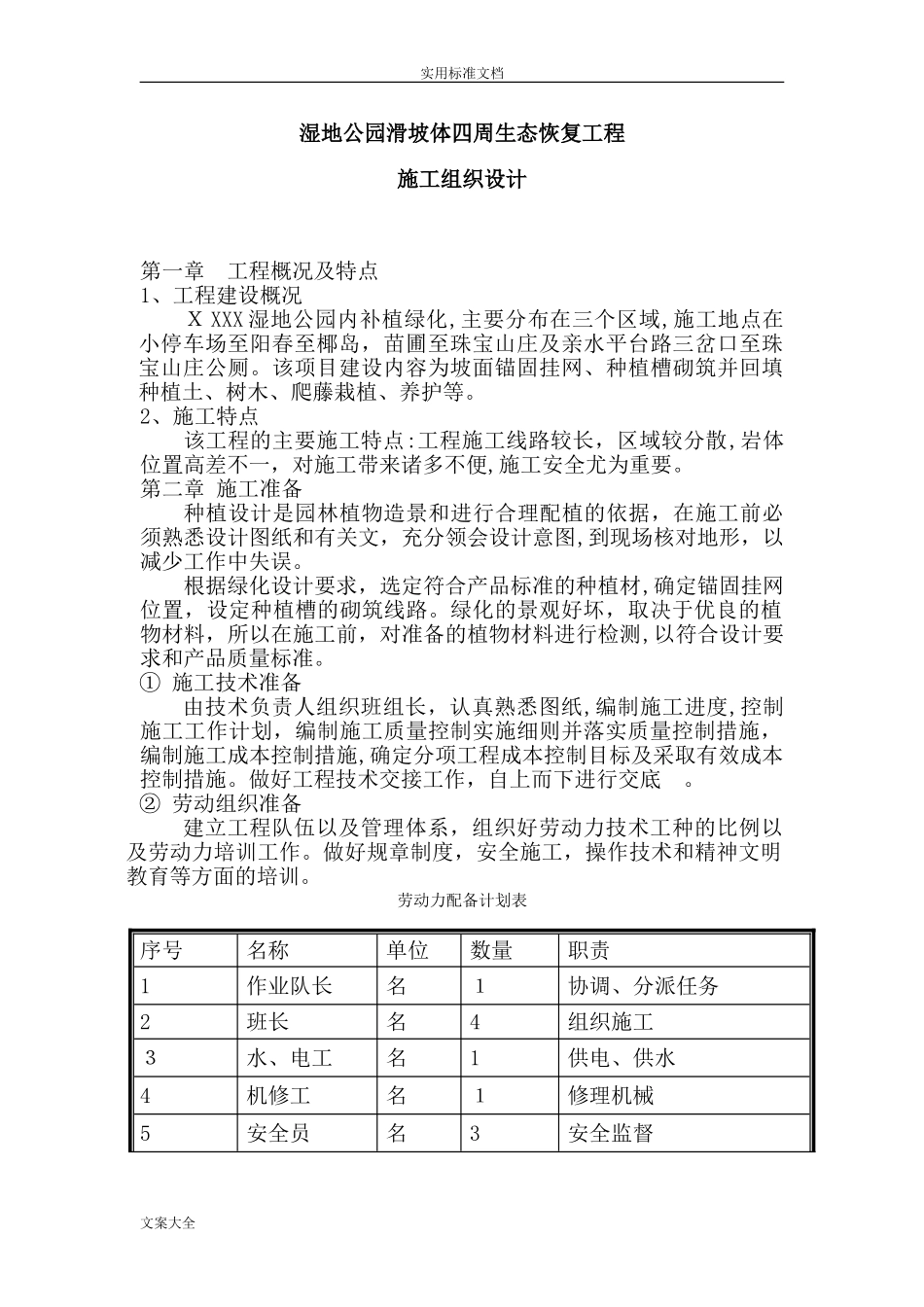

实用标准文档湿地公园滑坡体四周生态恢复工程施工组织设计第一章工程概况及特点1、工程建设概况XXXX湿地公园内补植绿化,主要分布在三个区域,施工地点在小停车场至阳春至椰岛,苗圃至珠宝山庄及亲水平台路三岔口至珠宝山庄公厕
该项目建设内容为坡面锚固挂网、种植槽砌筑并回填种植土、树木、爬藤栽植、养护等
2、施工特点该工程的主要施工特点:工程施工线路较长,区域较分散,岩体位置高差不一,对施工带来诸多不便,施工安全尤为重要
第二章施工准备种植设计是园林植物造景和进行合理配植的依据,在施工前必须熟悉设计图纸和有关文,充分领会设计意图,到现场核对地形,以减少工作中失误
根据绿化设计要求,选定符合产品标准的种植材,确定锚固挂网位置,设定种植槽的砌筑线路

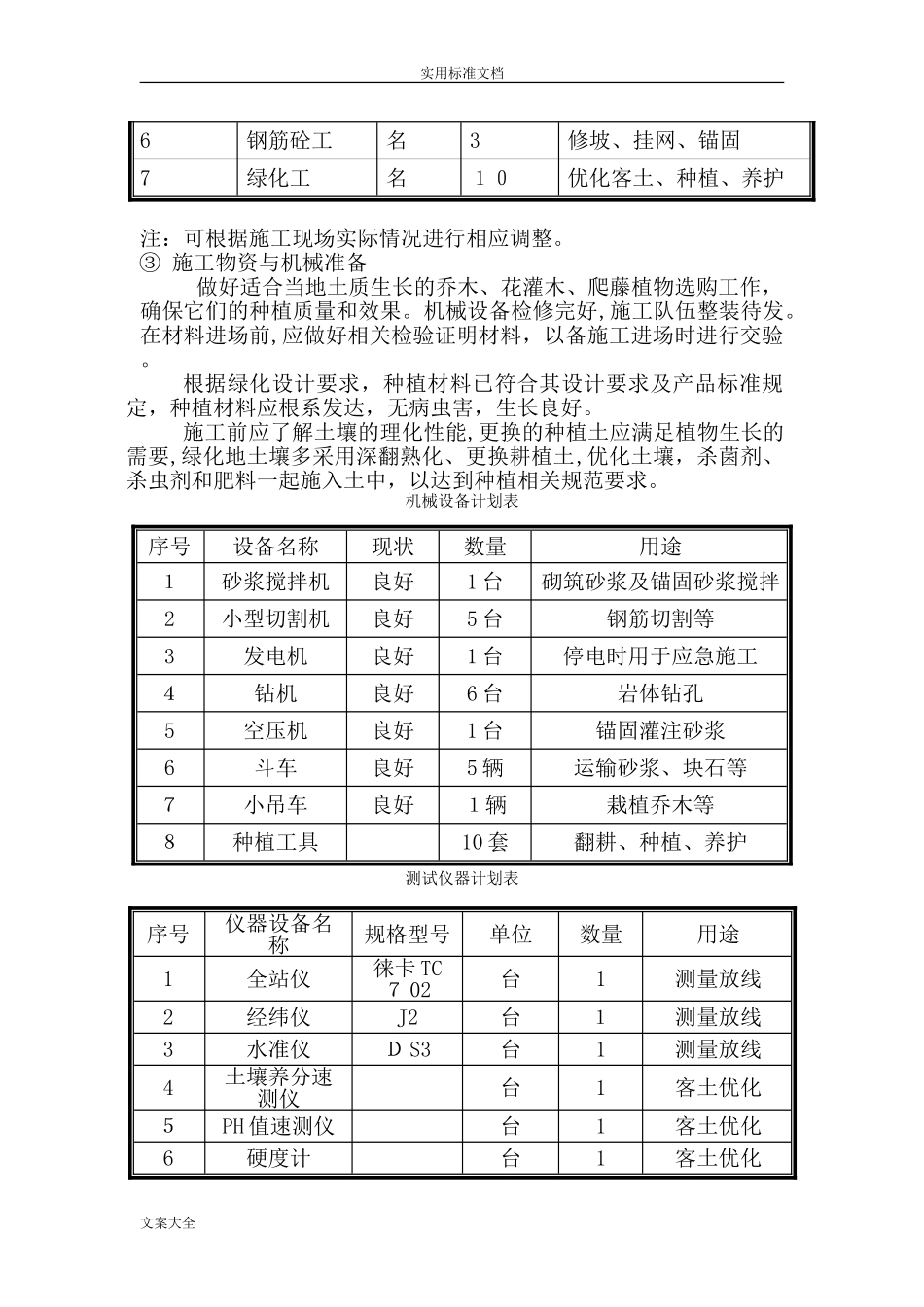

绿化的景观好坏,取决于优良的植物材料,所以在施工前,对准备的植物材料进行检测,以符合设计要求和产品质量标准
①施工技术准备由技术负责人组织班组长,认真熟悉图纸,编制施工进度,控制施工工作计划,编制施工质量控制实施细则并落实质量控制措施,编制施工成本控制措施,确定分项工程成本控制目标及采取有效成本控制措施
做好工程技术交接工作,自上而下进行交底
②劳动组织准备建立工程队伍以及管理体系,组织好劳动力技术工种的比例以及劳动力培训工作
做好规章制度,安全施工,操作技术和精神文明教育等方面的培训
劳动力配备计划表序号名称单位数量职责1作业队长名1协调、分派任务2班长名4组织施工3水、电工名1供电、供水4机修工名1修理机械5安全员名3安全监督文案大全实用标准文档6钢筋砼工名3修坡、挂网、锚固7绿化工名10优化客土、种植、养护注:可根据施工现场实际情况进行相应调整
③施工物资与机械准备做好适合当地土质生长的乔木、花灌木、爬藤植物选购工作,确保它们的种植质量和效果
机械设备检修完好,施工队伍整装待发
在材料进场前,应做好相关检验证明材料,以备施工进场时进行交
